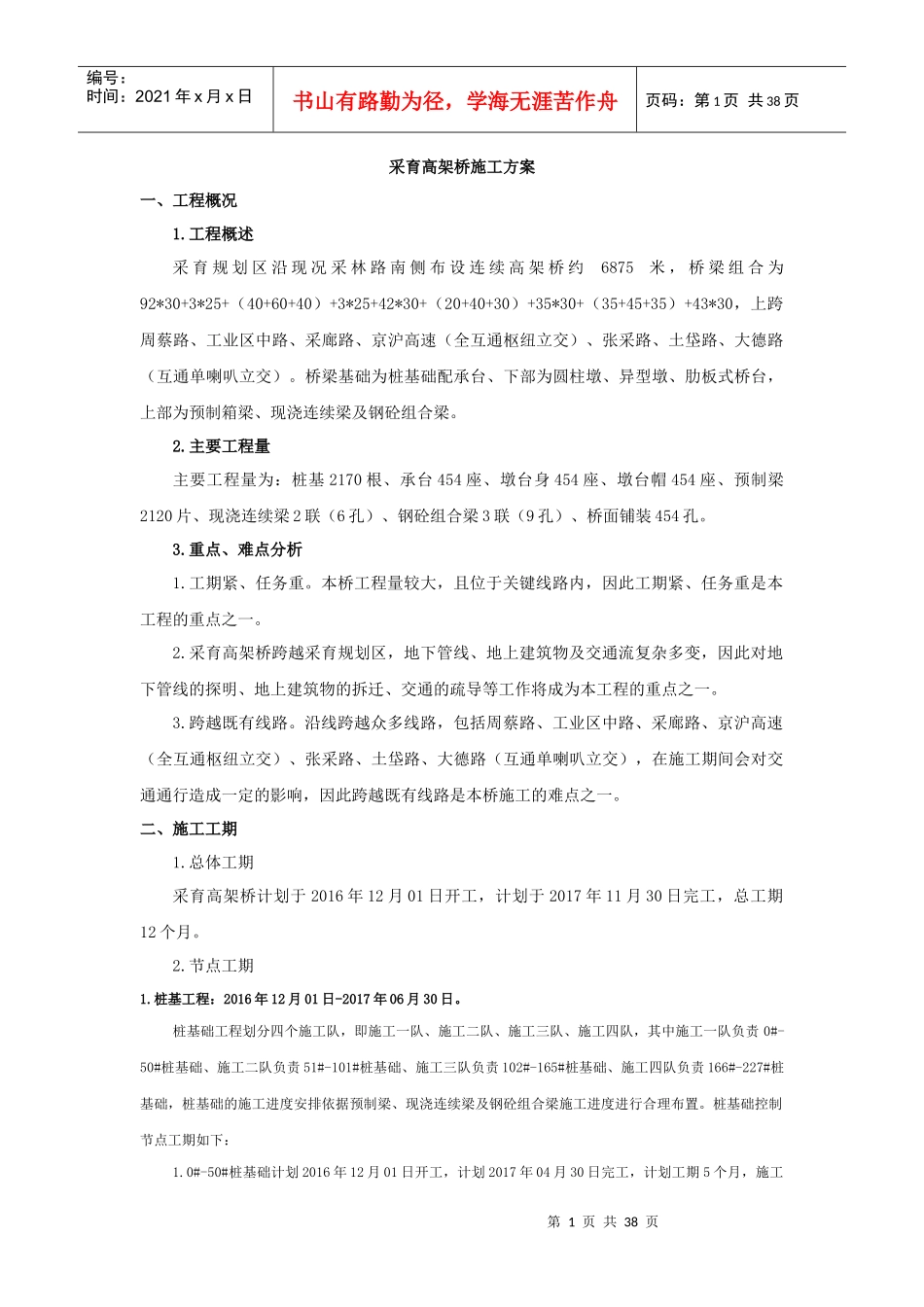

工程概述采育规划区沿现况采林路南侧布设连续高架桥约6875米,桥梁组合为92*30+3*25+(40+60+40)+3*25+42*30+(20+40+30)+35*30+(35+45+35)+43*30,上跨周蔡路、工业区中路、采廊路、京沪高速(全互通枢纽立交)、张采路、土垈路、大德路(互通单喇叭立交)
桥梁基础为桩基础配承台、下部为圆柱墩、异型墩、肋板式桥台,上部为预制箱梁、现浇连续梁及钢砼组合梁
主要工程量主要工程量为:桩基2170根、承台454座、墩台身454座、墩台帽454座、预制梁2120片、现浇连续梁2联(6孔)、钢砼组合梁3联(9孔)、桥面铺装454孔
重点、难点分析1
工期紧、任务重
本桥工程量较大,且位于关键线路内,因此工期紧、任务重是本工程的重点之一
采育高架桥跨越采育规划区,地下管线、地上建筑物及交通流复杂多变,因此对地下管线的探明、地上建筑物的拆迁、交通的疏导等工作将成为本工程的重点之一
跨越既有线路
沿线跨越众多线路,包括周蔡路、工业区中路、采廊路、京沪高速(全互通枢纽立交)、张采路、土垈路、大德路(互通单喇叭立交),在施工期间会对交通通行造成一定的影响,因此跨越既有线路是本桥施工的难点之一
二、施工工期1

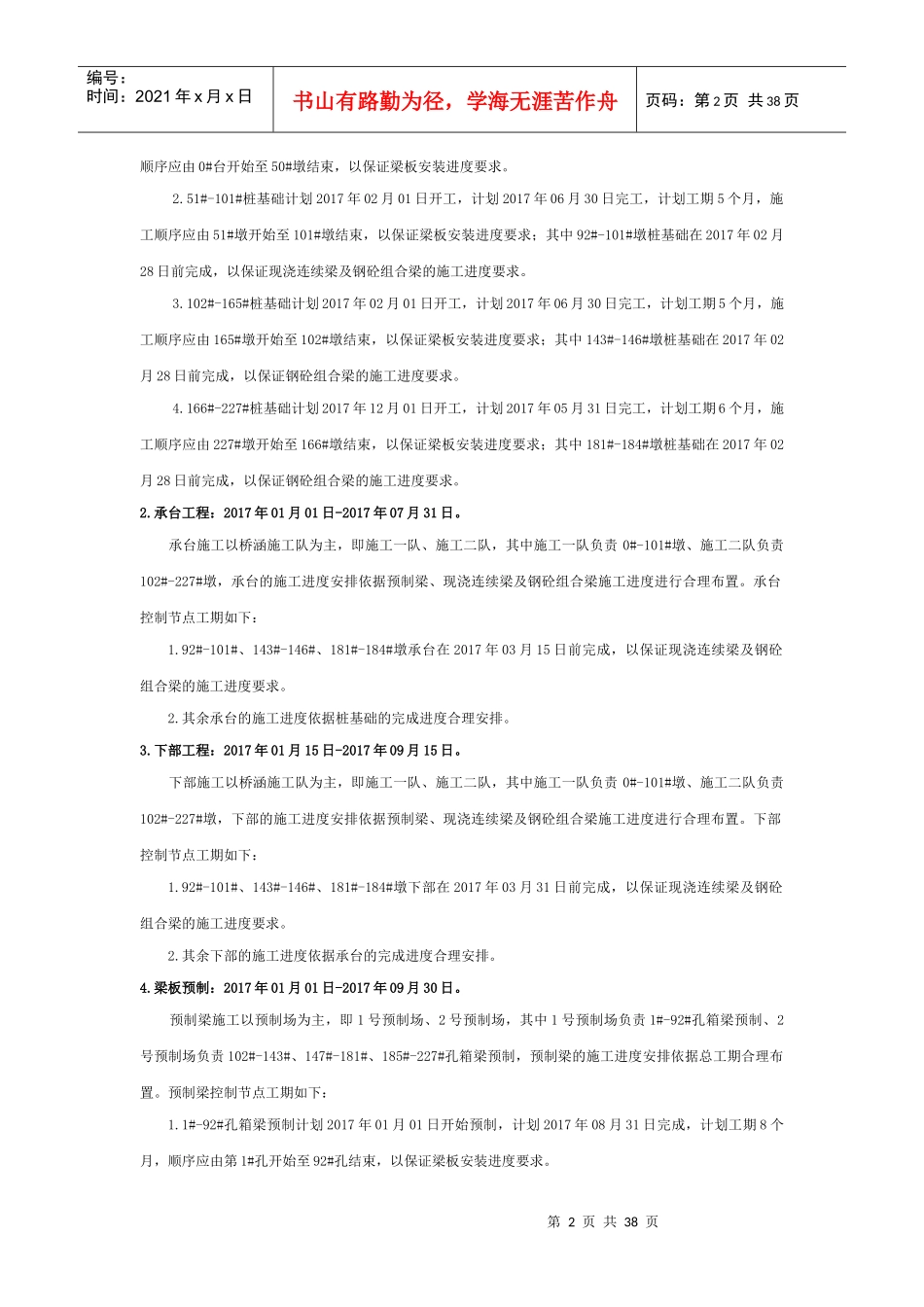

总体工期采育高架桥计划于2016年12月01日开工,计划于2017年11月30日完工,总工期12个月

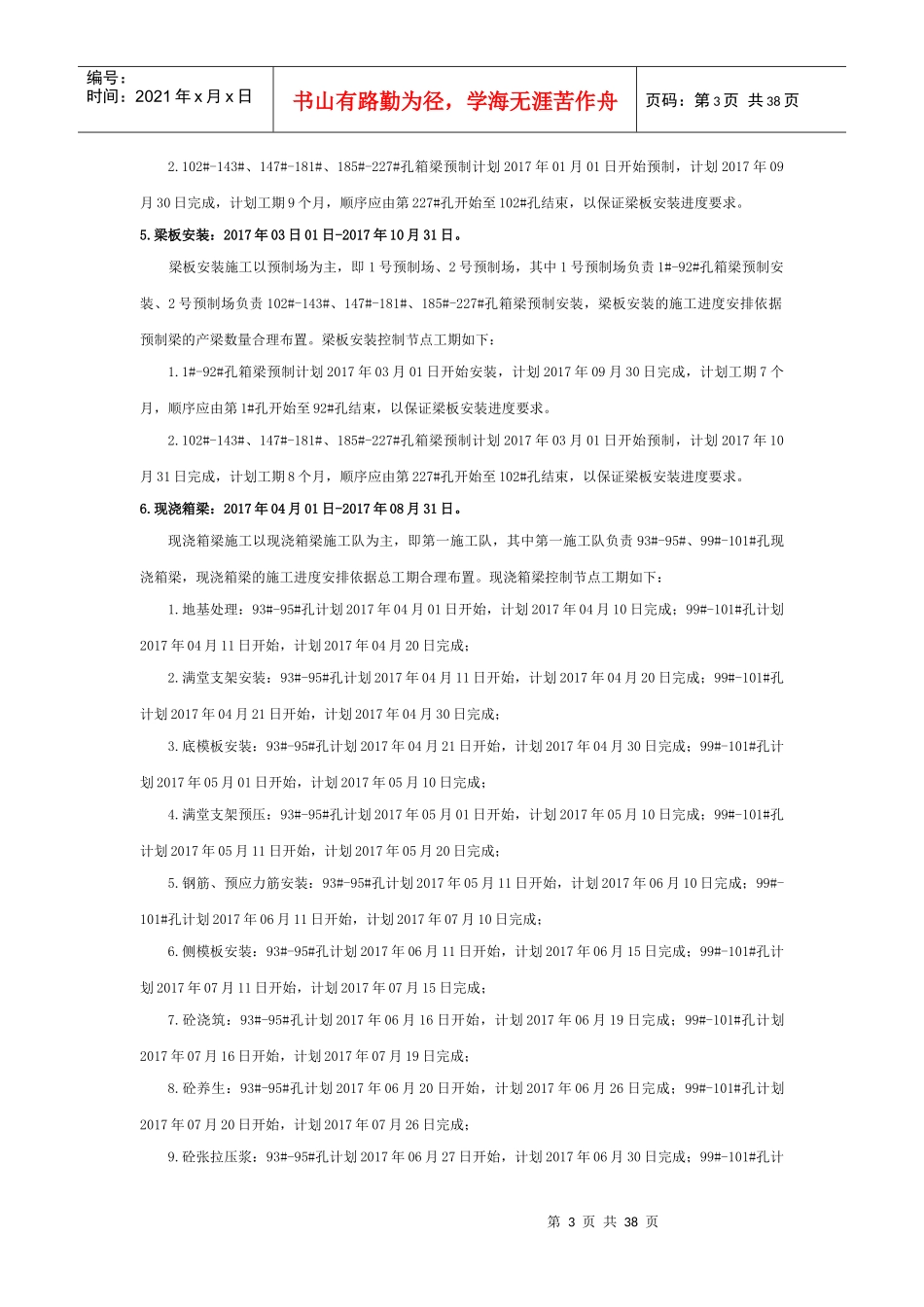

桩基工程:2016年12月01日-2017年06月30日
桩基础工程划分四个施工队,即施工一队、施工二队、施工三队、施工四队,其中施工一队负责0#-50#桩基础、施工二队负责51#-101#桩基础、施工三队负责102#-165#桩基础、施工四队负责166#-227#桩基础,桩基础的施工
