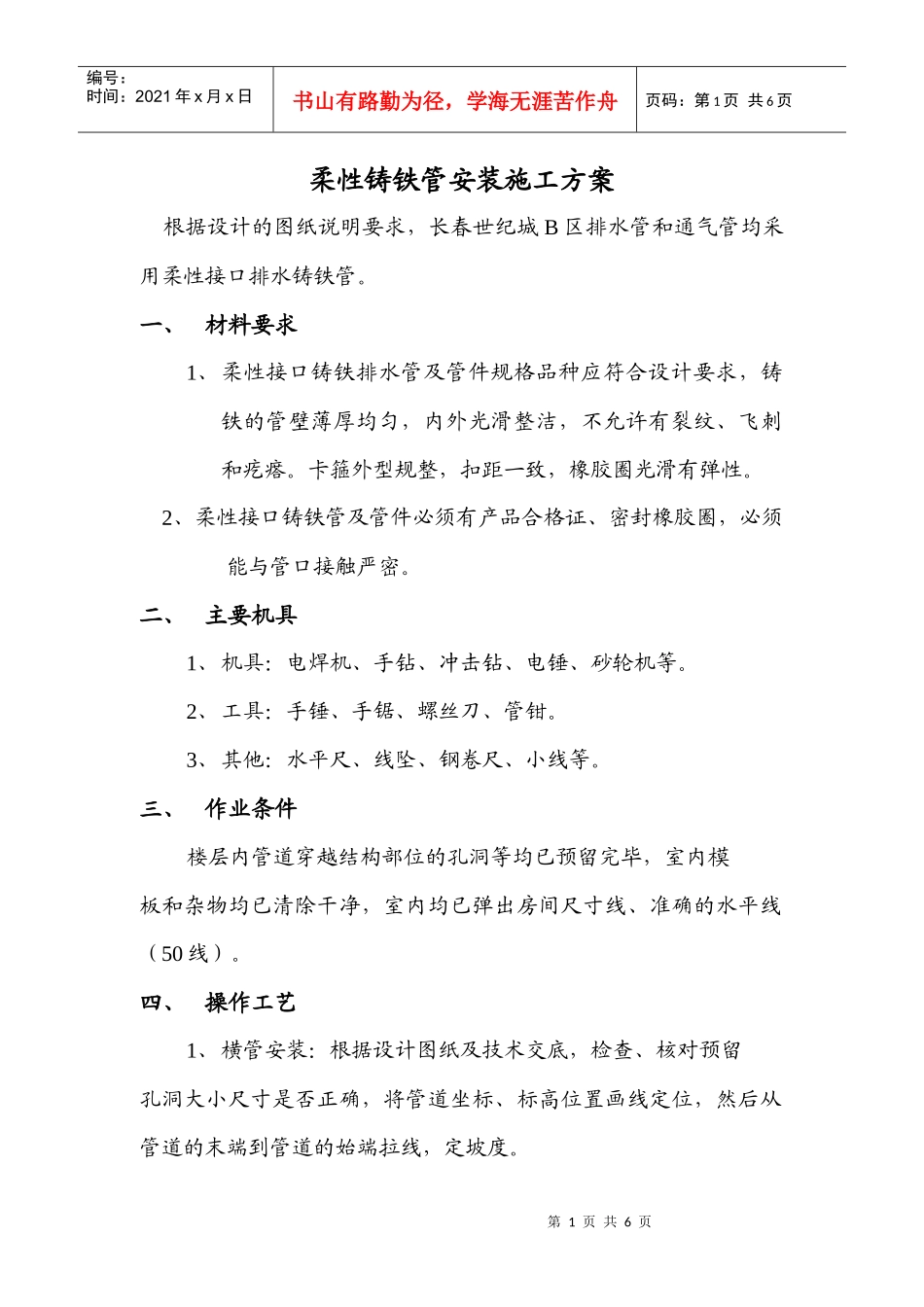

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页柔性铸铁管安装施工方案根据设计的图纸说明要求,长春世纪城B区排水管和通气管均采用柔性接口排水铸铁管
一、材料要求1、柔性接口铸铁排水管及管件规格品种应符合设计要求,铸铁的管壁薄厚均匀,内外光滑整洁,不允许有裂纹、飞刺和疙瘩
卡箍外型规整,扣距一致,橡胶圈光滑有弹性
2、柔性接口铸铁管及管件必须有产品合格证、密封橡胶圈,必须能与管口接触严密
二、主要机具1、机具:电焊机、手钻、冲击钻、电锤、砂轮机等
2、工具:手锤、手锯、螺丝刀、管钳
3、其他:水平尺、线坠、钢卷尺、小线等
三、作业条件楼层内管道穿越结构部位的孔洞等均已预留完毕,室内模板和杂物均已清除干净,室内均已弹出房间尺寸线、准确的水平线(50线)
四、操作工艺1、横管安装:根据设计图纸及技术交底,检查、核对预留孔洞大小尺寸是否正确,将管道坐标、标高位置画线定位,然后从管道的末端到管道的始端拉线,定坡度

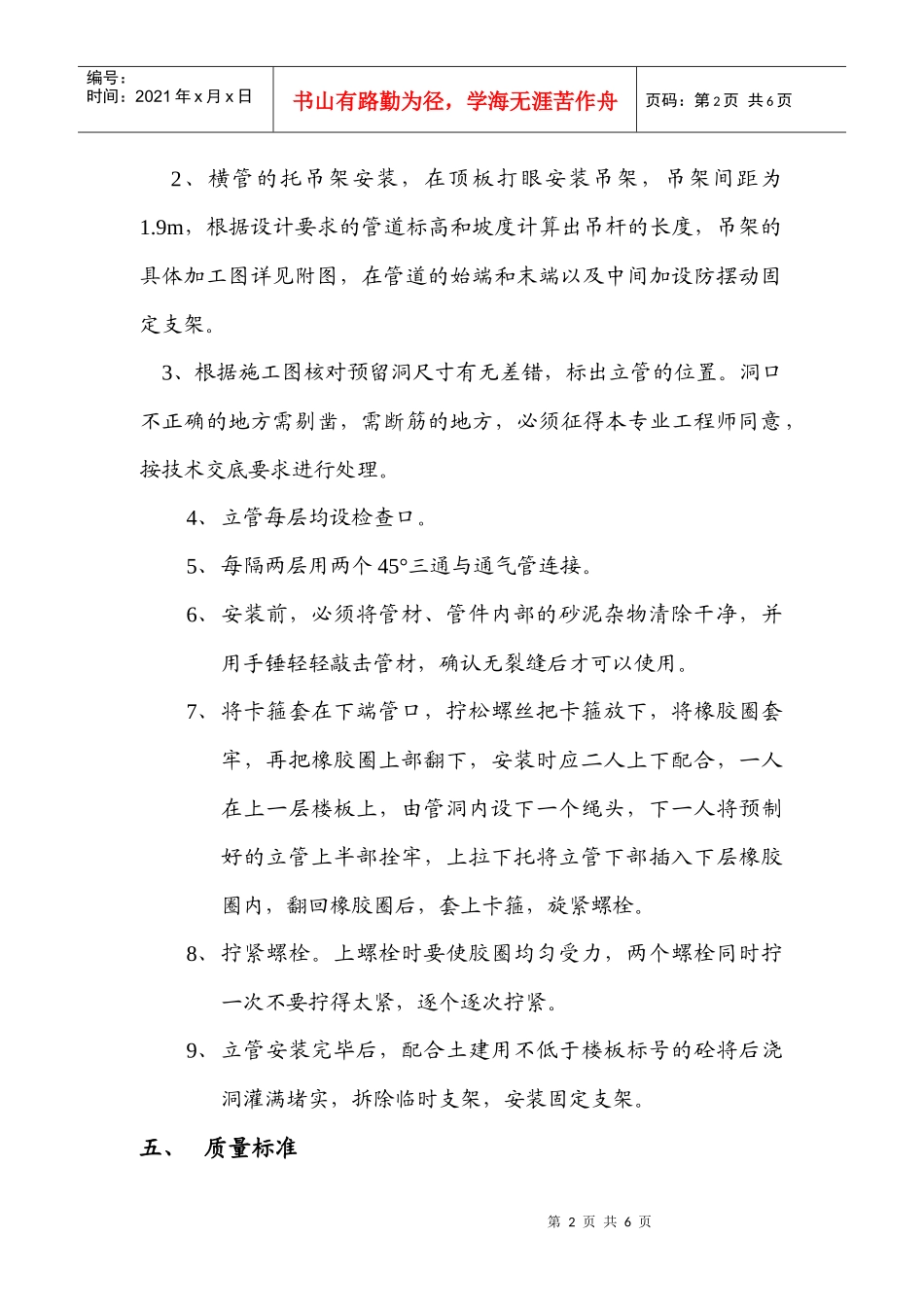

第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页2、横管的托吊架安装,在顶板打眼安装吊架,吊架间距为1
9m,根据设计要求的管道标高和坡度计算出吊杆的长度,吊架的具体加工图详见附图,在管道的始端和末端以及中间加设防摆动固定支架
3、根据施工图核对预留洞尺寸有无差错,标出立管的位置
洞口不正确的地方需剔凿,需断筋的地方,必须征得本专业工程师同意,按技术交底要求进行处理
4、立管每层均设检查口
5、每隔两层用两个45°三通与通气管连接
6、安装前,必须将管材、管件内部的砂泥杂物清除干净,并用手锤轻轻敲击管材,确认无裂缝后才可以使用

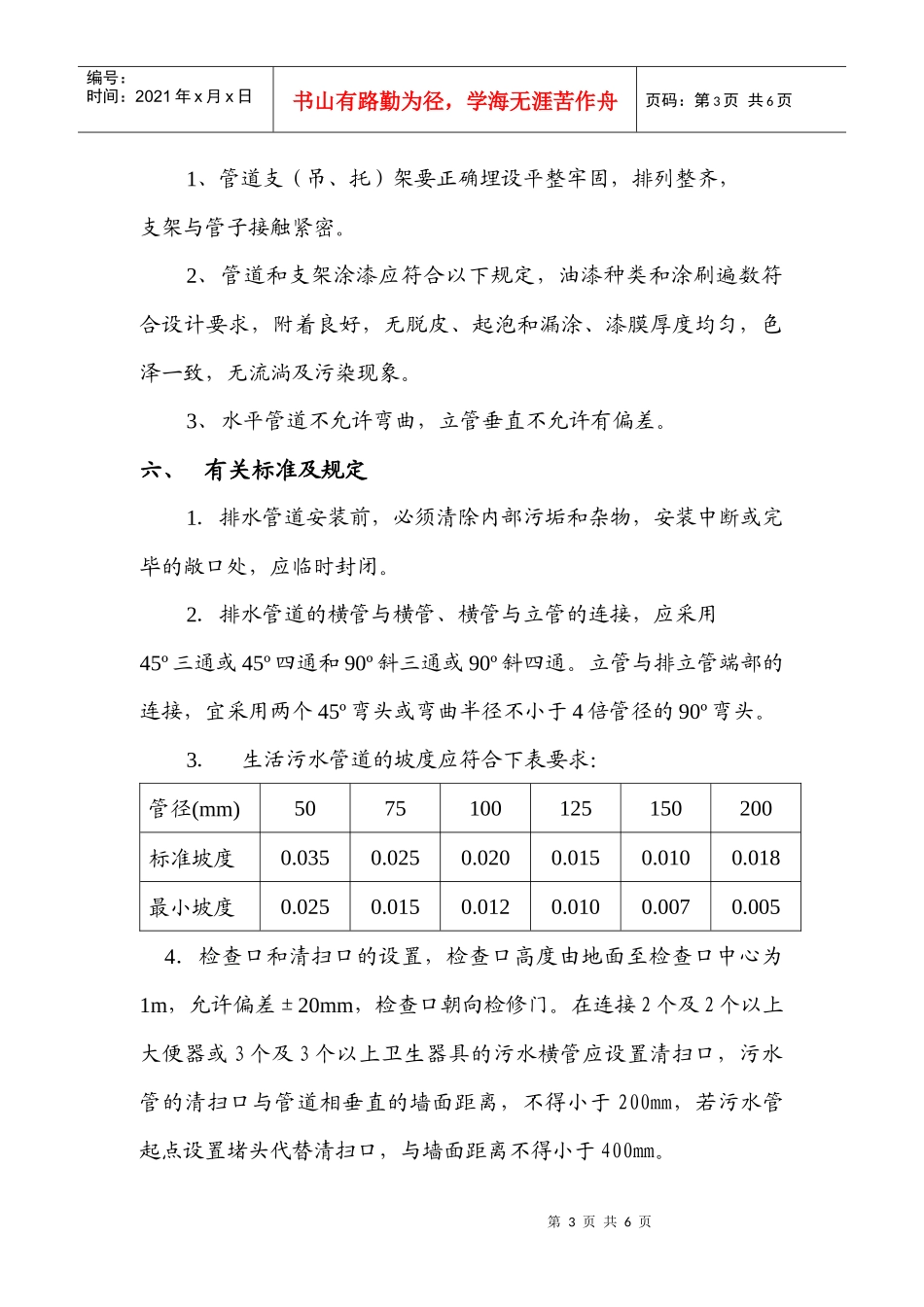

7、将卡箍套在下端管口,拧松螺丝把卡箍放下,将橡胶圈套牢,再把橡胶圈上部翻下,安装时应二人上下配合,一人在上一层楼板上,由管洞内设下一个绳头,下一人将预制
