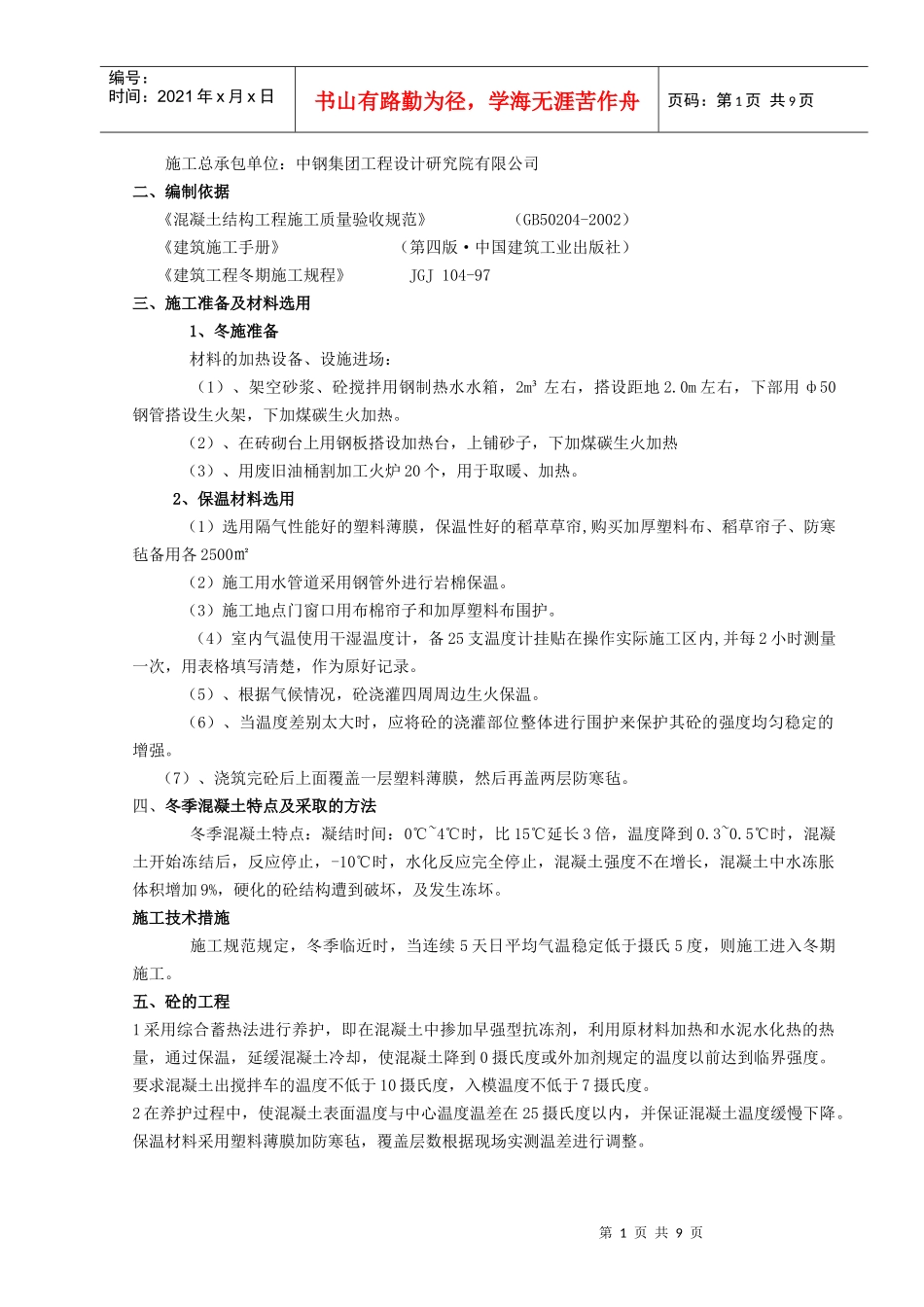

石刚鑫跃新原料工程冬季施工措施编制:日期:审核:日期:批准:日期:施工单位:天津二十冶建设有限公司编制日期:二0一O年十月二十日一、工程概况工程名称:石钢鑫跃新原料工程建设单位:河北石钢鑫跃焦化有限公司设计单位:中钢集团工程设计研究院有限公司监理单位:唐山三环监理有限公司第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页施工总承包单位:中钢集团工程设计研究院有限公司二、编制依据《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑施工手册》(第四版·中国建筑工业出版社)《建筑工程冬期施工规程》JGJ104-97三、施工准备及材料选用1、冬施准备材料的加热设备、设施进场:(1)、架空砂浆、砼搅拌用钢制热水水箱,2m³左右,搭设距地2
0m左右,下部用ф50钢管搭设生火架,下加煤碳生火加热
(2)、在砖砌台上用钢板搭设加热台,上铺砂子,下加煤碳生火加热(3)、用废旧油桶割加工火炉20个,用于取暖、加热
2、保温材料选用(1)选用隔气性能好的塑料薄膜,保温性好的稻草草帘,购买加厚塑料布、稻草帘子、防寒毡备用各2500㎡(2)施工用水管道采用钢管外进行岩棉保温
(3)施工地点门窗口用布棉帘子和加厚塑料布围护
(4)室内气温使用干湿温度计,备25支温度计挂贴在操作实际施工区内,并每2小时测量一次,用表格填写清楚,作为原好记录
(5)、根据气候情况,砼浇灌四周周边生火保温
(6)、当温度差别太大时,应将砼的浇灌部位整体进行围护来保护其砼的强度均匀稳定的增强
(7)、浇筑完砼后上面覆盖一层塑料薄膜,然后再盖两层防寒毡

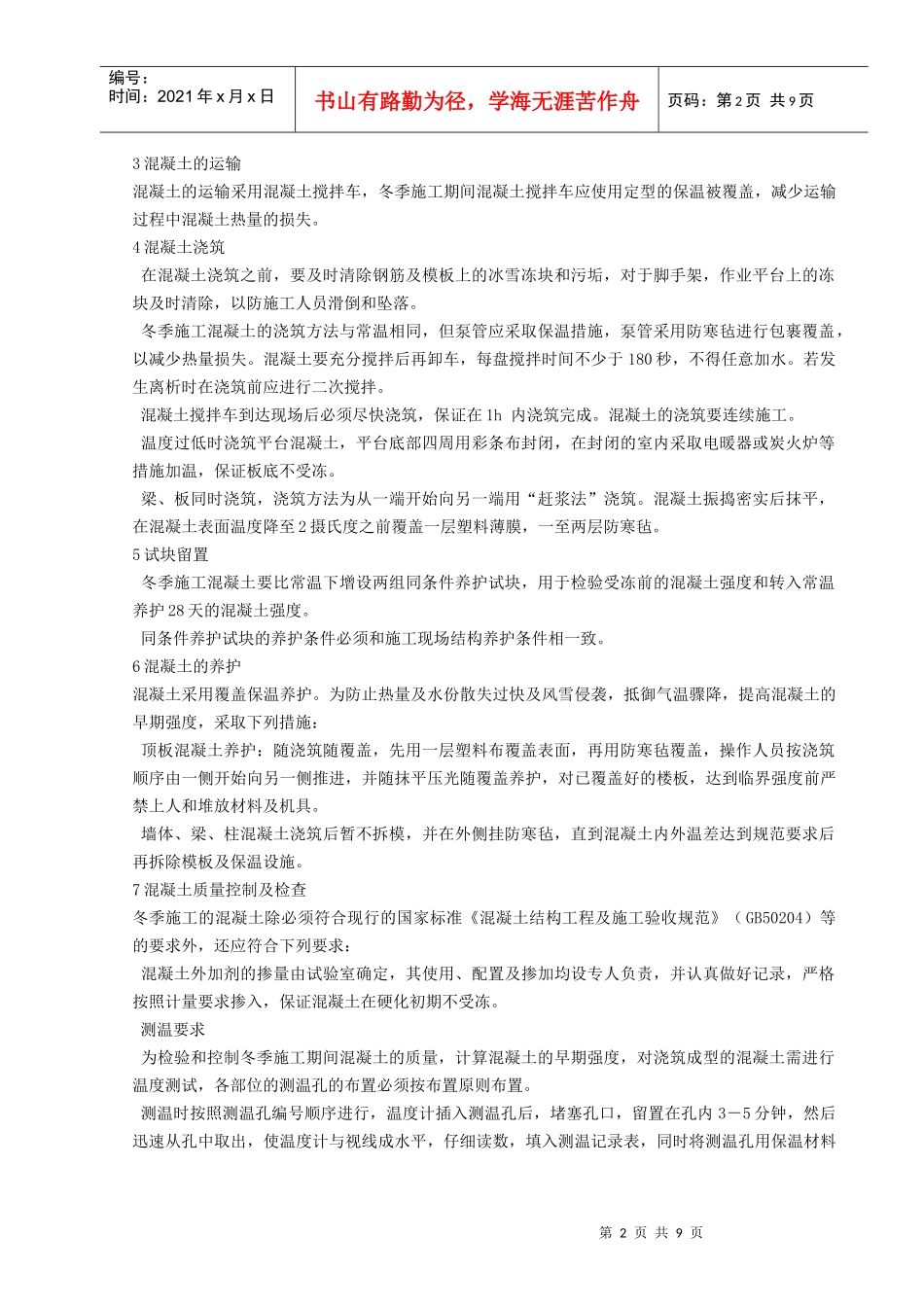

四、冬季混凝土特点及采取的方法冬季混凝土特点:凝结时间:0℃~4℃时,比15℃延长3倍,温度降到0
5℃时,混凝土开始冻结后,反应停止,-10℃时,水化反应完全停止,混凝土强度不在增长,混凝土中水冻胀体积增加9%
