第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页1工程概况1
1工程概述珠海港xxxxxx码头及引桥有φ1200mm的灌注桩xx根,4个排架,每个排架间距均为12m
灌注桩施工中以标高控制为主,且桩端进入中风化岩一倍桩径(清空后沉渣厚度不大于5cm)
火炬平台及引桥有φ1200mm的灌注桩2根,为一排架
灌注桩施工中以标高控制为主,且桩端进入中风化岩一倍桩径(清空后沉渣厚度不大于5cm)
工作船码头及引桥共有φ1000mm的灌注桩4根,2个排架,排架间距为4m
且桩端进入中风化岩一倍桩径(清空后沉渣厚度不大于5cm)
水上灌注桩规格详见表1
1-1灌注桩一览表桩型部位数量(根)C40砼方量(m3)钢筋笼(t)桩底标高(m)桩顶标高(m)桩长(m)φ1200mmxxx码头及引桥12656
4φ1200mm灯炬平台2166
134-409
0549φ1000mm工作船码头4135
6合计18958
2设计技术参数φ1200mm、φ1000mm设计技术参数为下:施工中以标高控制为主,且桩端进入中风化岩一倍桩径(清空后沉渣厚度不大于5cm)
1)成孔后孔底沉渣厚度应小于5cm再浇注混凝土;2)桩主筋净保护层为70mm,桩顶伸入上部结构100mm;3)钢筋笼顶标高允许误差±50mm,钻孔垂直度偏差小于1%
4)混凝土灌注应连续,不得发生中断或导管进水现象,每孔实际灌注混凝土的数量不得小于计算体积;5)所有混凝土灌注应超声波法检测桩身混凝土完整性
需在桩内埋设第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页不少于3根φ50--60钢管,钢板底端用钢板封闭

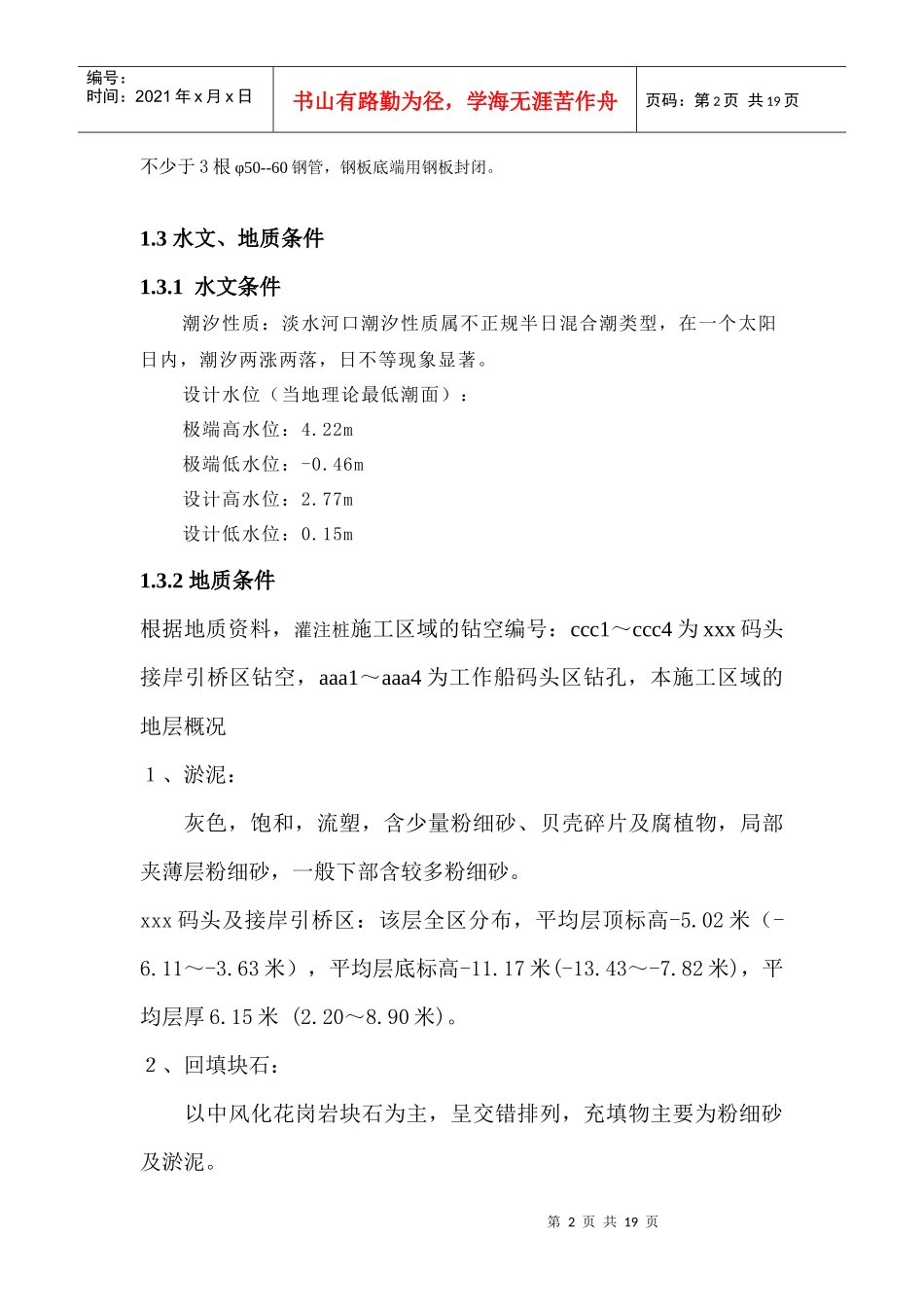

3水文、地质
