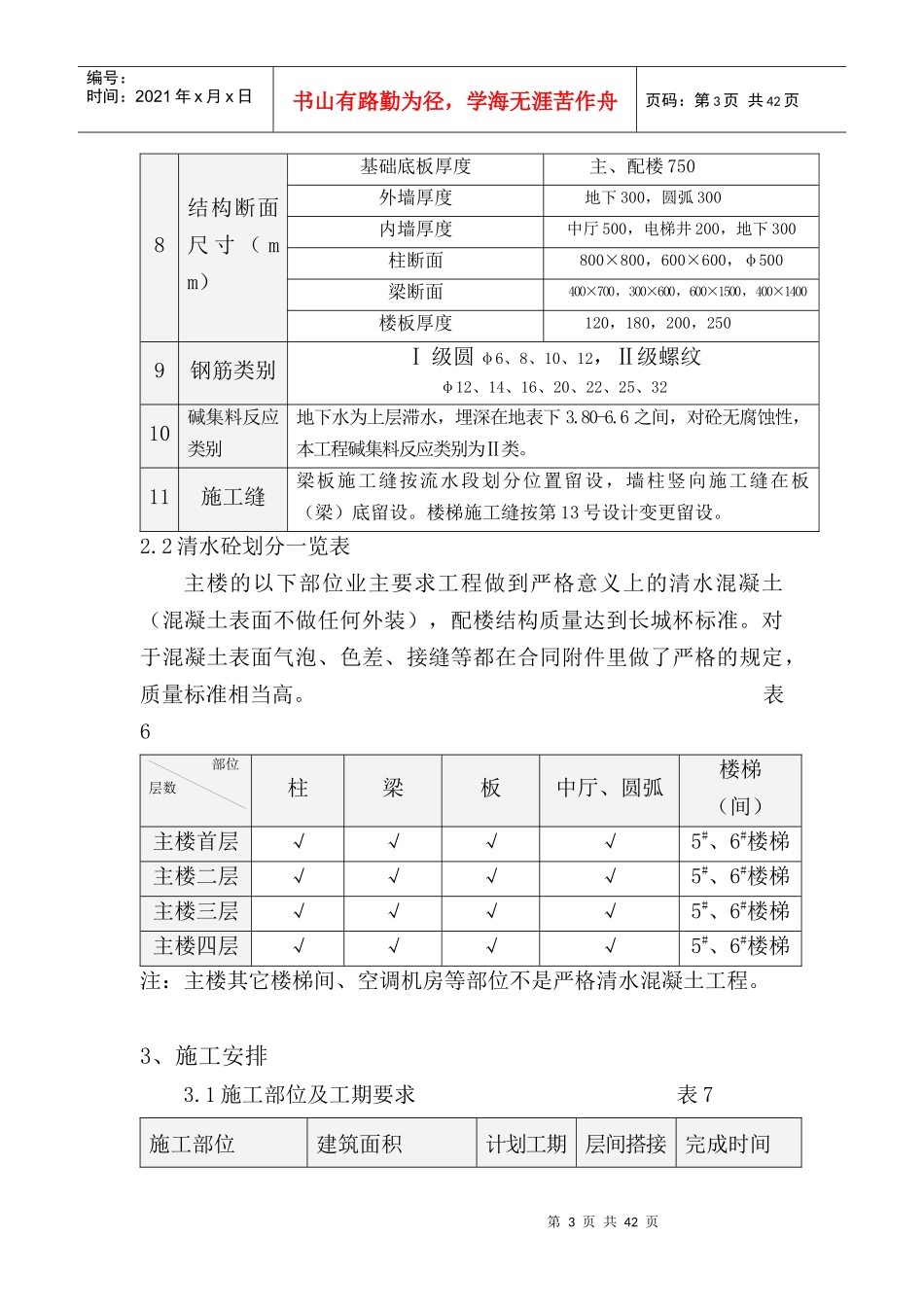

第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共42页1、编制依据1.1施工图表1图纸名称编号审定日期金汉王望京生产厂房工程施工组织设计C2-2-2施组-12002年6月1.2施工组织设计表2名称编号出图日期金汉王望京生产厂房工程建施01~402002年1月金汉王望京生产厂房工程结施01~342002年2月1.3主要规范、规程、标准表3类别名称编号国家混凝土结构工程施工质量验收规范GB50204-2002国家建筑工程质量检验评定标准GBJ301-88行业建筑工程冬期施工规程JGJ104-97行业混凝土泵送施工技术规程JGJ/T10-95地方建筑安装分项工程施工工艺规程DBJ01-26-96地方北京市建筑安装工程施工技术资料管理规定DBJ01-51-20001.4主要法规表4类别名称编号第2页共42页第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共42页法规国家建筑法中华人民共和国主席令第91号(1997.11.1)地方预防砼工程碱集料反应技术管理规定(试行)TY5-992、工程概况2.1设计概况一览表表51建筑面积总建筑面积24718m2主楼和配楼:首层6196.8m2二层5781.3M2三层5473.8m2四层4076.6M2五层1983.5m2水箱间80.6M2汽车坡道277.8m2配楼:负一层871.3m2占地面积19954.3m22层数配楼地下:负一层,另有1夹层地上1-3主楼无地下室地上1-53层高(m)主楼:首、二层5.0三、四层4.5五层4.2水箱间2.8配楼:负一层3.6夹层2.1首层4.7二层4.2三层4.84高度(m)基底标高主楼-2.7配楼-7.3基坑深度主楼2.5配楼7.14檐口高度主楼24.0配楼15.4建筑高度主楼26.8配楼15.75结构形式基础形式:筏板结构形式:框架、剪力墙6地下防水(仅配楼,主基础无防水要求)结构自防水配楼基础、地下外墙、消防水池墙材料防水改性沥青SBS防水卷材、涂膜构造防水钢板止水带、BW止水条、止水螺杆7砼强度等级地下部位基础柱墙梁板基础主体部位柱墙梁板楼梯配楼C30P8C40C30主楼C30主配楼C40C30第3页共42页第2页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共42页8结构断面尺寸(mm)基础底板厚度主、配楼750外墙厚度地下300,圆弧300内墙厚度中厅500,电梯井200,地下300柱断面800×800,600×600,φ500梁断面400×700,300×600,600×1500,400×1400楼板厚度120,180,200,2509钢筋类别Ⅰ级圆φ6、8、10、12,Ⅱ级螺纹φ12、14、16、20、22、25、3210碱集料反应类别地下水为上层滞水,埋深在地表下3.80-6.6之间,对砼无腐蚀性,本工程碱集料反应类别为Ⅱ类。11施工缝梁板施工缝按流水段划分位置留设,墙柱竖向施工缝在板(梁)底留设。楼梯施工缝按第13号设计变更留设。2.2清水砼划分一览表主楼的以下部位业主要求工程做到严格意义上的清水混凝土(混凝土表面不做任何外装),配楼结构质量达到长城杯标准。对于混凝土表面气泡、色差、接缝等都在合同附件里做了严格的规定,质量标准相当高。表6部位层数柱梁板中厅、圆弧楼梯(间)主楼首层√√√√5#、6#楼梯主楼二层√√√√5#、6#楼梯主楼三层√√√√5#、6#楼梯主楼四层√√√√5#、6#楼梯注:主楼其它楼梯间、空调机房等部位不是严格清水混凝土工程。3、施工安排3.1施工部位及工期要求表7施工部位建筑面积计划工期层间搭接完成时间第4页共42页第3页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共42页基础底板6474.8m260天2002.8.8±0.00以下基础871.3m2(负一层)30天15天2002.8.23±0.00以上首层6196.8m235天15天2002.9.12二层5781.3m235天15天2002.10.2三层5473.8m230天15天2002.10.17四层4076.6m230天15天2002.11.11五层及水箱间2064.1M235天15天2002.12.13.2砼供应方式工程采用商品砼。经甲方、监理及总承包三方共同考察,选择了中超砼有限责任公司(中建一局五公司混凝土搅拌站)供应商品混凝土。3.2.1对原材料的要求1)水泥使用秦皇岛浅野硅酸盐水泥.其凝结时间、强度、体积安定性必须符合技术指标的标准。整个工程的清水混凝土所用水泥定生产厂商、定强度等级、定批号,最好能做到同一熟料。2)砂使用密云Ⅱ区中砂,细度模数符合2.5-3.0,平均粒径为0.35-0.5mm。不得含有杂物,要求定产地、...
