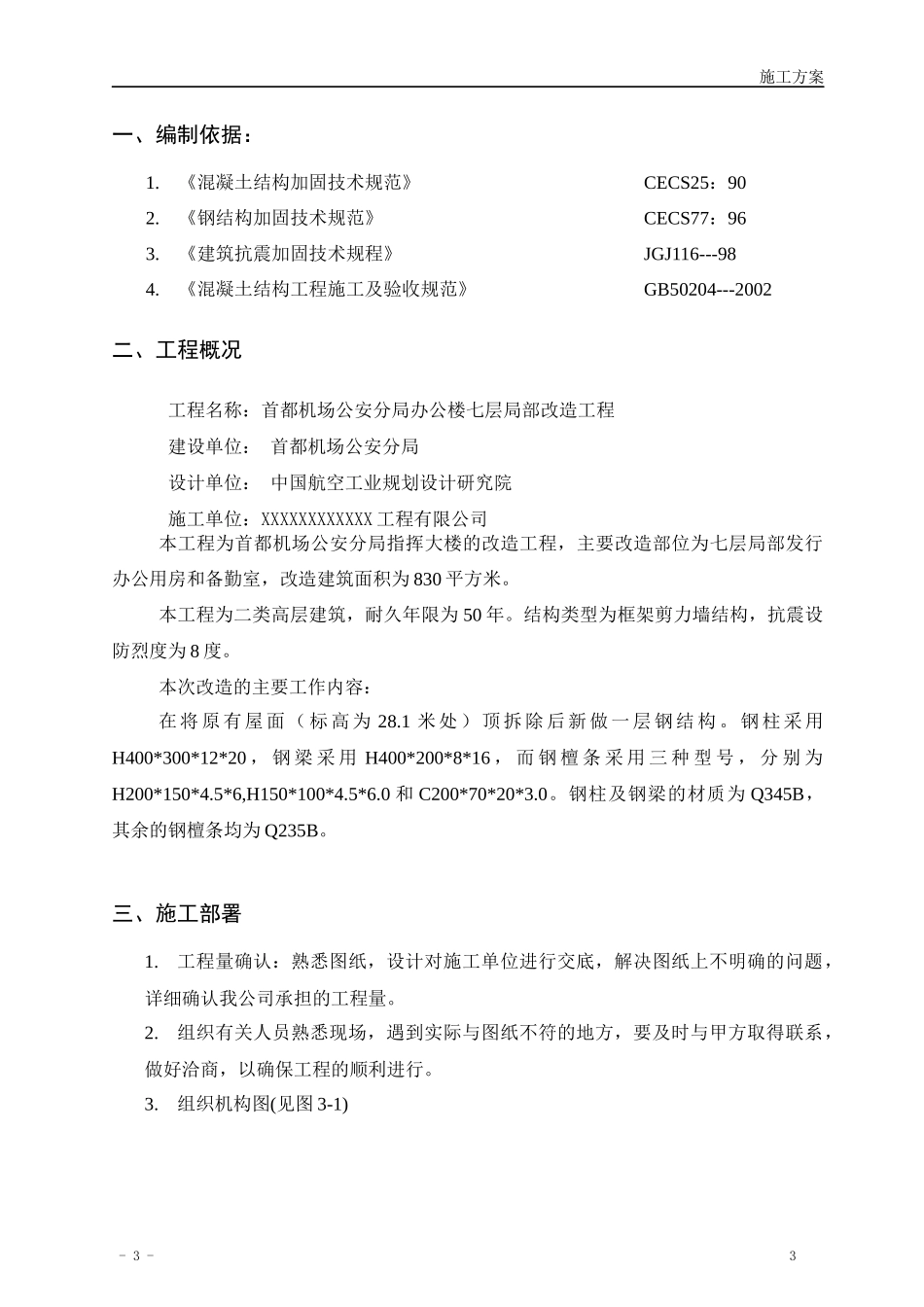

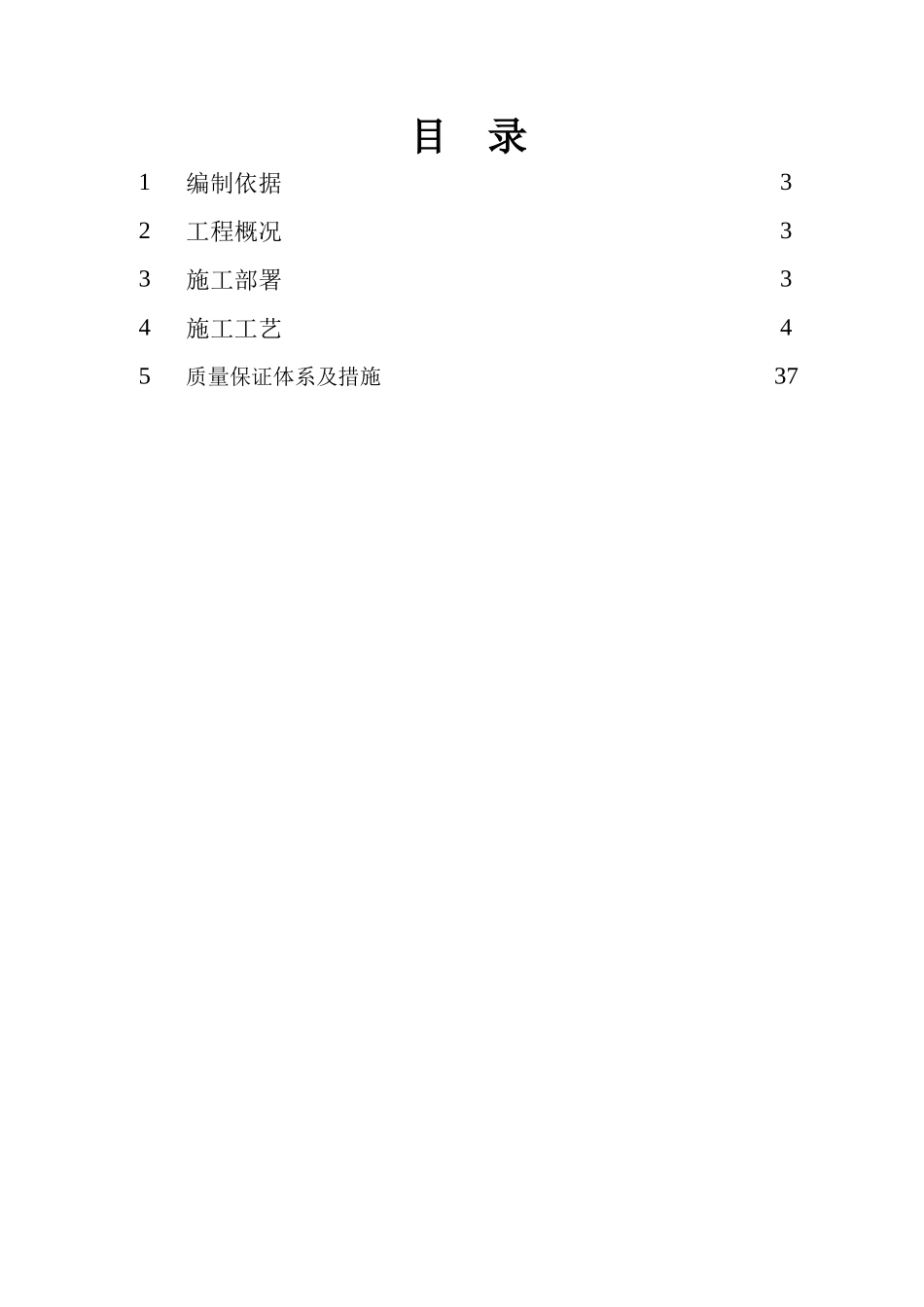

首都机场公安分局办公楼七层局部改造工程施工方案编制:审核:审批:XXXXXXXXX公司2012年6月目录1编制依据32工程概况33施工部署34施工工艺45质量保证体系及措施37施工方案一、编制依据:1.《混凝土结构加固技术规范》CECS25:902.《钢结构加固技术规范》CECS77:963.《建筑抗震加固技术规程》JGJ116---984.《混凝土结构工程施工及验收规范》GB50204---2002二、工程概况工程名称:首都机场公安分局办公楼七层局部改造工程建设单位:首都机场公安分局设计单位:中国航空工业规划设计研究院施工单位:XXXXXXXXXXXX工程有限公司本工程为首都机场公安分局指挥大楼的改造工程,主要改造部位为七层局部发行办公用房和备勤室,改造建筑面积为830平方米。本工程为二类高层建筑,耐久年限为50年。结构类型为框架剪力墙结构,抗震设防烈度为8度。本次改造的主要工作内容:在将原有屋面(标高为28.1米处)顶拆除后新做一层钢结构。钢柱采用H400*300*12*20,钢梁采用H400*200*8*16,而钢檀条采用三种型号,分别为H200*150*4.5*6,H150*100*4.5*6.0和C200*70*20*3.0。钢柱及钢梁的材质为Q345B,其余的钢檀条均为Q235B。三、施工部署1.工程量确认:熟悉图纸,设计对施工单位进行交底,解决图纸上不明确的问题,详细确认我公司承担的工程量。2.组织有关人员熟悉现场,遇到实际与图纸不符的地方,要及时与甲方取得联系,做好洽商,以确保工程的顺利进行。3.组织机构图(见图3-1)-3-3项目经理施工工长技术员施工班组施工班组施工班组图3-1组织机构图质检员施工方案4、施工组织协调1)建立图纸会审制度在正式施工之前,项目工程部、技术部人员核对图纸,参加由业主组织的图纸会审、图纸交底会,形成图纸会审纪要。2)建立制定专题讨论会议制度遇到较大问题时,业主、设计、监理、总包、有关施工管理人员聚到一起,商讨解决。4.工期保证措施1)根据进度计划、工程量和流水段分合理安排劳动力和投入生产设备,保证按照进度计划的要求完成任务。2)加强操作人员对质量意识的培养,提高施工质量和一次成活率。3)加强例会制度,解决矛盾、协调关系,保证按照施工进度计划进行。四、施工工艺本工程中钢结构施工质量是本工程质量控制的关键,而且对工期、安全目标的实现起着关键作用。钢结构施工方案是本施工组织设计的重点解决内容。本工程钢结构拟采用构件工厂化加工制作,现场拼装的方式进行施工现场吊装措施用50T车吊一台。为确保此质量目标的实现,我公司将选派有丰富施工经验的项目经理主持此项目的各项管理工作,同时配置具有此同类工程施工管理经验的管理人员和劳务队伍,根据ISO9002质量管理体系标准,建立严密的质量保证体系,使本工程的质量始终处于有效的控制之下。拟安排钢结构施工人员38人。-4-4施工方案主要机械设备、仪器、工具用量计划一览表序号机械设备、仪器、工具名称单位数量150T车吊台12构件倒运车辆23J2级经纬仪台24DS3水准仪台15激光铅直仪台16计算机台2750m钢尺副28磁力线坠套29钢卷尺副610高强搬手把211普通搬手把812电焊机台413气割工具套214空压机台215墨线副21620m钢丝绳索副417缆风绳副1618大锤个419锲铁垫块个若干20撬棍个4212t倒链副4223t倒链副42319.7mm钢丝绳(L=7m)副324卡环套625靠尺把2由于本工程为改造工程,改造部分为单层结构。本次施工方案只对钢结构主要部分进行描述。一、流水段的划分由于本工程中钢结构部分面积较不,故施工中不考试分流水段。-5-5施工方案钢结构安装顺序:为了减少焊接变形偏差及安装累积误差,以中心标准间首先施工其余节间呈放射性顺序施工。二、钢结构制作1.钢结构制作管理(1)管理方法钢结构制作管理作为钢结构质量保证的首要环节,加强制作管理不但是工程质量的保证,也是整个钢结构工期保证的一个重要环节。我公司结合以前对该类工程制作的管理经验,并在以前管理基础上有所创新,主要坚持以下管理方法。①强化工厂管理,健全各项管理制度。从制作一开始,我项目管理部就追求“一流的设计、一流的施工、一流的管理”。项目经理作为总承包商的执行者,将以项目管理作为总承包的核心,制定高标准的管理目标,以规范化、标准化、科学化、程序化的...
