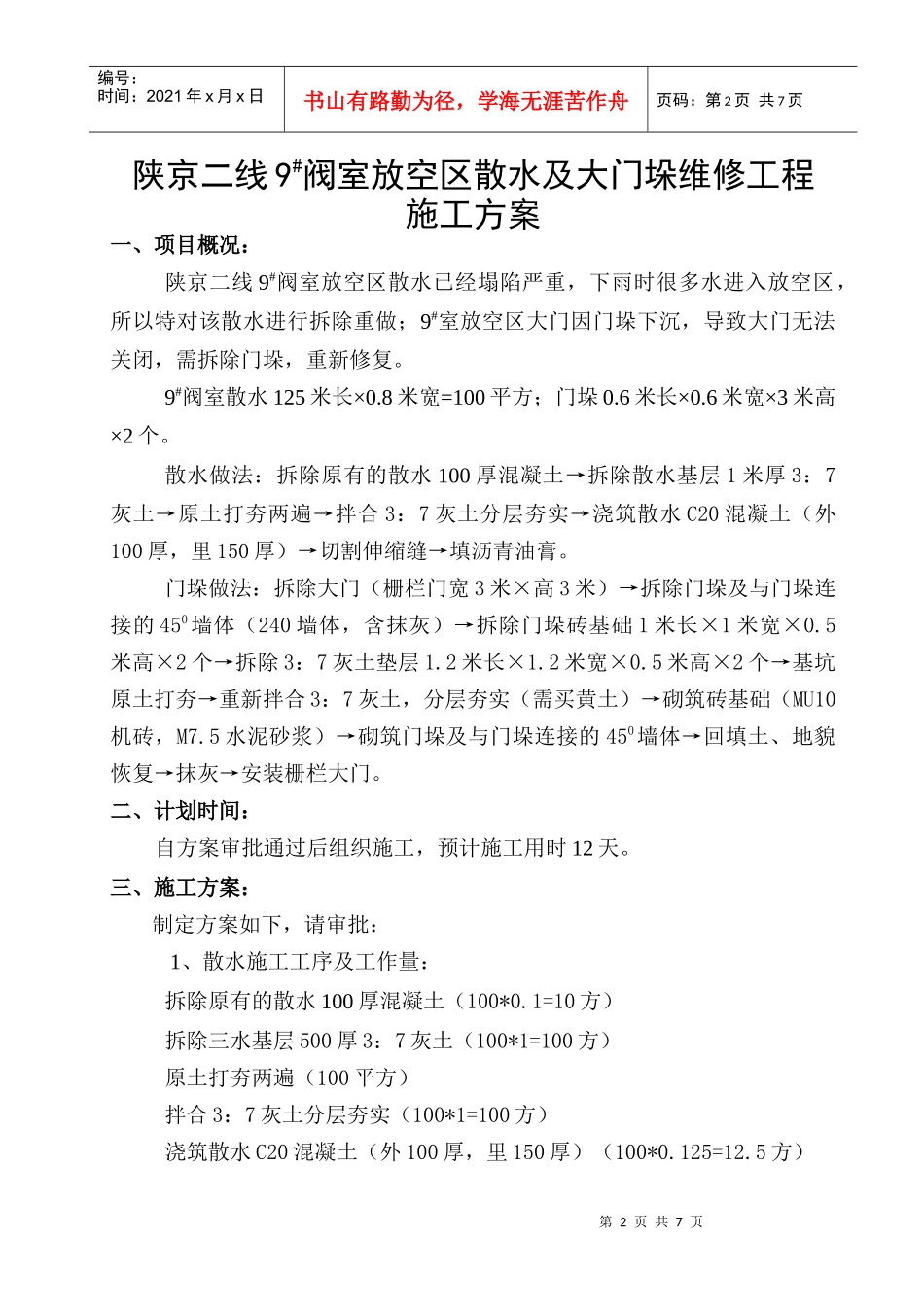

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页陕京二线9#阀室放空区散水及大门垛维修工程施工方案编制单位:代县城建建筑安装工程公司编制人:葛建光审核人:张迎辉编制日期:2008年9月6日第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页陕京二线9#阀室放空区散水及大门垛维修工程施工方案一、项目概况:陕京二线9#阀室放空区散水已经塌陷严重,下雨时很多水进入放空区,所以特对该散水进行拆除重做;9#室放空区大门因门垛下沉,导致大门无法关闭,需拆除门垛,重新修复
9#阀室散水125米长×0
8米宽=100平方;门垛0
6米宽×3米高×2个
散水做法:拆除原有的散水100厚混凝土→拆除散水基层1米厚3:7灰土→原土打夯两遍→拌合3:7灰土分层夯实→浇筑散水C20混凝土(外100厚,里150厚)→切割伸缩缝→填沥青油膏
门垛做法:拆除大门(栅栏门宽3米×高3米)→拆除门垛及与门垛连接的450墙体(240墙体,含抹灰)→拆除门垛砖基础1米长×1米宽×0
5米高×2个→拆除3:7灰土垫层1
5米高×2个→基坑原土打夯→重新拌合3:7灰土,分层夯实(需买黄土)→砌筑砖基础(MU10机砖,M7
5水泥砂浆)→砌筑门垛及与门垛连接的450墙体→回填土、地貌恢复→抹灰→安装栅栏大门
二、计划时间:自方案审批通过后组织施工,预计施工用时12天

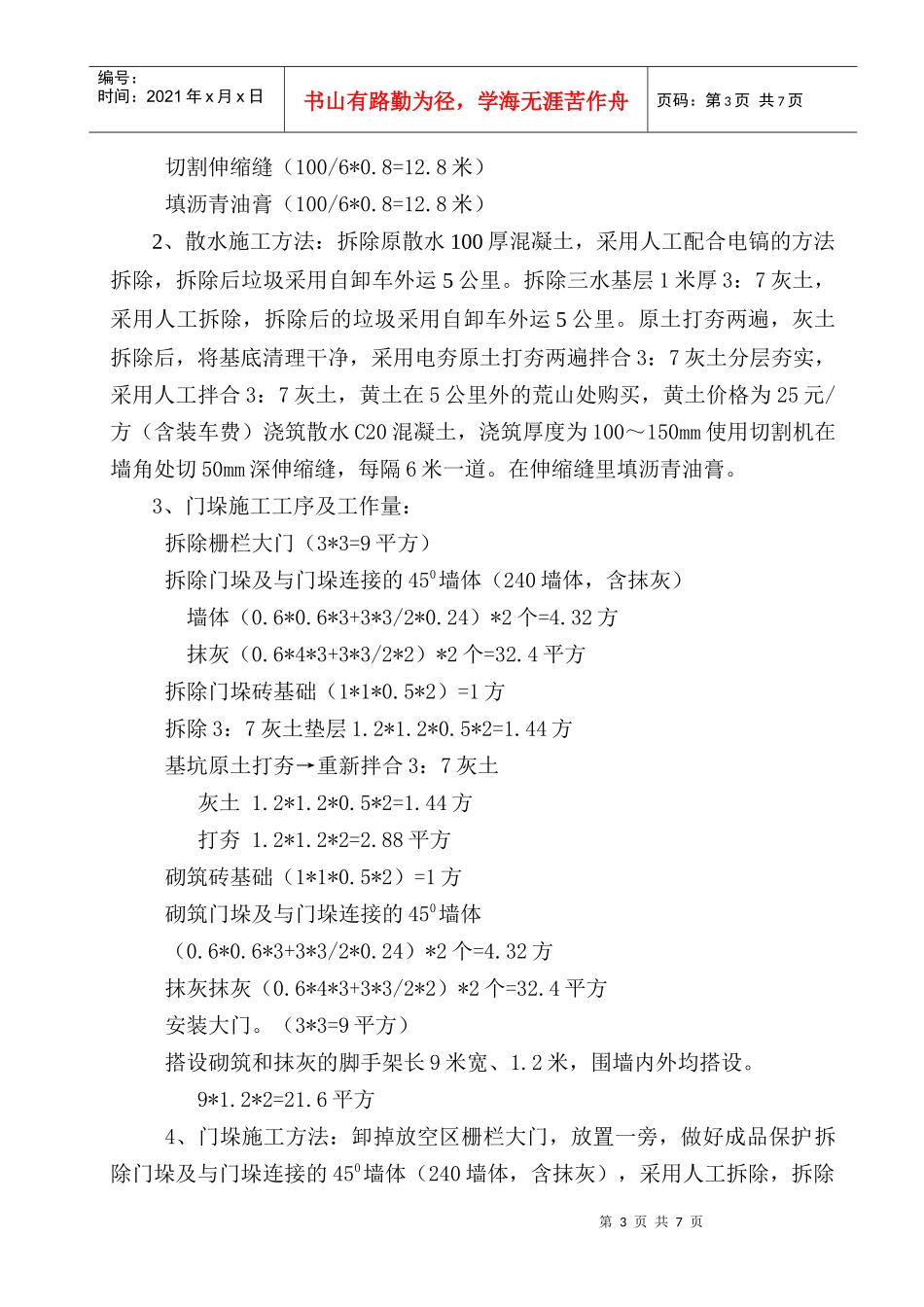

三、施工方案:制定方案如下,请审批:1、散水施工工序及工作量:拆除原有的散水100厚混凝土(100*0
1=10方)拆除三水基层500厚3:7灰土(100*1=100方)原土打夯两遍(100平方)拌合3:7灰土分层夯实(100*1=100方)浇筑散水C20混凝土(外100厚,里150厚)(100*0
125=12
5方)第3页共7
