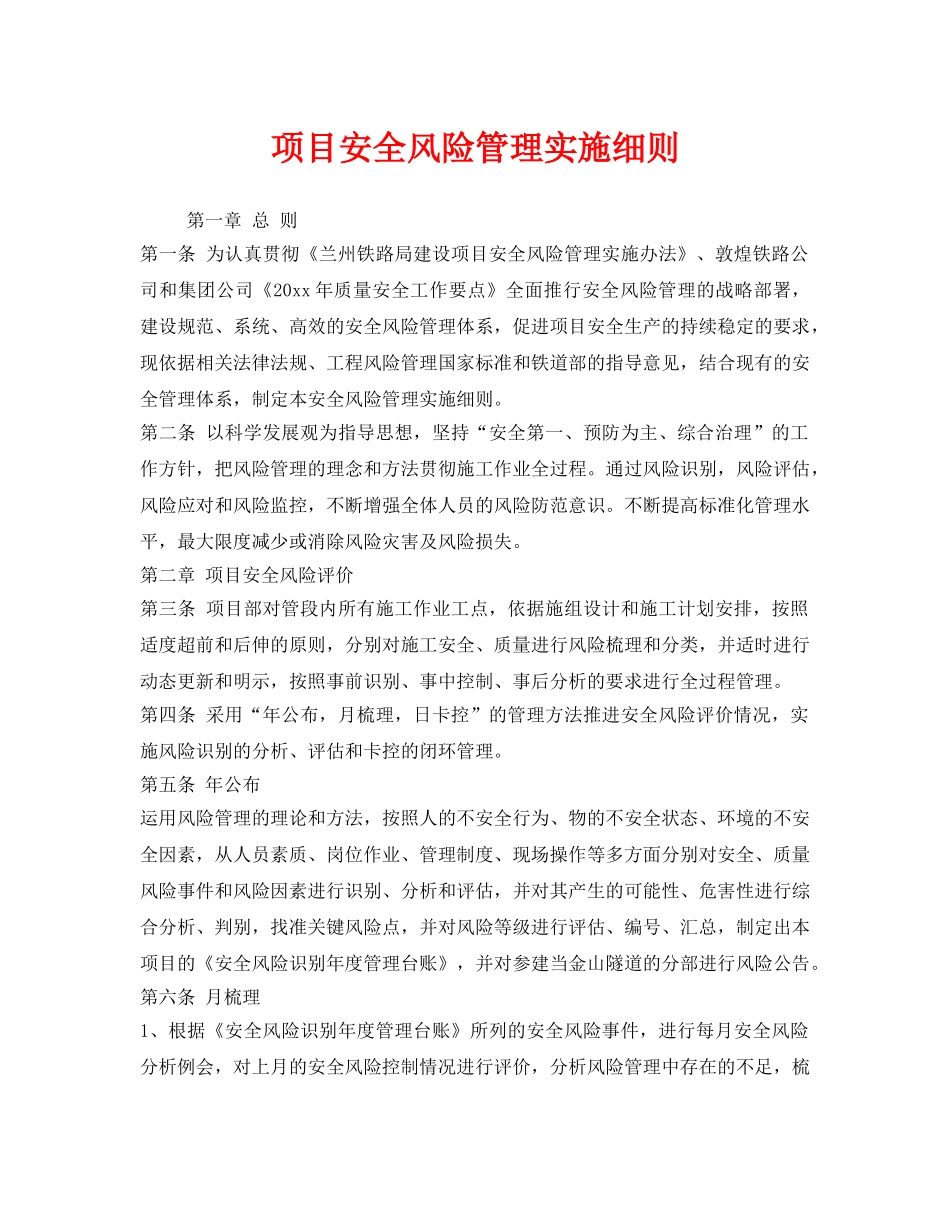

项目安全风险管理实施细则第一章总则第一条为认真贯彻《兰州铁路局建设项目安全风险管理实施办法》、敦煌铁路公司和集团公司《20xx年质量安全工作要点》全面推行安全风险管理的战略部署,建设规范、系统、高效的安全风险管理体系,促进项目安全生产的持续稳定的要求,现依据相关法律法规、工程风险管理国家标准和铁道部的指导意见,结合现有的安全管理体系,制定本安全风险管理实施细则
第二条以科学发展观为指导思想,坚持“安全第一、预防为主、综合治理”的工作方针,把风险管理的理念和方法贯彻施工作业全过程
通过风险识别,风险评估,风险应对和风险监控,不断增强全体人员的风险防范意识
不断提高标准化管理水平,最大限度减少或消除风险灾害及风险损失
第二章项目安全风险评价第三条项目部对管段内所有施工作业工点,依据施组设计和施工计划安排,按照适度超前和后伸的原则,分别对施工安全、质量进行风险梳理和分类,并适时进行动态更新和明示,按照事前识别、事中控制、事后分析的要求进行全过程管理
第四条采用“年公布,月梳理,日卡控”的管理方法推进安全风险评价情况,实施风险识别的分析、评估和卡控的闭环管理
第五条年公布运用风险管理的理论和方法,按照人的不安全行为、物的不安全状态、环境的不安全因素,从人员素质、岗位作业、管理制度、现场操作等多方面分别对安全、质量风险事件和风险因素进行识别、分析和评估,并对其产生的可能性、危害性进行综合分析、判别,找准关键风险点,并对风险等级进行评估、编号、汇总,制定出本项目的《安全风险识别年度管理台账》,并对参建当金山隧道的分部进行风险公告
第六条月梳理1、根据《安全风险识别年度管理台账》所列的安全风险事件,进行每月安全风险分析例会,对上月的安全风险控制情况进行评价,分析风险管理中存在的不足,梳理下月安全风险点,编制下月《月度安全风险应对计划责任展开表》

2、项目部监督分部在隧道施工现场竖牌明示的
