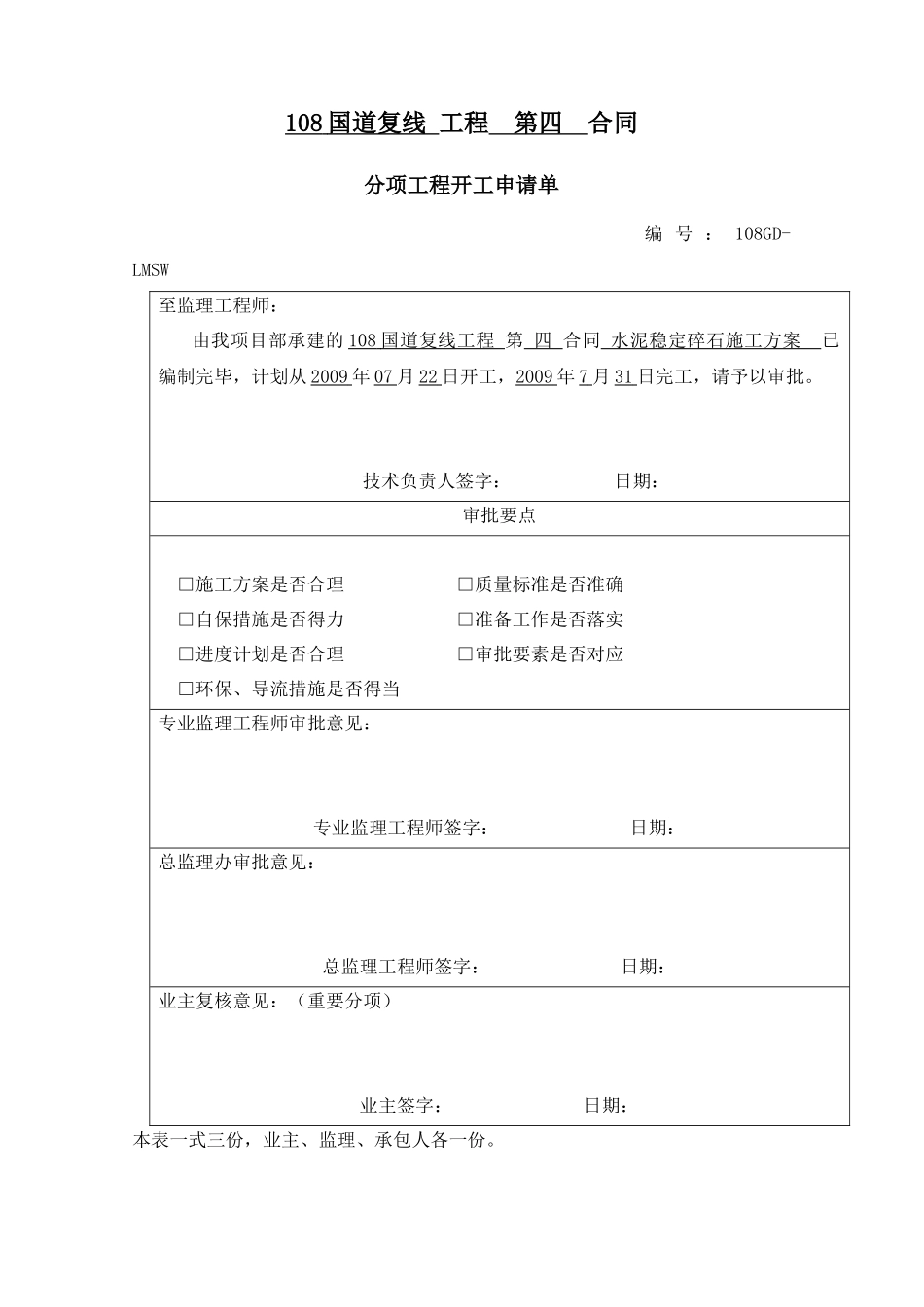

108国道复线工程第四合同分项工程开工申请单编号:108GD-LMSW至监理工程师:由我项目部承建的108国道复线工程第四合同水泥稳定碎石施工方案已编制完毕,计划从2009年07月22日开工,2009年7月31日完工,请予以审批
技术负责人签字:日期:审批要点□施工方案是否合理□质量标准是否准确□自保措施是否得力□准备工作是否落实□进度计划是否合理□审批要素是否对应□环保、导流措施是否得当专业监理工程师审批意见:专业监理工程师签字:日期:总监理办审批意见:总监理工程师签字:日期:业主复核意见:(重要分项)业主签字:日期:本表一式三份,业主、监理、承包人各一份

108国道(河北镇-贾峪口段)复线工程4#标水泥稳定碎石施工方案108国道(河北镇-贾峪口段)复线工程4#标项目部2009-7-08目录一、工程概况二、编制依据三、主要工程数量四、试验段五、施工准备1、材料准备2、机械准备3、人员准备4、施工准备五、施工方法及施工工艺1、摊铺2、碾压3、接缝4、实验检测六、质量目标七、文明、环保施工八、安全措施一、工程概况108国道(河北镇-贾峪口段)复线工程设计起点在红煤厂以西,沿大石河河道逆流方向而上,一直沿大石河阳坡布线,线位与108旧路隔岸相望,在k15+755~k16+363段设隧道穿山而过,在k16+608处架桥跨108旧线和大石河,向西在k16+843~k17+500段设隧道穿山而过,眼大石河河道逆流方向而上,一直沿大石河边阴坡布线,k18+362~k18+660段设隧道穿山而过,在九道河村附近两次跨越大石河,转而向南,以后一直与108国道旧路隔岸相对,到贾峪口村,跨越大石河后与旧路相接,至道路设计终点k20+774
8公里,共设计桥梁8座,隧道3座
沿途经过长操、二道河、九道河、何家台、贾峪口等村镇
四标道路起点在红煤厂西侧接三标道路终点k13+950,向
