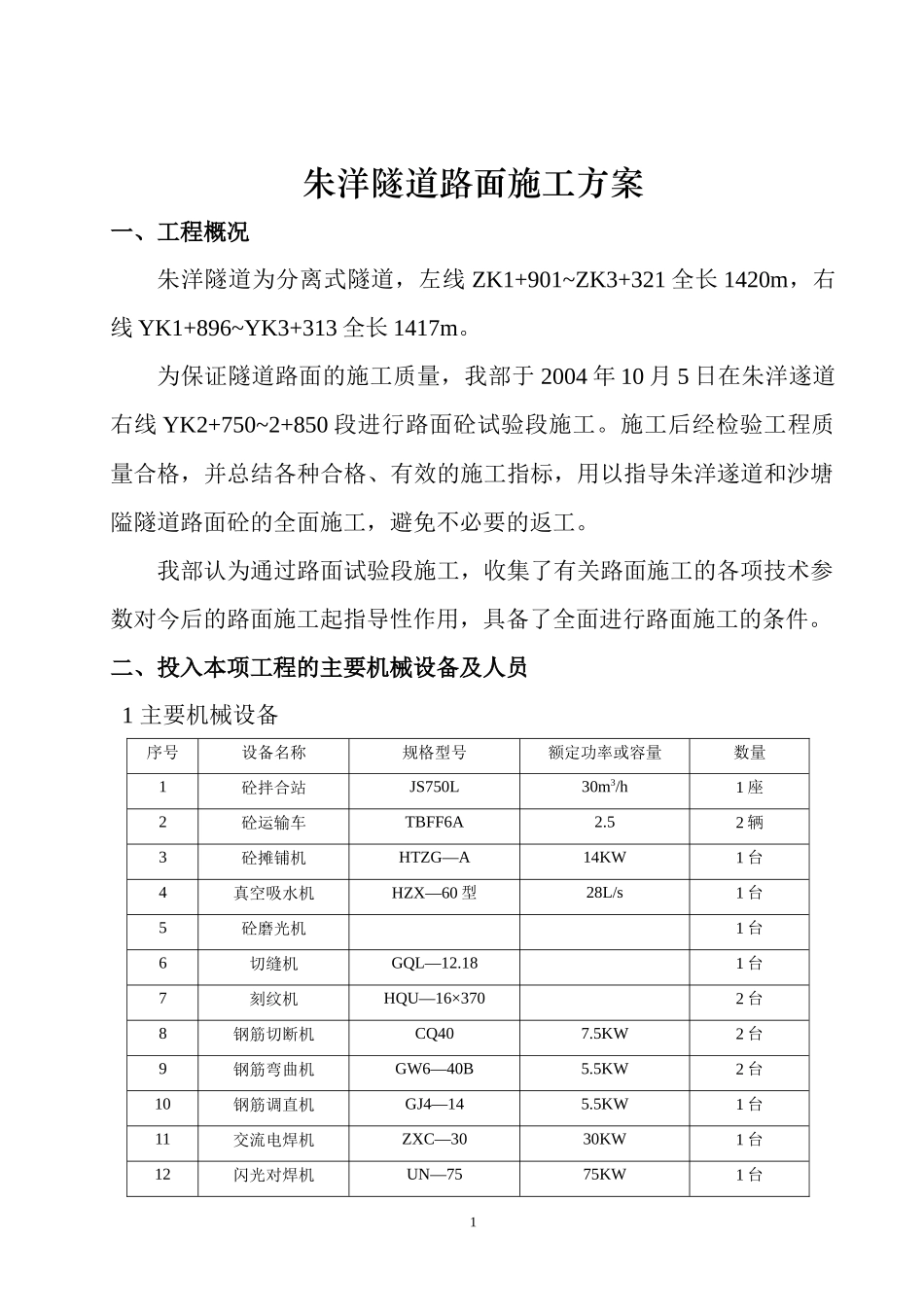

朱洋隧道路面施工方案一、工程概况朱洋隧道为分离式隧道,左线ZK1+901~ZK3+321全长1420m,右线YK1+896~YK3+313全长1417m
为保证隧道路面的施工质量,我部于2004年10月5日在朱洋遂道右线YK2+750~2+850段进行路面砼试验段施工
施工后经检验工程质量合格,并总结各种合格、有效的施工指标,用以指导朱洋遂道和沙塘隘隧道路面砼的全面施工,避免不必要的返工
我部认为通过路面试验段施工,收集了有关路面施工的各项技术参数对今后的路面施工起指导性作用,具备了全面进行路面施工的条件
二、投入本项工程的主要机械设备及人员1主要机械设备序号设备名称规格型号额定功率或容量数量1砼拌合站JS750L30m3/h1座2砼运输车TBFF6A2
52辆3砼摊铺机HTZG—A14KW1台4真空吸水机HZX—60型28L/s1台5砼磨光机1台6切缝机GQL—12
181台7刻纹机HQU—16×3702台8钢筋切断机CQ407
5KW2台9钢筋弯曲机GW6—40B5
5KW2台10钢筋调直机GJ4—145

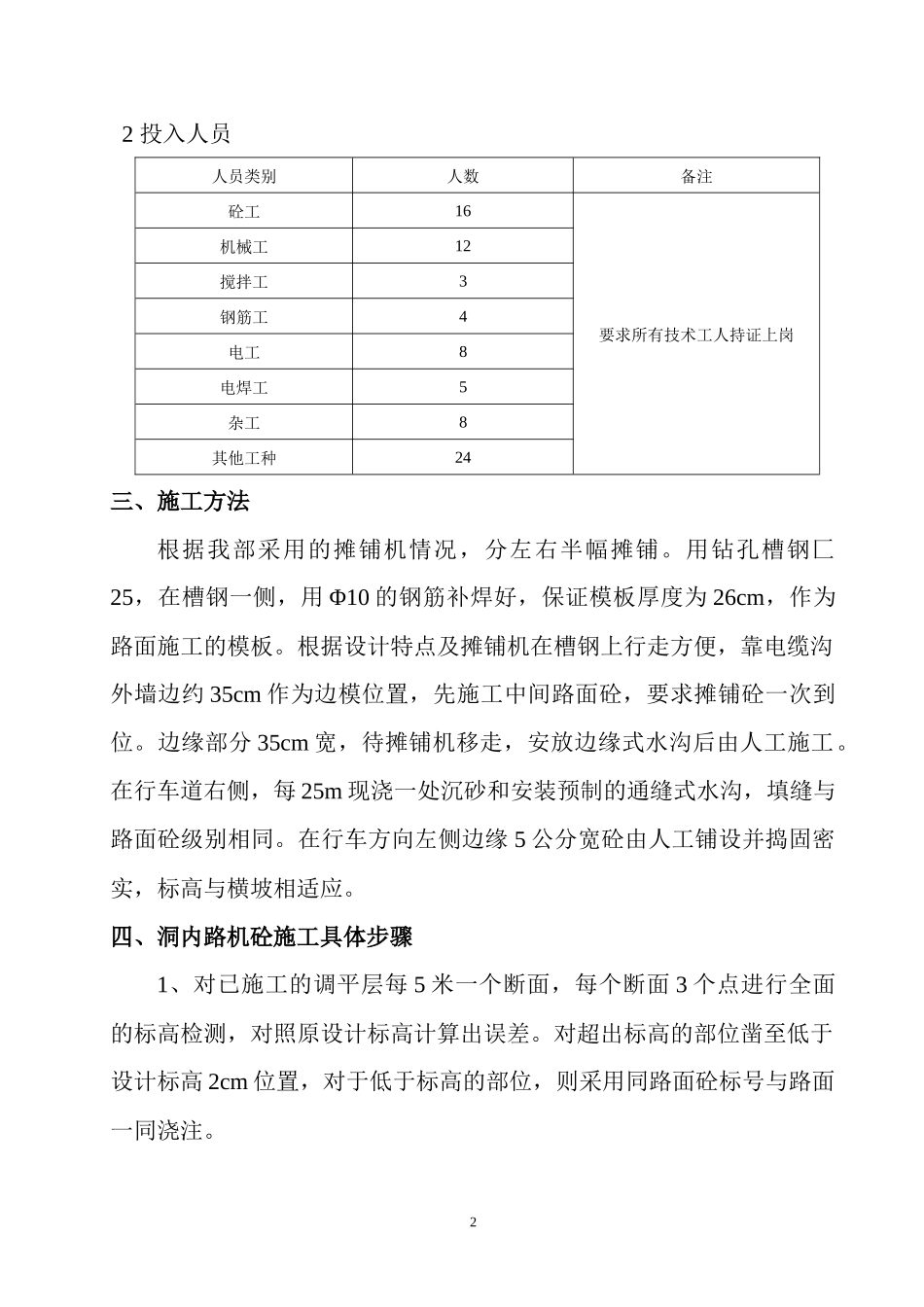

5KW1台11交流电焊机ZXC—3030KW1台12闪光对焊机UN—7575KW1台12投入人员人员类别人数备注砼工16要求所有技术工人持证上岗机械工12搅拌工3钢筋工4电工8电焊工5杂工8其他工种24三、施工方法根据我部采用的摊铺机情况,分左右半幅摊铺
用钻孔槽钢匚25,在槽钢一侧,用Φ10的钢筋补焊好,保证模板厚度为26cm,作为路面施工的模板
根据设计特点及摊铺机在槽钢上行走方便,靠电缆沟外墙边约35cm作为边模位置,先施工中间路面砼,要求摊铺砼一次到位
边缘部分35cm宽,待摊铺机移走,安放边缘式水沟后由人工施工
在行车道右侧,每25m现浇一处沉砂和安装预制的通缝式水沟,填缝与路面砼级别相同
在行车方向左侧边缘5公分宽砼由人工铺设并捣固密实,标高与横坡相适应
