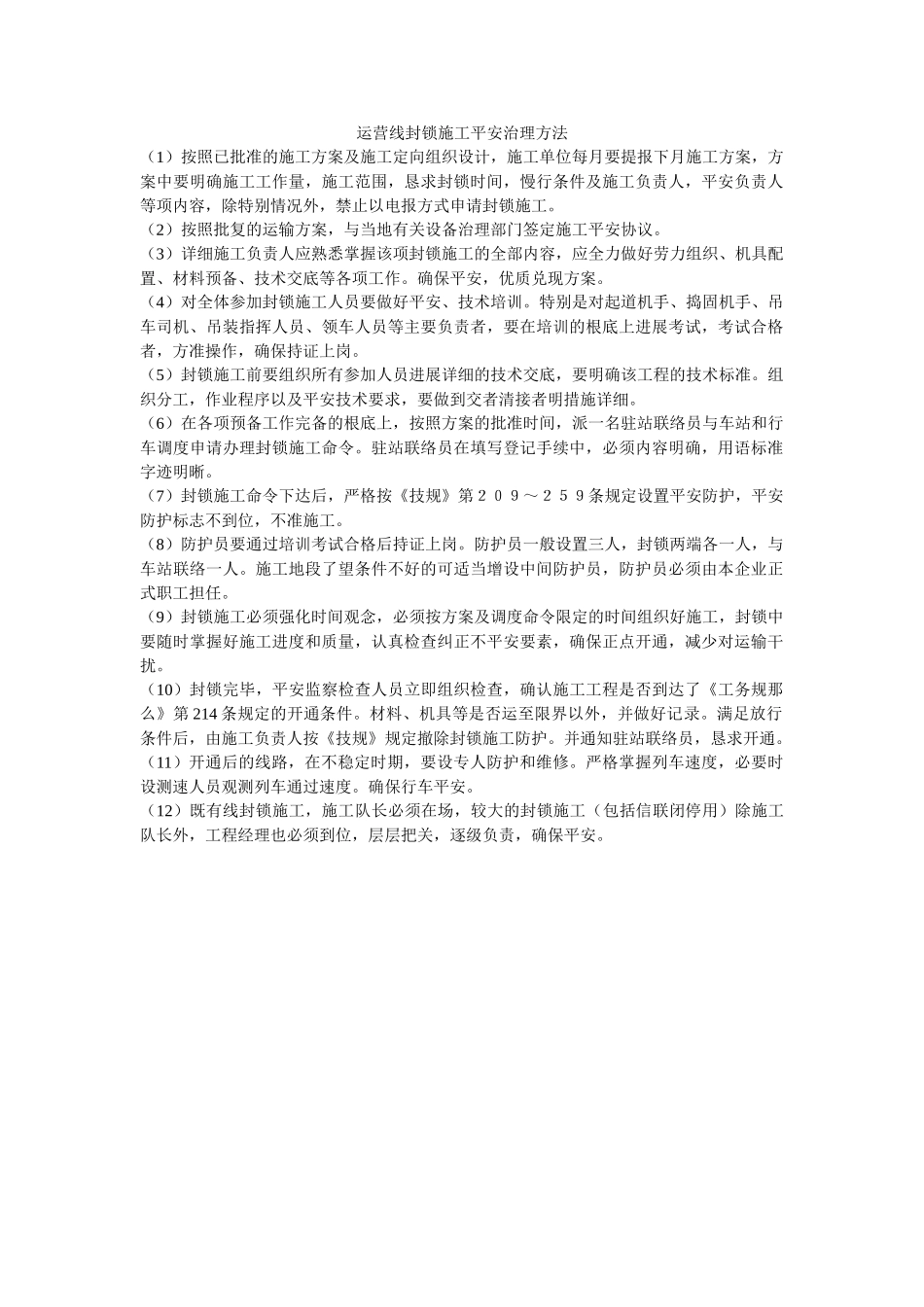

运营线封锁施工平安治理方法(1)按照已批准的施工方案及施工定向组织设计,施工单位每月要提报下月施工方案,方案中要明确施工工作量,施工范围,恳求封锁时间,慢行条件及施工负责人,平安负责人等项内容,除特别情况外,禁止以电报方式申请封锁施工
(2)按照批复的运输方案,与当地有关设备治理部门签定施工平安协议
(3)详细施工负责人应熟悉掌握该项封锁施工的全部内容,应全力做好劳力组织、机具配置、材料预备、技术交底等各项工作
确保平安,优质兑现方案
(4)对全体参加封锁施工人员要做好平安、技术培训
特别是对起道机手、捣固机手、吊车司机、吊装指挥人员、领车人员等主要负责者,要在培训的根底上进展考试,考试合格者,方准操作,确保持证上岗
(5)封锁施工前要组织所有参加人员进展详细的技术交底,要明确该工程的技术标准
组织分工,作业程序以及平安技术要求,要做到交者清接者明措施详细
(6)在各项预备工作完备的根底上,按照方案的批准时间,派一名驻站联络员与车站和行车调度申请办理封锁施工命令
驻站联络员在填写登记手续中,必须内容明确,用语标准字迹明晰
(7)封锁施工命令下达后,严格按《技规》第209~259条规定设置平安防护,平安防护标志不到位,不准施工
(8)防护员要通过培训考试合格后持证上岗
防护员一般设置三人,封锁两端各一人,与车站联络一人
施工地段了望条件不好的可适当增设中间防护员,防护员必须由本企业正式职工担任
(9)封锁施工必须强化时间观念,必须按方案及调度命令限定的时间组织好施工,封锁中要随时掌握好施工进度和质量,认真检查纠正不平安要素,确保正点开通,减少对运输干扰
(10)封锁完毕,平安监察检查人员立即组织检查,确认施工工程是否到达了《工务规那么》第214条规定的开通条件
材料、机具等是否运至限界以外,并做好记录
满足放行条件后,由施工负责人按《技规》规定撤除封锁施工防护
并通知驻站联络
