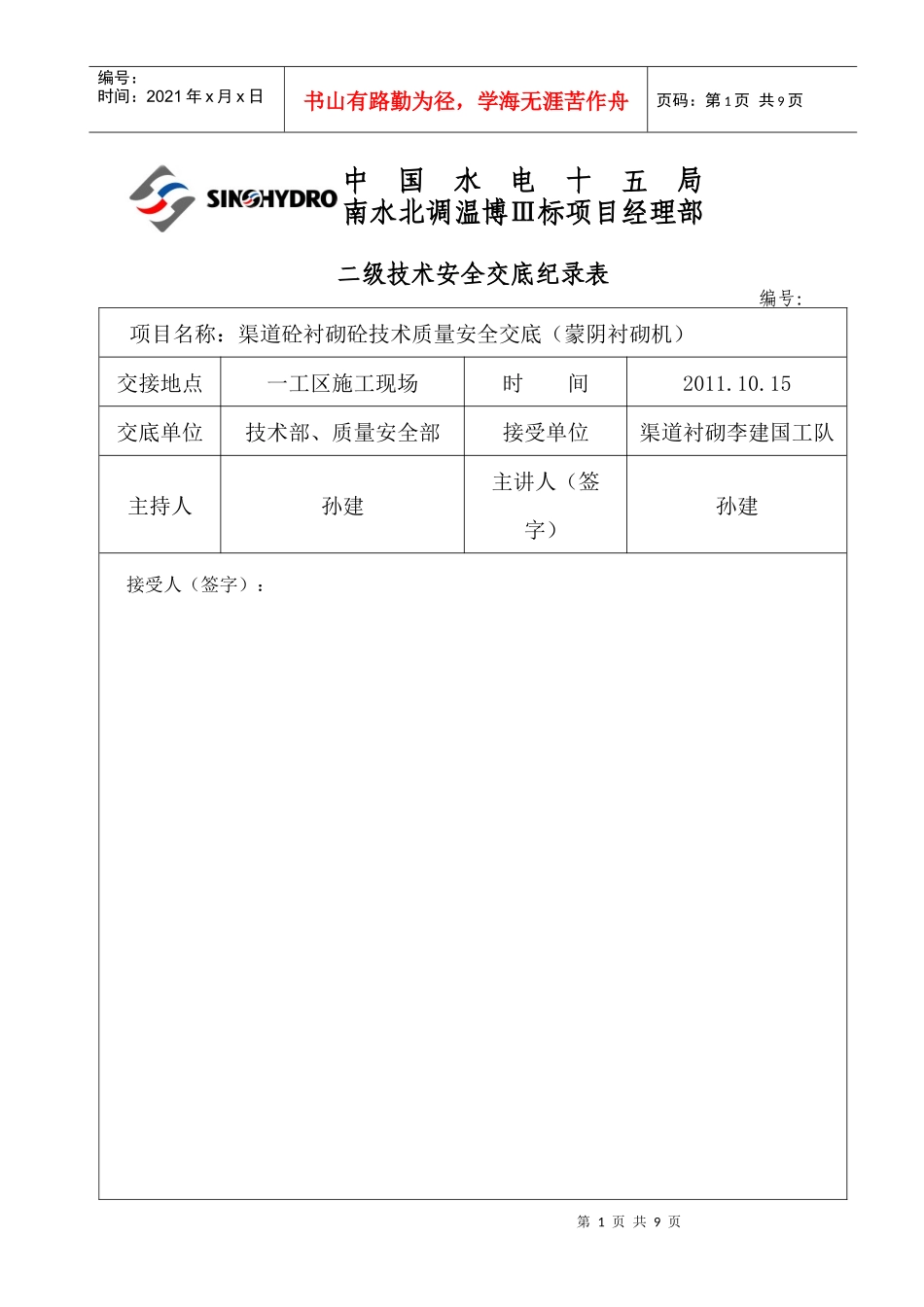

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页中国水电十五局南水北调温博Ⅲ标项目经理部二级技术安全交底纪录表编号:项目名称:渠道砼衬砌砼技术质量安全交底(蒙阴衬砌机)交接地点一工区施工现场时间2011

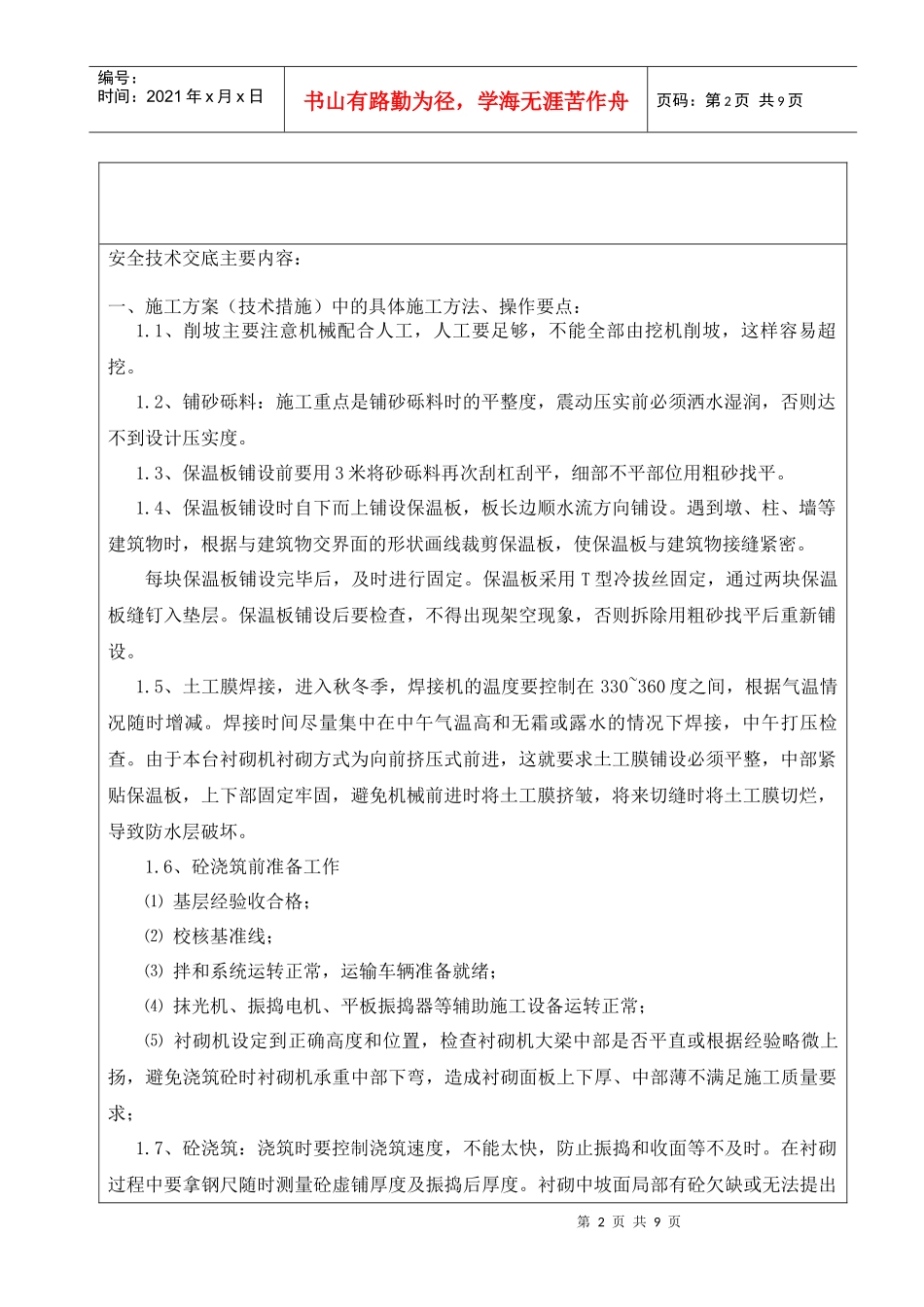

15交底单位技术部、质量安全部接受单位渠道衬砌李建国工队主持人孙建主讲人(签字)孙建接受人(签字):第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页安全技术交底主要内容:一、施工方案(技术措施)中的具体施工方法、操作要点:1
1、削坡主要注意机械配合人工,人工要足够,不能全部由挖机削坡,这样容易超挖
2、铺砂砾料:施工重点是铺砂砾料时的平整度,震动压实前必须洒水湿润,否则达不到设计压实度
3、保温板铺设前要用3米将砂砾料再次刮杠刮平,细部不平部位用粗砂找平
4、保温板铺设时自下而上铺设保温板,板长边顺水流方向铺设
遇到墩、柱、墙等建筑物时,根据与建筑物交界面的形状画线裁剪保温板,使保温板与建筑物接缝紧密
每块保温板铺设完毕后,及时进行固定
保温板采用T型冷拔丝固定,通过两块保温板缝钉入垫层
保温板铺设后要检查,不得出现架空现象,否则拆除用粗砂找平后重新铺设
5、土工膜焊接,进入秋冬季,焊接机的温度要控制在330~360度之间,根据气温情况随时增减
焊接时间尽量集中在中午气温高和无霜或露水的情况下焊接,中午打压检查
由于本台衬砌机衬砌方式为向前挤压式前进,这就要求土工膜铺设必须平整,中部紧贴保温板,上下部固定牢固,避免机械前进时将土工膜挤皱,将来切缝时将土工膜切烂,导致防水层破坏

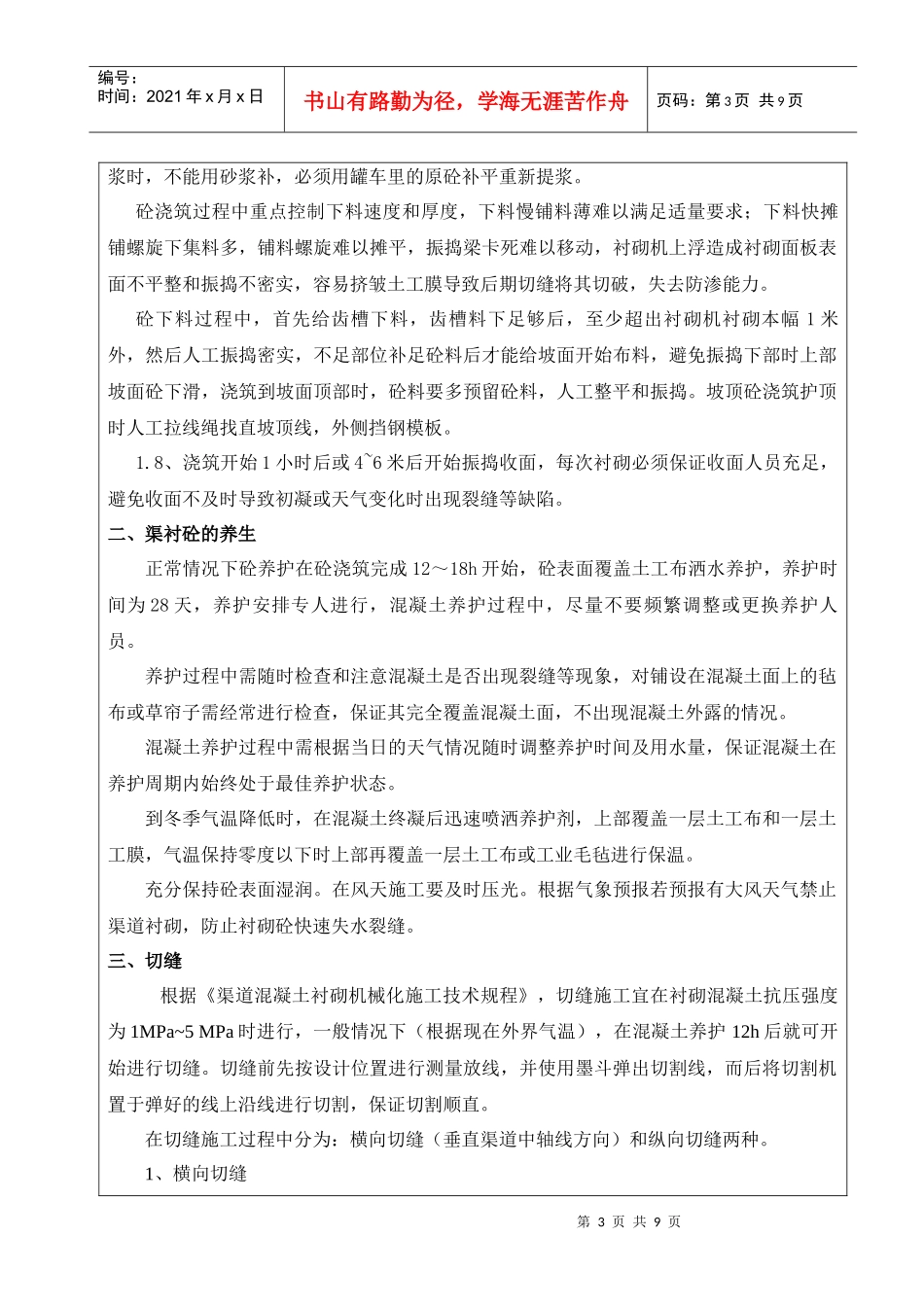

6、砼浇筑前准备工作⑴基层经验收合格;⑵校核基准线;⑶拌和系统运转正常,运输车辆准备就绪;⑷抹光机、振捣电机、平板振捣器等辅助施工设备运转正常;⑸衬砌机设定到正确高度和位置,检查
