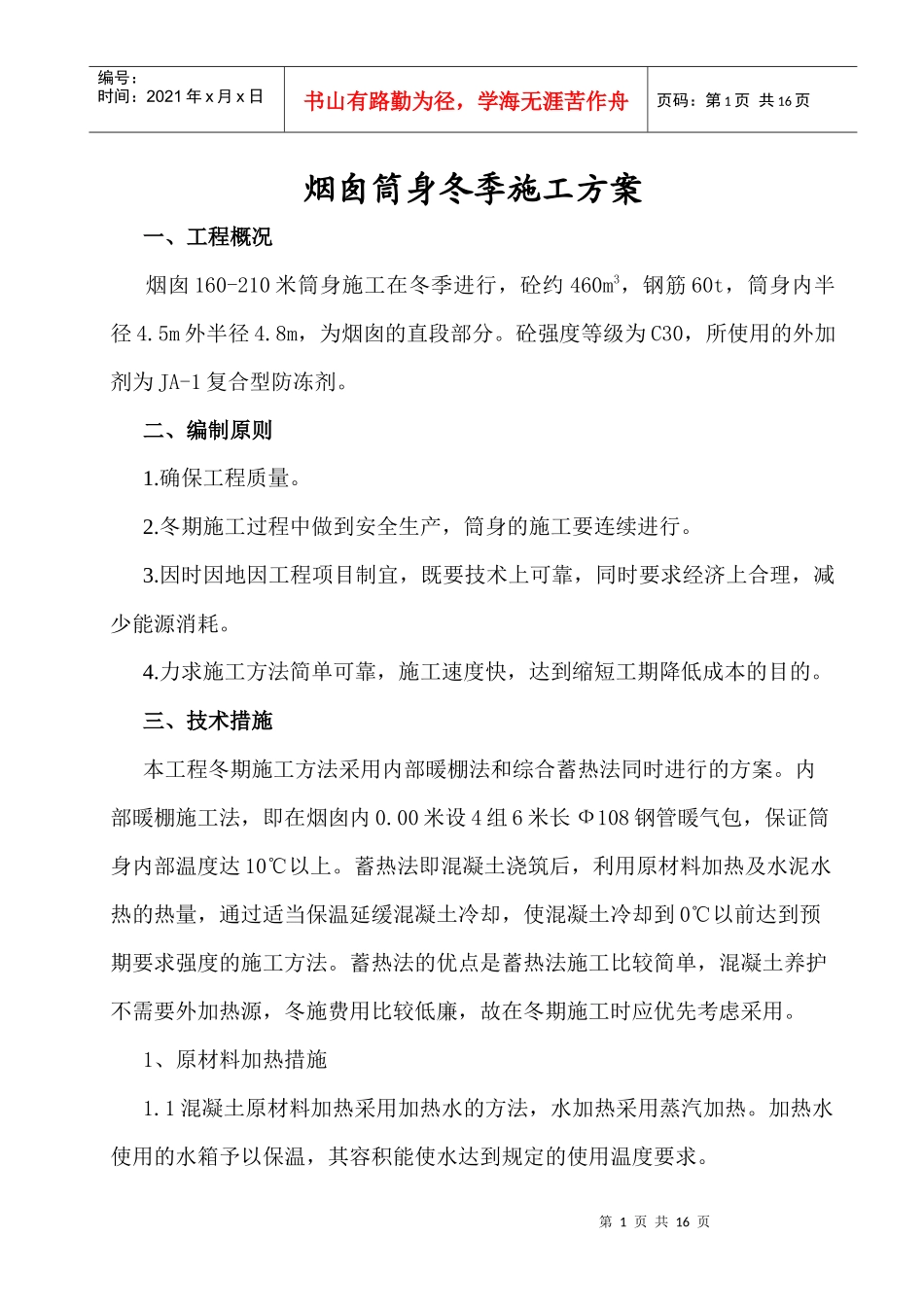

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页烟囱筒身冬季施工方案一、工程概况烟囱160-210米筒身施工在冬季进行,砼约460m3,钢筋60t,筒身内半径4
5m外半径4
8m,为烟囱的直段部分
砼强度等级为C30,所使用的外加剂为JA-1复合型防冻剂
二、编制原则1
确保工程质量
冬期施工过程中做到安全生产,筒身的施工要连续进行
因时因地因工程项目制宜,既要技术上可靠,同时要求经济上合理,减少能源消耗
力求施工方法简单可靠,施工速度快,达到缩短工期降低成本的目的
三、技术措施本工程冬期施工方法采用内部暖棚法和综合蓄热法同时进行的方案
内部暖棚施工法,即在烟囱内0
00米设4组6米长Ф108钢管暖气包,保证筒身内部温度达10℃以上
蓄热法即混凝土浇筑后,利用原材料加热及水泥水热的热量,通过适当保温延缓混凝土冷却,使混凝土冷却到0℃以前达到预期要求强度的施工方法
蓄热法的优点是蓄热法施工比较简单,混凝土养护不需要外加热源,冬施费用比较低廉,故在冬期施工时应优先考虑采用
1、原材料加热措施1
1混凝土原材料加热采用加热水的方法,水加热采用蒸汽加热
加热水使用的水箱予以保温,其容积能使水达到规定的使用温度要求

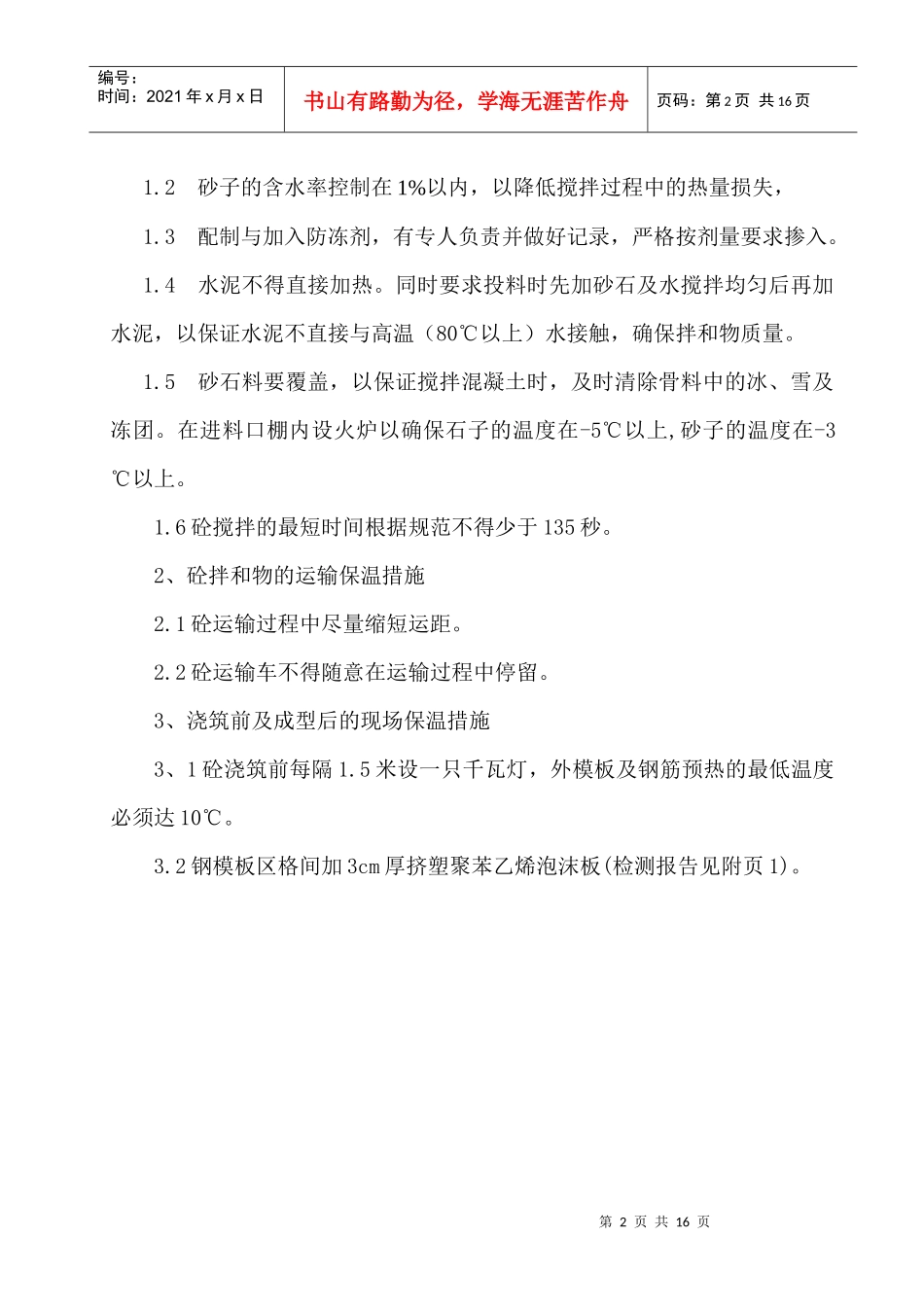

第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页1
2砂子的含水率控制在1%以内,以降低搅拌过程中的热量损失,1
3配制与加入防冻剂,有专人负责并做好记录,严格按剂量要求掺入
4水泥不得直接加热
同时要求投料时先加砂石及水搅拌均匀后再加水泥,以保证水泥不直接与高温(80℃以上)水接触,确保拌和物质量
5砂石料要覆盖,以保证搅拌混凝土时,及时清除骨料中的冰、雪及冻团
在进料口棚内设火炉以确保石子的温度在-5℃以上,砂子的温度在-3℃以上
