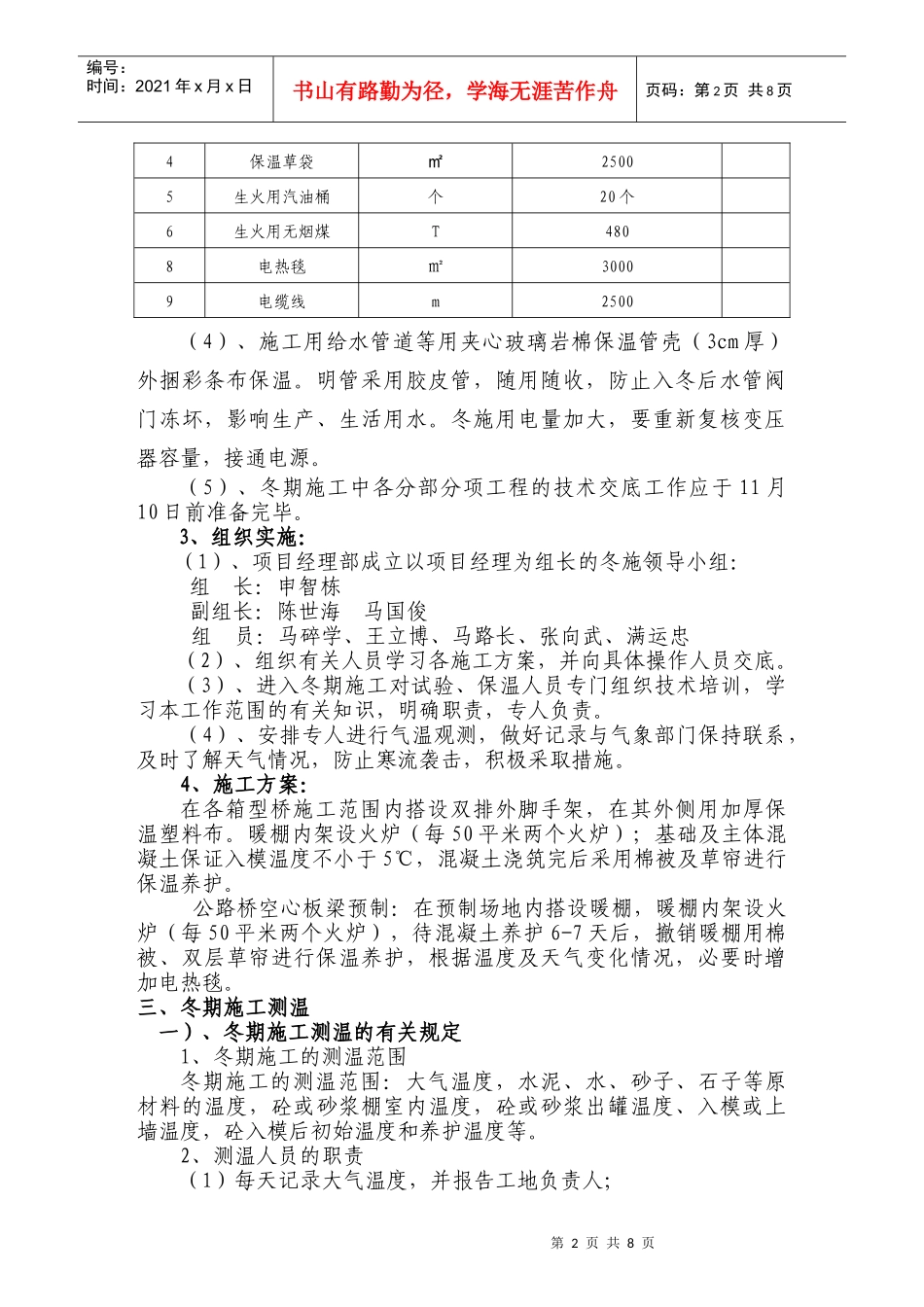

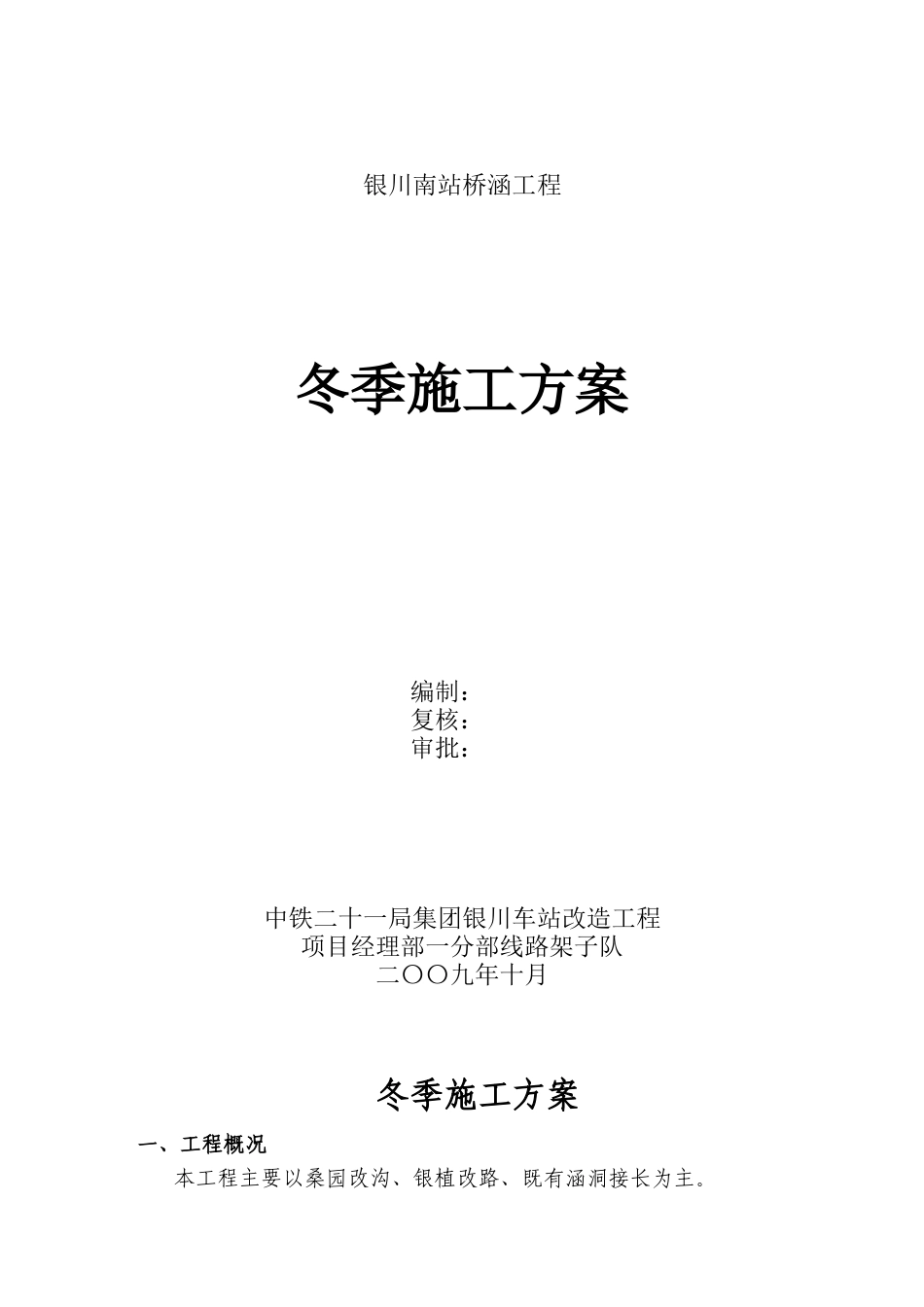

银川南站桥涵工程冬季施工方案编制:复核:审批:中铁二十一局集团银川车站改造工程项目经理部一分部线路架子队二〇〇九年十月冬季施工方案一、工程概况本工程主要以桑园改沟、银植改路、既有涵洞接长为主。第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页根据施工工期的要求,冬季施工的主要项目有:(1)、K536+509.4(包兰正线)2-12m钢筋混凝土箱型桥(2)、K536+509.4(银川南货线)2-12m钢筋混凝土箱型桥(3)、K537+033(包兰正线)1-8.00m钢筋混凝土箱型桥(4)、K537+033(银川南货线)1-8.00m钢筋混凝土箱型桥(5)、GKO+200.00=SKO+730.163-13m简支板梁桥(6)、WKO+289.13=SKO+587.82-12.00m钢筋混凝土箱型桥(7)、K531+098.82-4.00m钢筋混凝土框架涵。(8)、K528+764.31-5m钢筋混凝土框架涵。(9)、桑园改沟混凝土铺砌块预制。二、施工部署1、冬期施工期限:(1)、根据《铁路混凝土工程施工技术指南》规定当环境昼夜平均气温连续3天低于5℃或最低气温低于-3℃时,混凝土工程应按冬期施工规定进行施工。现场应于11月初即开始对大气进行测温,上述两个条件有一个达到即确定为冬施的起、止日期。(2)、气象资料的掌握日平均气温的测定:日平均气温是从每日02、08、14、20点四次观测所得的气温平均值(测量时将温度计放在通风、隐蔽、离地面1.5m高处测得的空气温度,单位℃)2、施工准备:(1)、技术准备:进入冬期施工前由项目技术部编制项目的冬期施工方案,明确冬期施工方法,经审批后作为指导项目冬期施工的依据。(2)、人员教育:冬期施工前根据冬期施工方案和有关规范要求对施工人员做好冬期施工的培训教育工作,特别应加强对测温人员、特殊工种人员的培训,使冬期施工人员对冬期施工的技术要点及安全、消防注意事项做到心中有数,确保冬期施工的正常进行。(3)、物资准备及费用计算:冬期施工的所需物资必须于冬期施工前准备到位。桥涵工程材料用量序号材料名称单位数量备注1加厚保温塑料布㎡25002保温棚单排架m55003保温棉被㎡6000第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页4保温草袋㎡25005生火用汽油桶个20个6生火用无烟煤T4808电热毯㎡30009电缆线m2500(4)、施工用给水管道等用夹心玻璃岩棉保温管壳(3cm厚)外捆彩条布保温。明管采用胶皮管,随用随收,防止入冬后水管阀门冻坏,影响生产、生活用水。冬施用电量加大,要重新复核变压器容量,接通电源。(5)、冬期施工中各分部分项工程的技术交底工作应于11月10日前准备完毕。3、组织实施:(1)、项目经理部成立以项目经理为组长的冬施领导小组:组长:申智栋副组长:陈世海马国俊组员:马碎学、王立博、马路长、张向武、满运忠(2)、组织有关人员学习各施工方案,并向具体操作人员交底。(3)、进入冬期施工对试验、保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责。(4)、安排专人进行气温观测,做好记录与气象部门保持联系,及时了解天气情况,防止寒流袭击,积极采取措施。4、施工方案:在各箱型桥施工范围内搭设双排外脚手架,在其外侧用加厚保温塑料布。暖棚内架设火炉(每50平米两个火炉);基础及主体混凝土保证入模温度不小于5℃,混凝土浇筑完后采用棉被及草帘进行保温养护。公路桥空心板梁预制:在预制场地内搭设暖棚,暖棚内架设火炉(每50平米两个火炉),待混凝土养护6-7天后,撤销暖棚用棉被、双层草帘进行保温养护,根据温度及天气变化情况,必要时增加电热毯。三、冬期施工测温一)、冬期施工测温的有关规定1、冬期施工的测温范围冬期施工的测温范围:大气温度,水泥、水、砂子、石子等原材料的温度,砼或砂浆棚室内温度,砼或砂浆出罐温度、入模或上墙温度,砼入模后初始温度和养护温度等。2、测温人员的职责(1)每天记录大气温度,并报告工地负责人;第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页(2)砼拌合料的温度、砼出罐温度、砼入模温度;(3)砼养护温度的测量:按要求布置测量温孔,绘制测温孔分布图及编...
