第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页脚手架施工方案一、编制依据:1、经图纸审查机构审核通过的《天泰·美立方三期》图纸2、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20013、《建筑施工安全检查标准》JGJ55-99及实施指南中有关“落地式外脚手架”“悬挑式脚手架”的相关内容4、青岛市建委《建筑施工现场管理标准(试行)》DBJ3702-B01-2005(SX)5、《施工手册》中“脚手架工程和垂直运输设施”章节的相关内容6、《建筑施工计算手册》中“脚手架工程”章节相关内容7、《现行建筑施工规范大全》二、工程概况:1、本工程为青岛天泰·美立方三期项目,位于青岛市城阳区黑龙江中路以西、遵义路以东LG手机生产基地以北地块(城阳区黑龙中路22号),地处青岛市北部,距市中心35公里,东依崂山,南临胶州湾
本工程由天泰新罗置地有限公司开发建设,由山东同圆设计集团有限公司设计,青岛建设监理研究有限公司监理,中启胶建集团有限公司总承包施工承建
2、本工程21#—29#均为多层结构,6-9层
地下车库为框架结构,各住宅楼为剪力墙结构,21#—25#楼耐火等级为二级,26#—29#楼耐火等级为二级,抗震等级为四级

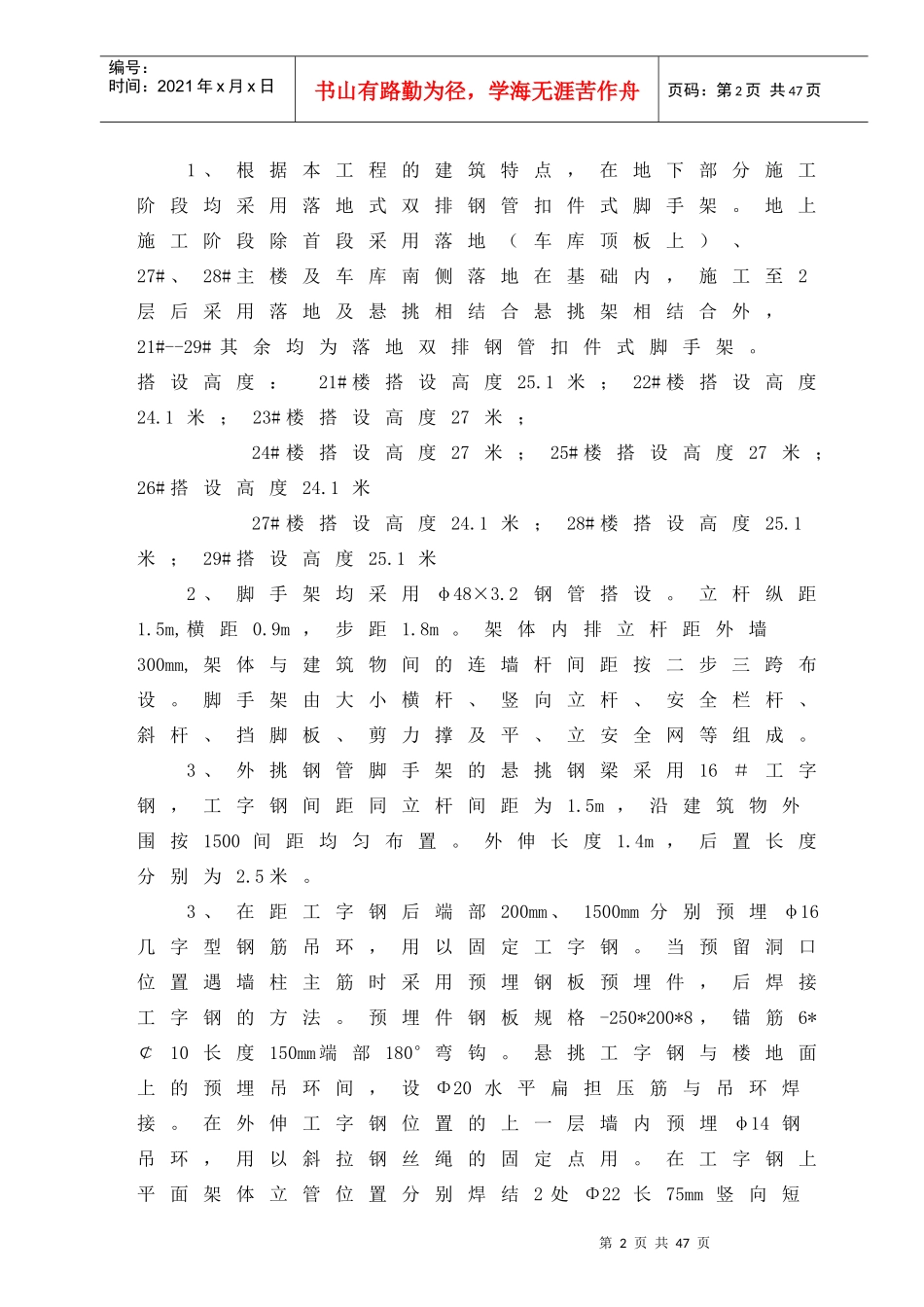

三、架体形式:第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页1、根据本工程的建筑特点,在地下部分施工阶段均采用落地式双排钢管扣件式脚手架
地上施工阶段除首段采用落地(车库顶板上)、27#、28#主楼及车库南侧落地在基础内,施工至2层后采用落地及悬挑相结合悬挑架相结合外,21#--29#其余均为落地双排钢管扣件式脚手架
搭设高度:21#楼搭设高度25
1米;22#楼搭设高度24
1米;23#楼搭设高度27米;24#楼搭设高度27米;25#楼搭设高度27米;2
