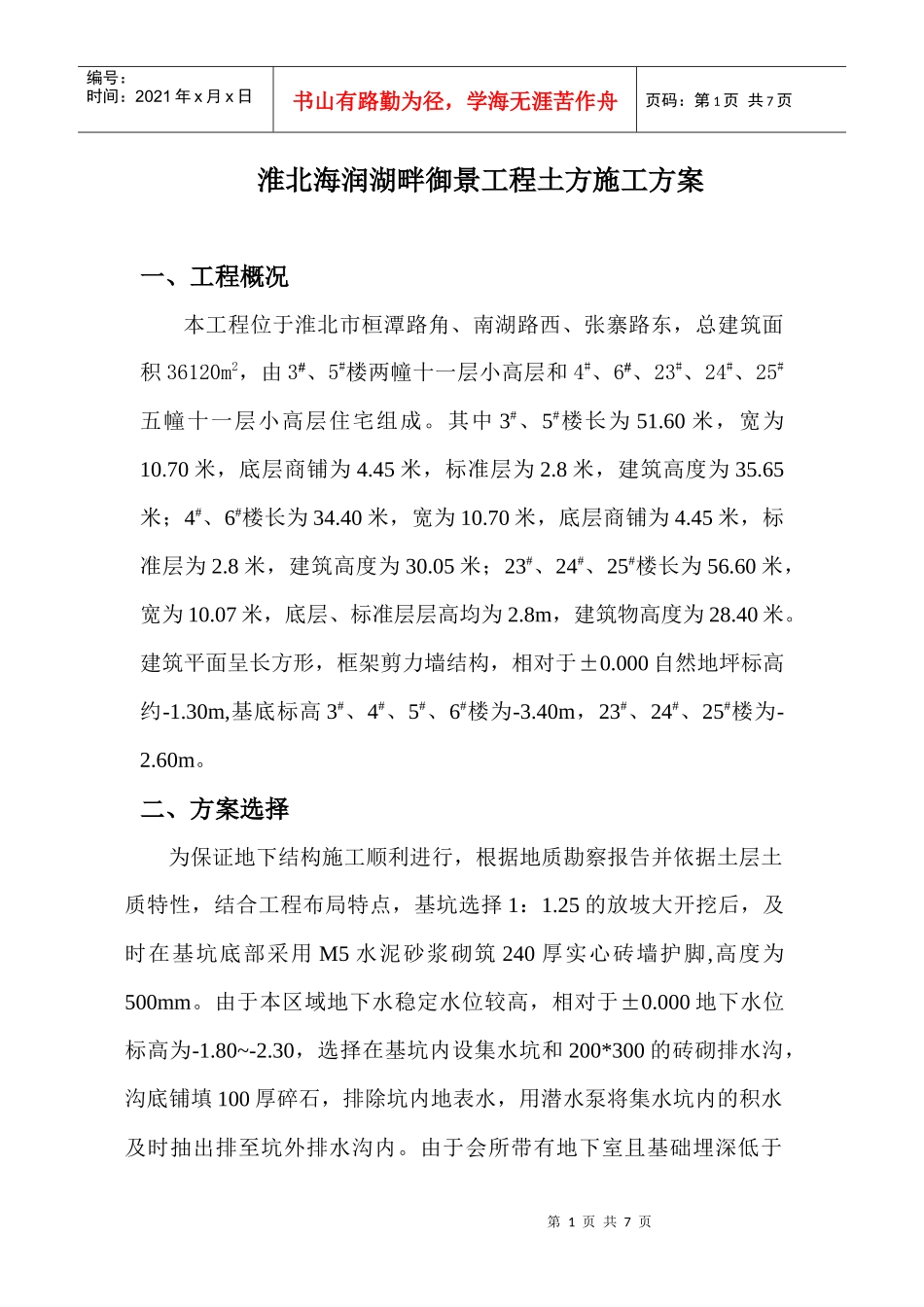

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页淮北海润湖畔御景工程土方施工方案一、工程概况本工程位于淮北市桓潭路角、南湖路西、张寨路东,总建筑面积36120m2,由3、5#楼两幢十一层小高层和4#、6、23#、24#、25#五幢十一层小高层住宅组成
其中3#、5#楼长为51
60米,宽为10
70米,底层商铺为4
45米,标准层为2
8米,建筑高度为35
65米;4#、6#楼长为34
40米,宽为10
70米,底层商铺为4
45米,标准层为2
8米,建筑高度为30
05米;23#、24#、25#楼长为56
60米,宽为10
07米,底层、标准层层高均为2
8m,建筑物高度为28
建筑平面呈长方形,框架剪力墙结构,相对于±0
000自然地坪标高约-1
30m,基底标高3#、4#、5#、6#楼为-3
40m,23#、24#、25#楼为-2
二、方案选择为保证地下结构施工顺利进行,根据地质勘察报告并依据土层土质特性,结合工程布局特点,基坑选择1:1
25的放坡大开挖后,及时在基坑底部采用M5水泥砂浆砌筑240厚实心砖墙护脚,高度为500mm
由于本区域地下水稳定水位较高,相对于±0
000地下水位标高为-1
30,选择在基坑内设集水坑和200*300的砖砌排水沟,沟底铺填100厚碎石,排除坑内地表水,用潜水泵将集水坑内的积水及时抽出排至坑外排水沟内

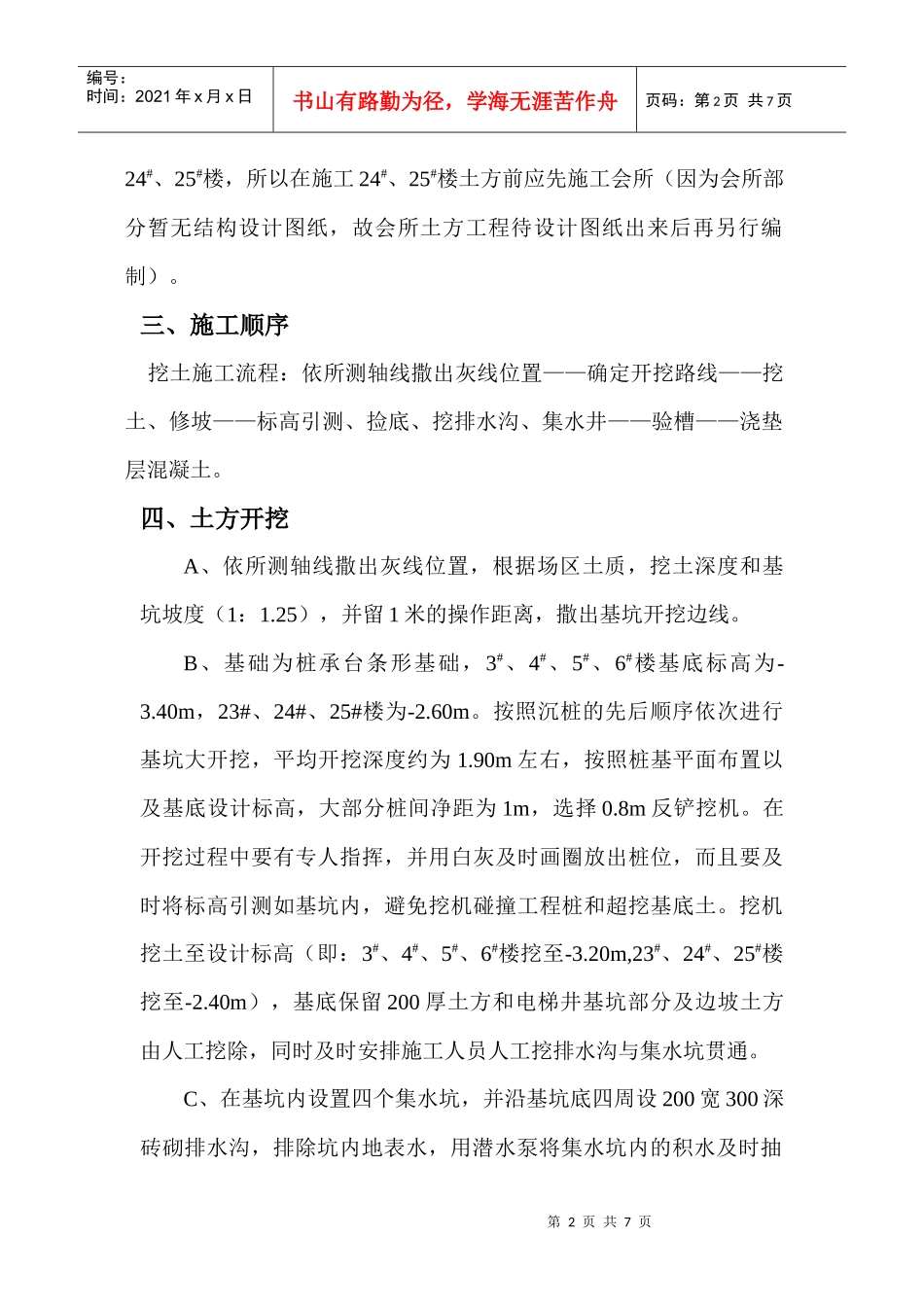

由于会所带有地下室且基础埋深低于第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页24#、25#楼,所以在施工24#、25#楼土方前应先施工会所(因为会所部分暂无结构设计图纸,故会所土方工程待设计图纸出来后再另行编制)
三、施工顺序挖土施工流程:依所测轴线撒出灰线位置——确定开挖路线——挖土、修坡——标高引测
