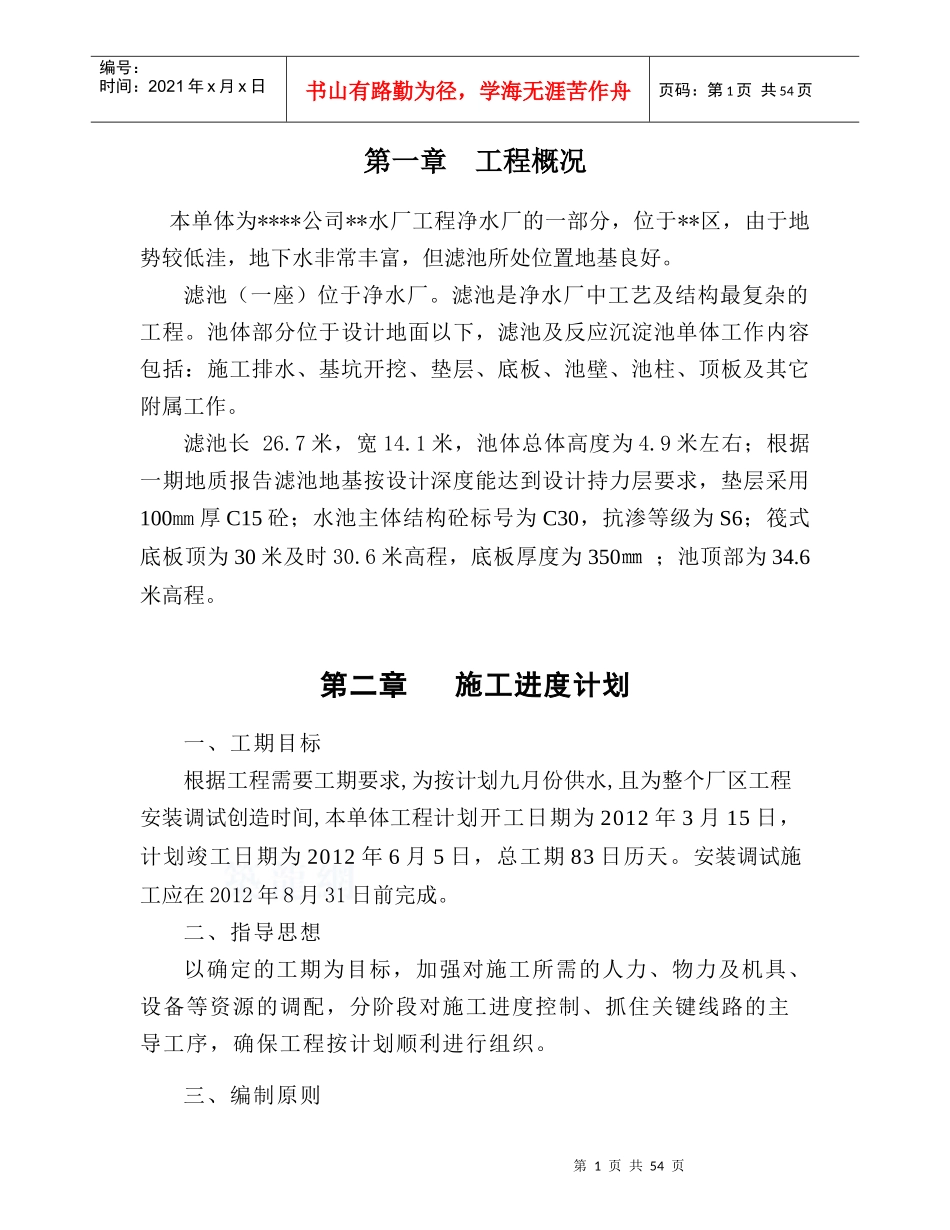

*******水厂滤池工程施工方案***********有限责任公司2012.3******滤池施工方案第1页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共54页第一章工程概况本单体为****公司**水厂工程净水厂的一部分,位于**区,由于地势较低洼,地下水非常丰富,但滤池所处位置地基良好
滤池(一座)位于净水厂
滤池是净水厂中工艺及结构最复杂的工程
池体部分位于设计地面以下,滤池及反应沉淀池单体工作内容包括:施工排水、基坑开挖、垫层、底板、池壁、池柱、顶板及其它附属工作
7米,宽14
1米,池体总体高度为4
9米左右;根据一期地质报告滤池地基按设计深度能达到设计持力层要求,垫层采用100mm厚C15砼;水池主体结构砼标号为C30,抗渗等级为S6;筏式底板顶为30米及时30
6米高程,底板厚度为350㎜;池顶部为34
第二章施工进度计划一、工期目标根据工程需要工期要求,为按计划九月份供水,且为整个厂区工程安装调试创造时间,本单体工程计划开工日期为2012年3月15日,计划竣工日期为2012年6月5日,总工期83日历天
安装调试施工应在2012年8月31日前完成
二、指导思想以确定的工期为目标,加强对施工所需的人力、物力及机具、设备等资源的调配,分阶段对施工进度控制、抓住关键线路的主导工序,确保工程按计划顺利进行组织

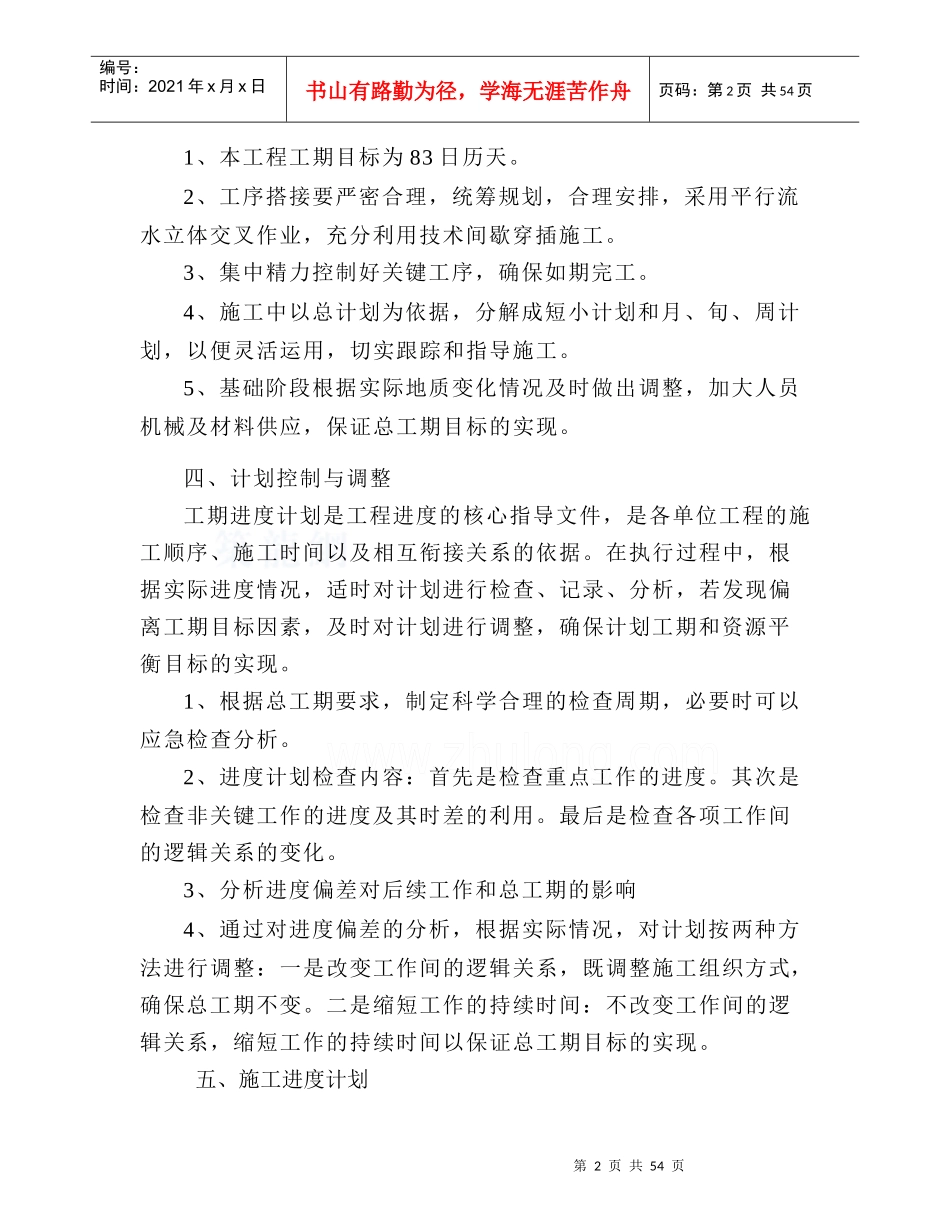

三、编制原则第2页共54页第1页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共54页1、本工程工期目标为83日历天
2、工序搭接要严密合理,统筹规划,合理安排,采用平行流水立体交叉作业,充分利用技术间歇穿插施工
3、集中精力控制好关键工序,确保如期完工
4、施工中以总计划为依据,分解成短小计划和月、旬、周计划,以便灵活运用,切实跟踪和指导施工
5、基础阶段根据实际地质变
