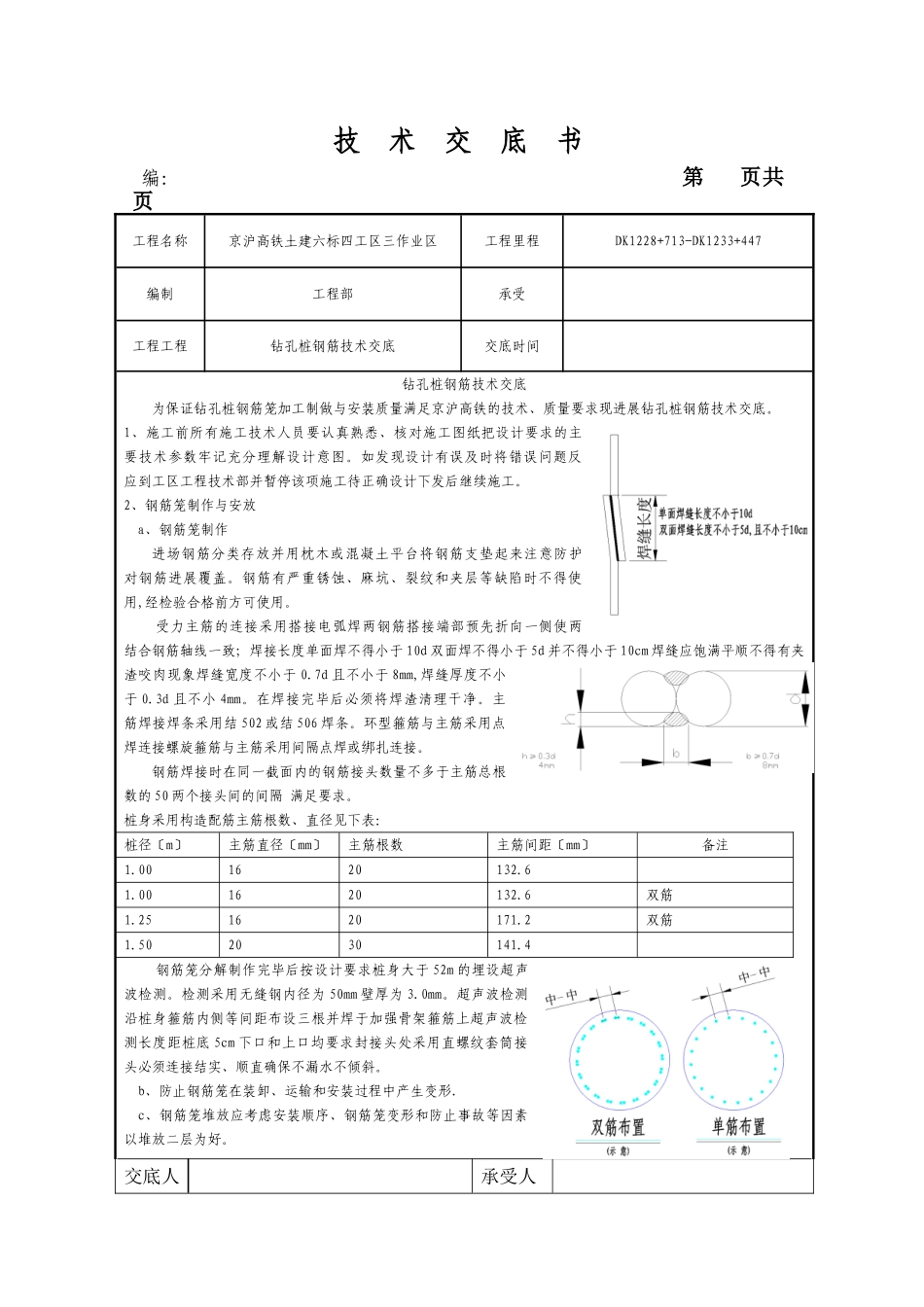

技术交底书编:第页共页工程名称京沪高铁土建六标四工区三作业区工程里程DK1228+713-DK1233+447编制工程部承受工程工程钻孔桩钢筋技术交底交底时间钻孔桩钢筋技术交底为保证钻孔桩钢筋笼加工制做与安装质量满足京沪高铁的技术、质量要求现进展钻孔桩钢筋技术交底
1、施工前所有施工技术人员要认真熟悉、核对施工图纸把设计要求的主要技术参数牢记充分理解设计意图
如发现设计有误及时将错误问题反应到工区工程技术部并暂停该项施工待正确设计下发后继续施工
2、钢筋笼制作与安放a、钢筋笼制作进场钢筋分类存放并用枕木或混凝土平台将钢筋支垫起来注意防护对钢筋进展覆盖
钢筋有严重锈蚀、麻坑、裂纹和夹层等缺陷时不得使用,经检验合格前方可使用
受力主筋的连接采用搭接电弧焊两钢筋搭接端部预先折向一侧使两结合钢筋轴线一致;焊接长度单面焊不得小于10d双面焊不得小于5d并不得小于10cm焊缝应饱满平顺不得有夹渣咬肉现象焊缝宽度不小于0
7d且不小于8mm,焊缝厚度不小于0
3d且不小4mm
在焊接完毕后必须将焊渣清理干净
主筋焊接焊条采用结502或结506焊条
环型箍筋与主筋采用点焊连接螺旋箍筋与主筋采用间隔点焊或绑扎连接
钢筋焊接时在同一截面内的钢筋接头数量不多于主筋总根数的50两个接头间的间隔满足要求
桩身采用构造配筋主筋根数、直径见下表:桩径〔m〕主筋直径〔mm〕主筋根数主筋间距〔mm〕备注1
001620132
001620132
251620171
502030141
4钢筋笼分解制作完毕后按设计要求桩身大于52m的埋设超声波检测
检测采用无缝钢内径为50mm壁厚为3
超声波检测沿桩身箍筋内侧等间距布设三根并焊于加强骨架箍筋上超声波检测长度距桩底5cm下口和上口均要求封接头处采用直螺纹套筒接头必须连接结实、顺直确保不漏水不倾斜

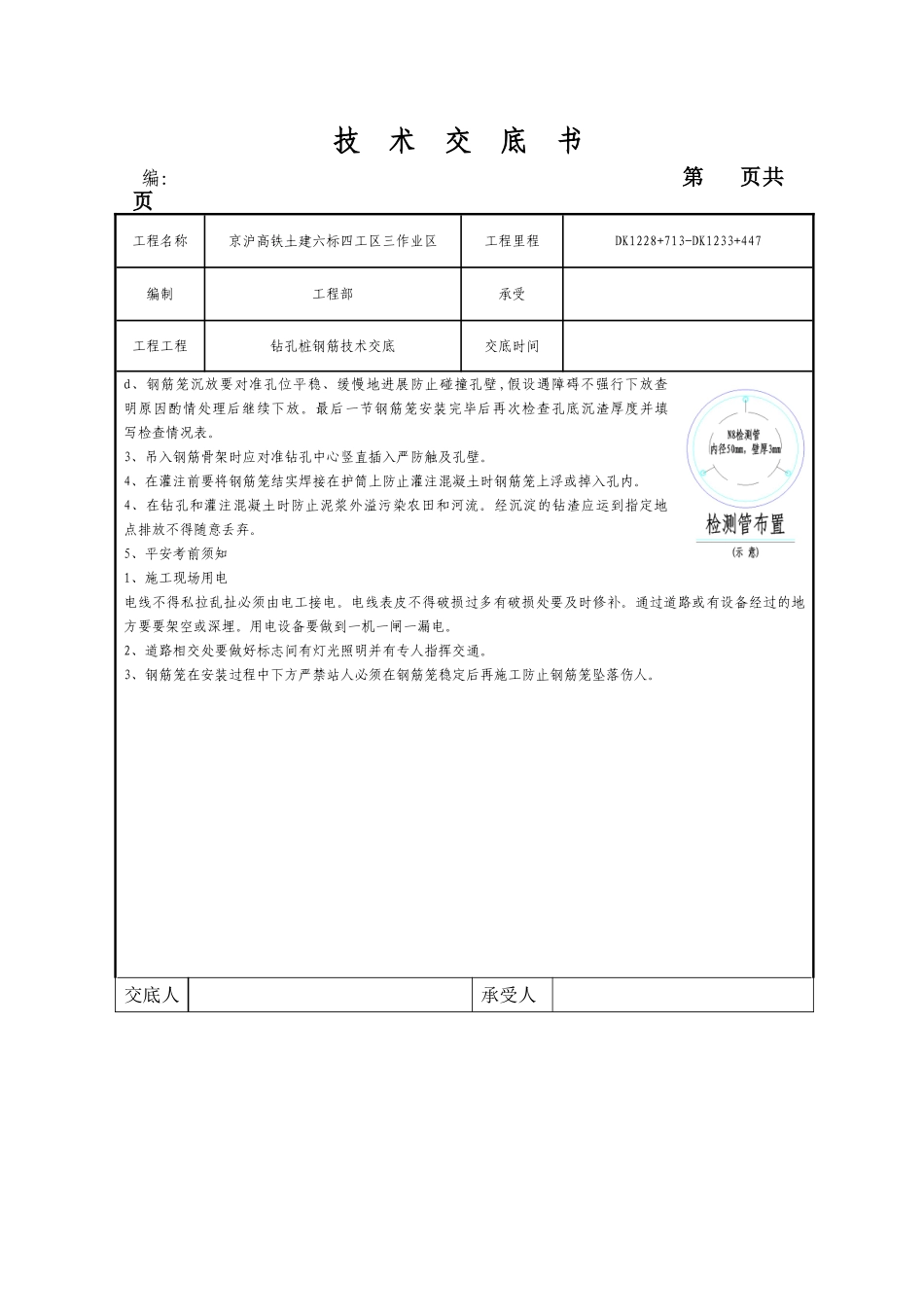

b、防止钢筋笼在装卸、运输和安
