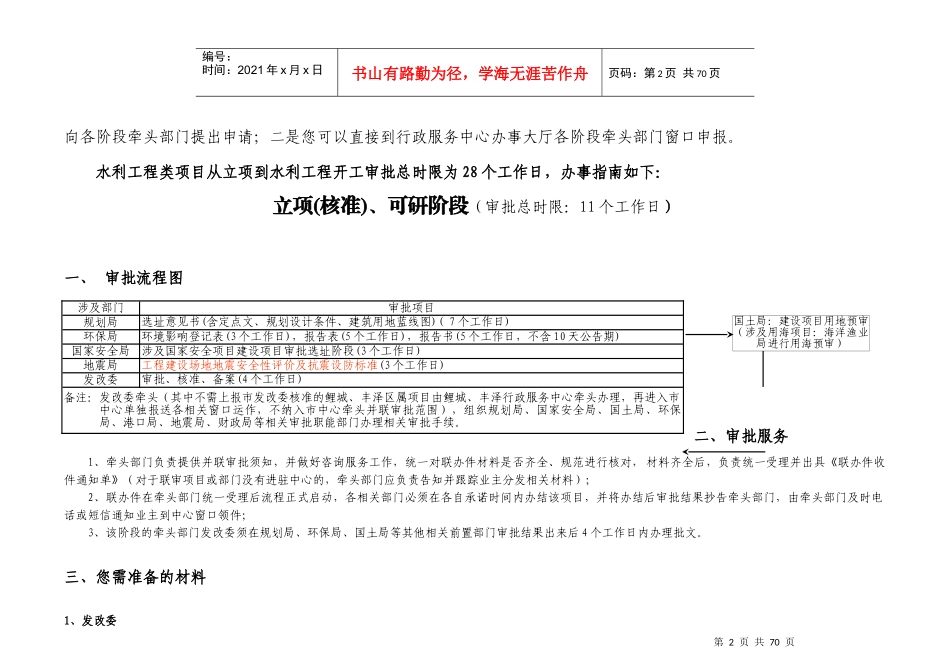

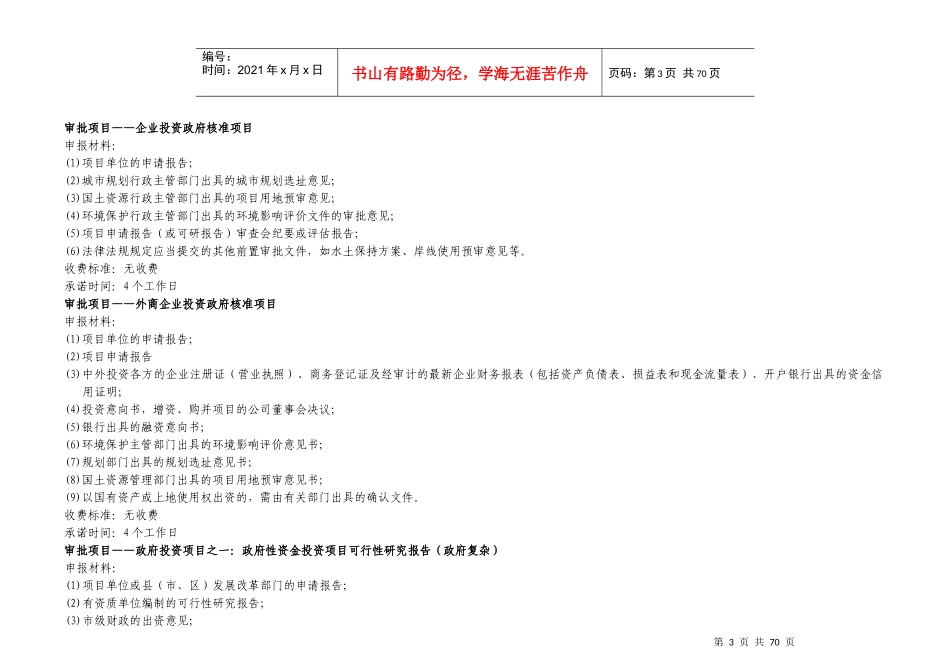

第1页共70页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共70页泉州市行政服务中心投资建设项目阶段式并联审批项目明白卡(水利工程类项目)本明白卡中所指的“投资建设项目阶段式并联审批”(水利工程类)项目是指我市水利工程类投资建设项目,凡符合以下条件之一,按照并联审批流程运作:1、国家、省颁布的《政府核准投资项目目录》及国家产业政策限制性项目(包括外商企业投资项目);2、市级投资项目;3、鲤城、丰泽区属投资项目;4、其他县(市、区)需上报市发改委等有关部门报批的投资项目。并联审批按照“牵头受理、同步启动、限时办结、强化监督”的机制运行,实行交叉审查,整合为立项(可研)、前期I、前期II、前期III、前期IV等5个阶段,各阶段确定一个牵头部门负责,其他相关审批部门协办,并明确每个阶段的审批总时限和各部门的审批时限;同时将办理用地手续划分为建设项目用地预审、用地审批、国有土地使用权有偿出让审批、土地使用权登记等4个阶段。业主申报时只需找各个阶段牵头部门申报手续。本明白卡所承诺的时间,是指在市级审批权限范围内的按工作日计算审批时间(不含您自身准备相关材料、依法进行听证、招标、拍卖、检验、检测、检疫、鉴定和专家评审等法定环节所需时限)。您可以采取两种方式提出申请:一是您可以登陆泉州市行政服务中心网站(网址:http://www.sg.fjqz.gov.cn)第2页共70页第1页共70页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共70页向各阶段牵头部门提出申请;二是您可以直接到行政服务中心办事大厅各阶段牵头部门窗口申报。水利工程类项目从立项到水利工程开工审批总时限为28个工作日,办事指南如下:立项(核准)、可研阶段(审批总时限:11个工作日)一、审批流程图二、审批服务1、牵头部门负责提供并联审批须知,并做好咨询服务工作,统一对联办件材料是否齐全、规范进行核对,材料齐全后,负责统一受理并出具《联办件收件通知单》(对于联审项目或部门没有进驻中心的,牵头部门应负责告知并跟踪业主分发相关材料);2、联办件在牵头部门统一受理后流程正式启动,各相关部门必须在各自承诺时间内办结该项目,并将办结后审批结果抄告牵头部门,由牵头部门及时电话或短信通知业主到中心窗口领件;3、该阶段的牵头部门发改委须在规划局、环保局、国土局等其他相关前置部门审批结果出来后4个工作日内办理批文。三、您需准备的材料1、发改委国土局:建设项目用地预审(涉及用海项目:海洋渔业局进行用海预审)涉及部门审批项目规划局选址意见书(含定点文、规划设计条件、建筑用地蓝线图)(7个工作日)环保局环境影响登记表(3个工作日),报告表(5个工作日),报告书(5个工作日,不含10天公告期)国家安全局涉及国家安全项目建设项目审批选址阶段(3个工作日)地震局工程建设场地地震安全性评价及抗震设防标准(3个工作日)发改委审批、核准、备案(4个工作日)备注:发改委牵头(其中不需上报市发改委核准的鲤城、丰泽区属项目由鲤城、丰泽行政服务中心牵头办理,再进入市中心单独报送各相关窗口运作,不纳入市中心牵头并联审批范围),组织规划局、国家安全局、国土局、环保局、港口局、地震局、财政局等相关审批职能部门办理相关审批手续。第3页共70页第2页共70页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共70页审批项目——企业投资政府核准项目申报材料:(1)项目单位的申请报告;(2)城市规划行政主管部门出具的城市规划选址意见;(3)国土资源行政主管部门出具的项目用地预审意见;(4)环境保护行政主管部门出具的环境影响评价文件的审批意见;(5)项目申请报告(或可研报告)审查会纪要或评估报告;(6)法律法规规定应当提交的其他前置审批文件,如水土保持方案、岸线使用预审意见等。收费标准:无收费承诺时间:4个工作日审批项目——外商企业投资政府核准项目申报材料:(1)项目单位的申请报告;(2)项目申请报告(3)中外投资各方的企业注册证(营业执照)、商务登记证及经审计的最新企业财务报表(包括资产负债表、损益表和现金流量表)、开户银行出具的资金信用证明;(4)...
