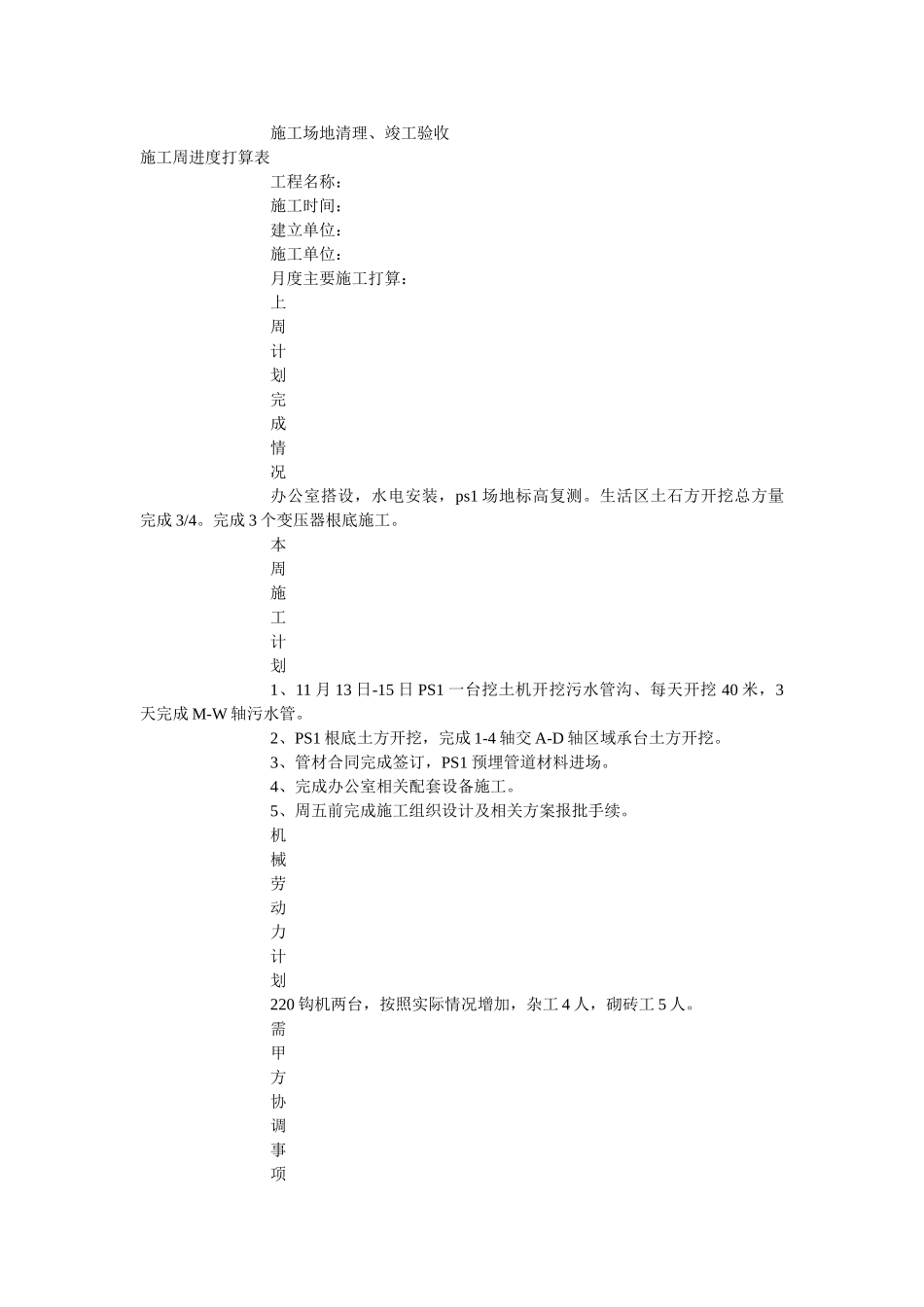

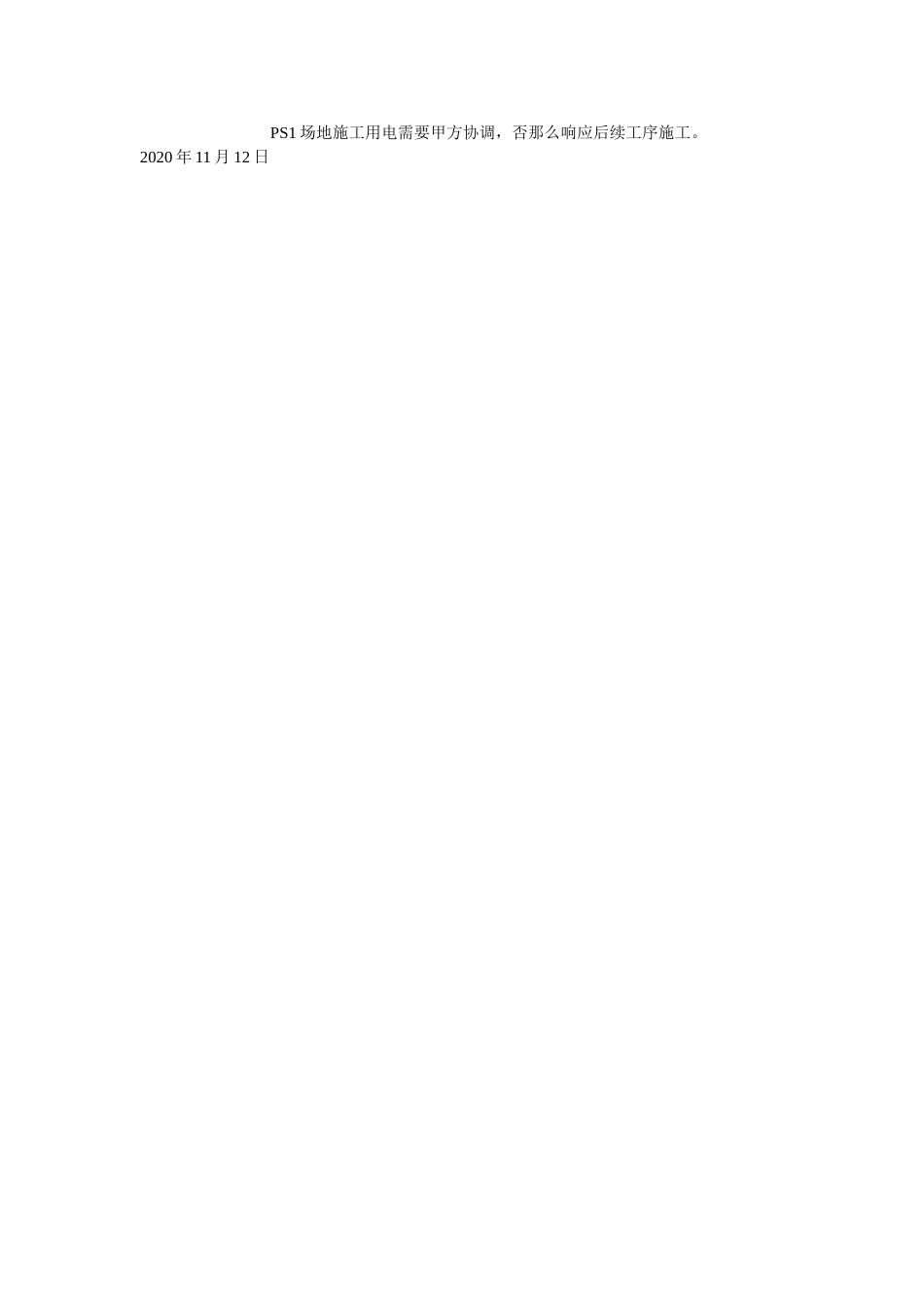

最新模板施工进度打算表两篇施工进度打算表工程名称:工作日工程工序1234567891112131415161718192021222324252627282930施工预备、测量放线线管、过路管预埋操纵柜根底施工灯具安装支架制造电缆敷设接地极制安操纵柜、箱安装灯具、电气设备安装电缆头制造系统调试、通电试运转施工场地清理、竣工验收施工周进度打算表工程名称:施工时间:建立单位:施工单位:月度主要施工打算:上周计划完成情况办公室搭设,水电安装,ps1场地标高复测。生活区土石方开挖总方量完成3/4。完成3个变压器根底施工。本周施工计划1、11月13日-15日PS1一台挖土机开挖污水管沟、每天开挖40米,3天完成M-W轴污水管。2、PS1根底土方开挖,完成1-4轴交A-D轴区域承台土方开挖。3、管材合同完成签订,PS1预埋管道材料进场。4、完成办公室相关配套设备施工。5、周五前完成施工组织设计及相关方案报批手续。机械劳动力计划220钩机两台,按照实际情况增加,杂工4人,砌砖工5人。需甲方协调事项PS1场地施工用电需要甲方协调,否那么响应后续工序施工。2020年11月12日
