第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页陕京二线阳曲分输站污水池渗漏维修工程施工方案编制单位:代县城建建筑安装工程公司编制人:张迎辉审核人:葛建光2008年5月23日一、工程概况:由于阳曲污水池渗漏,现要求查明渗漏原因,进行修补,直至5年不渗不漏(能够正常使用)

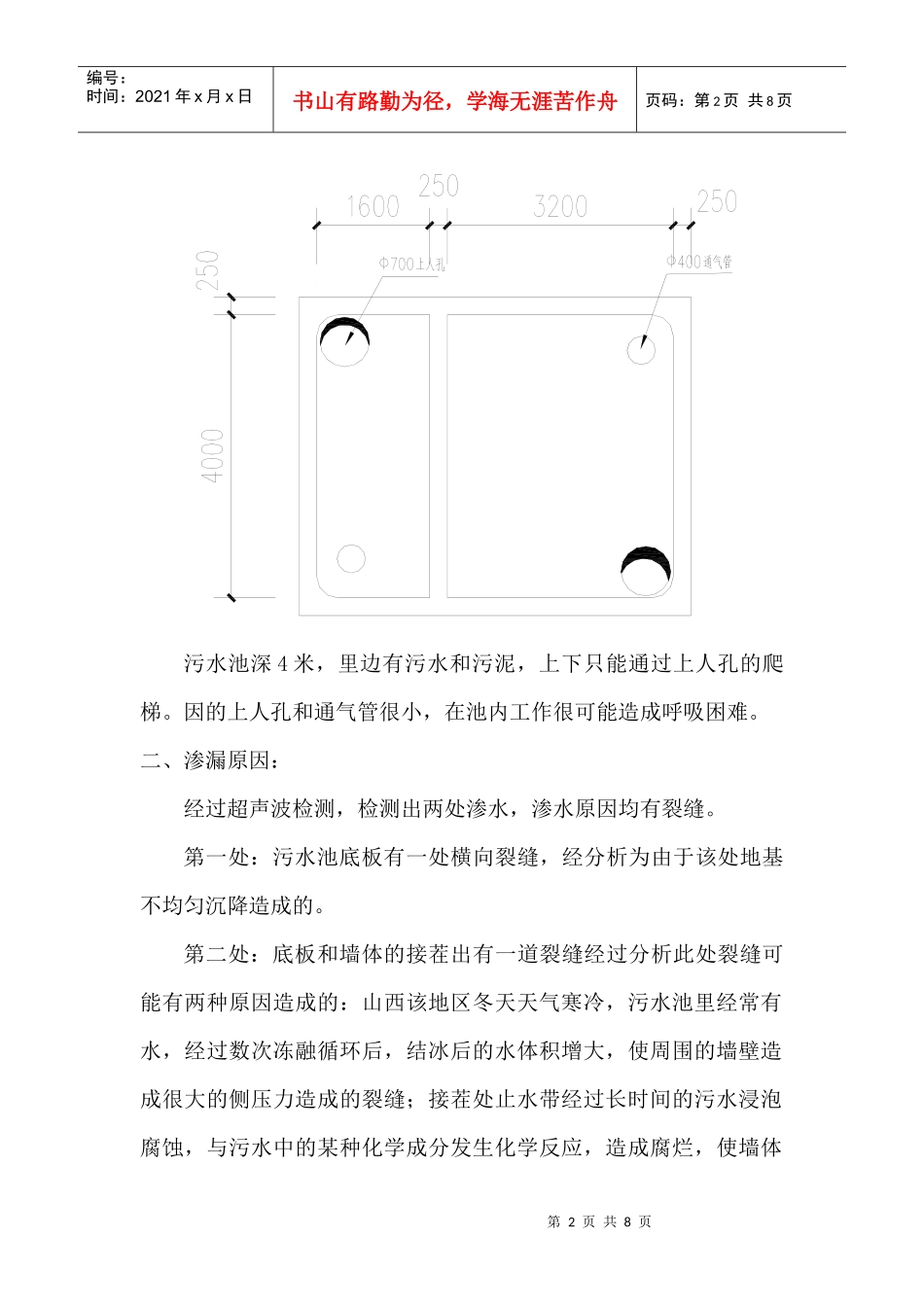

第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页污水池深4米,里边有污水和污泥,上下只能通过上人孔的爬梯
因的上人孔和通气管很小,在池内工作很可能造成呼吸困难
二、渗漏原因:经过超声波检测,检测出两处渗水,渗水原因均有裂缝
第一处:污水池底板有一处横向裂缝,经分析为由于该处地基不均匀沉降造成的
第二处:底板和墙体的接茬出有一道裂缝经过分析此处裂缝可能有两种原因造成的:山西该地区冬天天气寒冷,污水池里经常有水,经过数次冻融循环后,结冰后的水体积增大,使周围的墙壁造成很大的侧压力造成的裂缝;接茬处止水带经过长时间的污水浸泡腐蚀,与污水中的某种化学成分发生化学反应,造成腐烂,使墙体第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页疏松而造成的
三、处理方法:因的上人孔和通气管很小,在池内工作很可能造成呼吸困难
为了安全,需要把污水池顶打掉才能池内施工

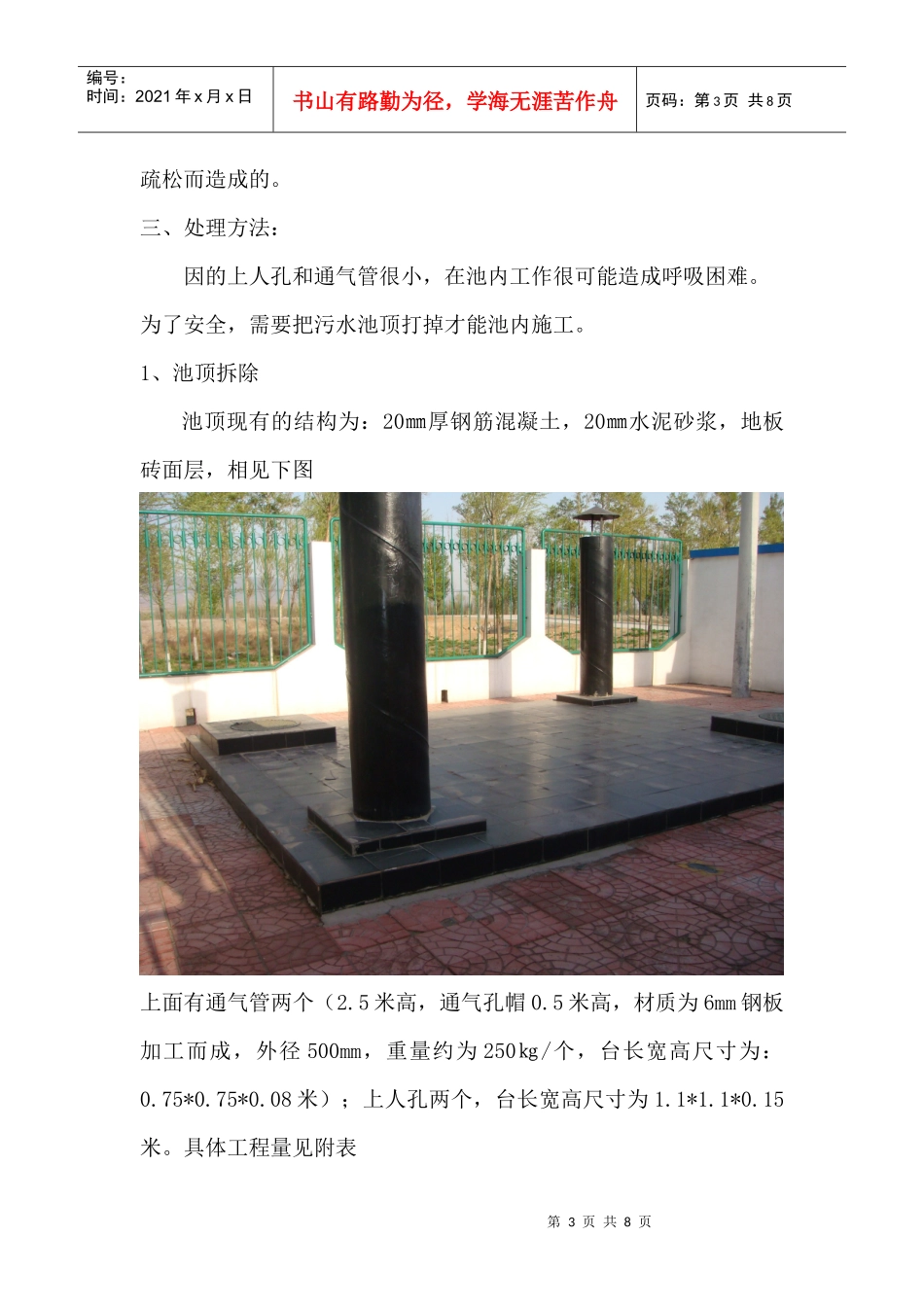

1、池顶拆除池顶现有的结构为:20㎜厚钢筋混凝土,20㎜水泥砂浆,地板砖面层,相见下图上面有通气管两个(2
5米高,通气孔帽0
5米高,材质为6mm钢板加工而成,外径500mm,重量约为250㎏/个,台长宽高尺寸为:0
08米);上人孔两个,台长宽高尺寸为1
具体工程量见附表第4页共8页第3页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共8页拆
