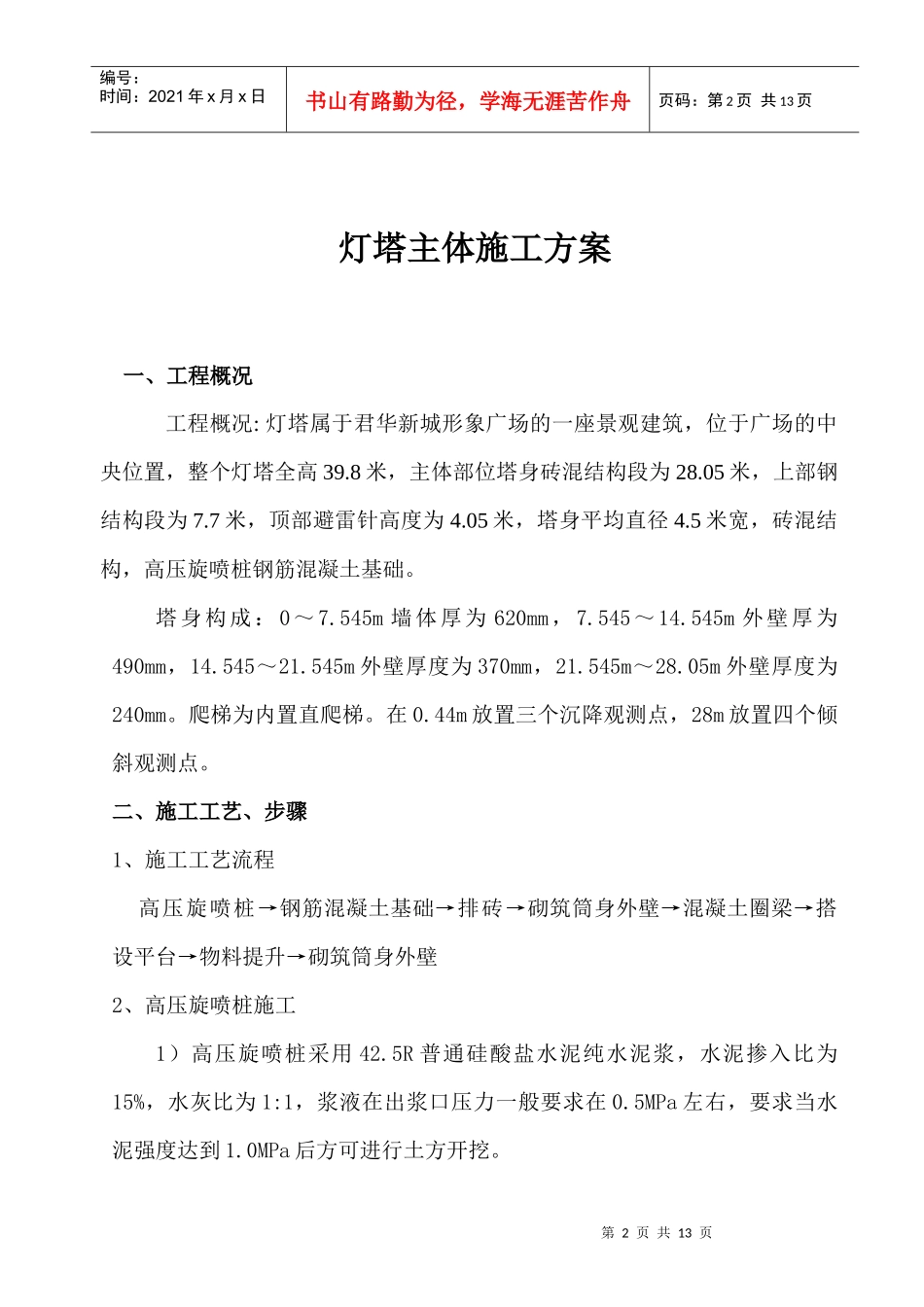

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页君华新城一期工程形象广场灯塔主体施工方案建设单位:中山市君华房地产开发有限公司施工单位:广东电白县建设工程有限公司审批人:编制人:编制日期:2011年9月25日监理单位:深圳市宝安区建设工程监理公司审核人:审核日期:第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页灯塔主体施工方案一、工程概况工程概况:灯塔属于君华新城形象广场的一座景观建筑,位于广场的中央位置,整个灯塔全高39
8米,主体部位塔身砖混结构段为28
05米,上部钢结构段为7
7米,顶部避雷针高度为4
05米,塔身平均直径4
5米宽,砖混结构,高压旋喷桩钢筋混凝土基础
塔身构成:0~7
545m墙体厚为620mm,7
545~14
545m外壁厚为490mm,14
545~21
545m外壁厚度为370mm,21
545m~28
05m外壁厚度为240mm
爬梯为内置直爬梯
44m放置三个沉降观测点,28m放置四个倾斜观测点
二、施工工艺、步骤1、施工工艺流程高压旋喷桩→钢筋混凝土基础→排砖→砌筑筒身外壁→混凝土圈梁→搭设平台→物料提升→砌筑筒身外壁2、高压旋喷桩施工1)高压旋喷桩采用42
5R普通硅酸盐水泥纯水泥浆,水泥掺入比为15%,水灰比为1:1,浆液在出浆口压力一般要求在0
5MPa左右,要求当水泥强度达到1
0MPa后方可进行土方开挖

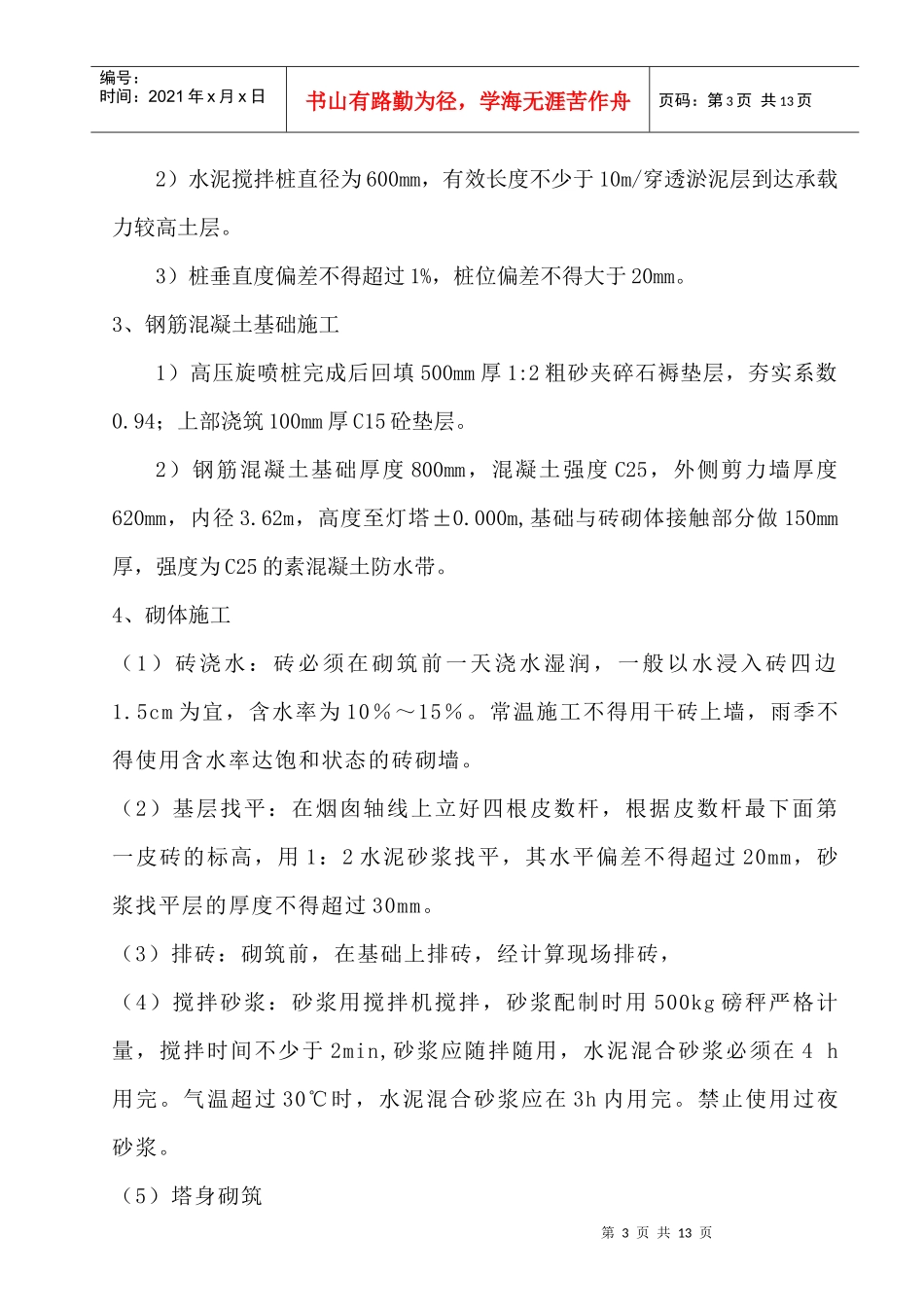

第3页共13页第2页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共13页2)水泥搅拌桩直径为600mm,有效长度不少于10m/穿透淤泥层到达承载力较高土层
3)桩垂直度偏差不得超过1%,桩位偏差不得大于20mm
3、钢筋混凝土基础施工1)高压旋喷桩完成后回填500mm厚1:2粗砂
