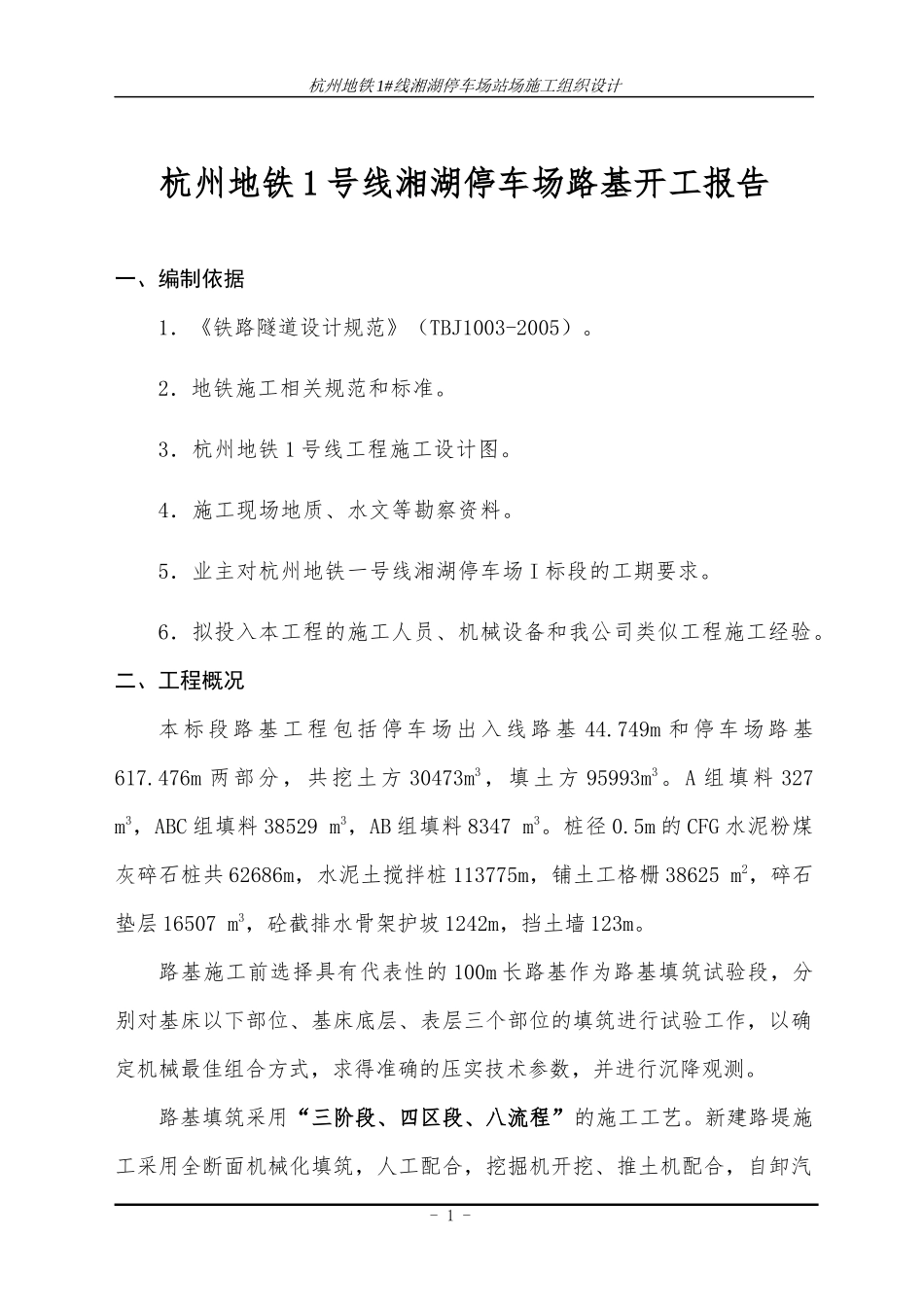

杭州地铁1#线湘湖停车场站场施工组织设计杭州地铁1号线湘湖停车场路基开工报告一、编制依据1.《铁路隧道设计规范》(TBJ1003-2005)
2.地铁施工相关规范和标准
3.杭州地铁1号线工程施工设计图
4.施工现场地质、水文等勘察资料
5.业主对杭州地铁一号线湘湖停车场I标段的工期要求
6.拟投入本工程的施工人员、机械设备和我公司类似工程施工经验
二、工程概况本标段路基工程包括停车场出入线路基44
749m和停车场路基617
476m两部分,共挖土方30473m3,填土方95993m3
A组填料327m3,ABC组填料38529m3,AB组填料8347m3
5m的CFG水泥粉煤灰碎石桩共62686m,水泥土搅拌桩113775m,铺土工格栅38625m2,碎石垫层16507m3,砼截排水骨架护坡1242m,挡土墙123m
路基施工前选择具有代表性的100m长路基作为路基填筑试验段,分别对基床以下部位、基床底层、表层三个部位的填筑进行试验工作,以确定机械最佳组合方式,求得准确的压实技术参数,并进行沉降观测
路基填筑采用“三阶段、四区段、八流程”的施工工艺

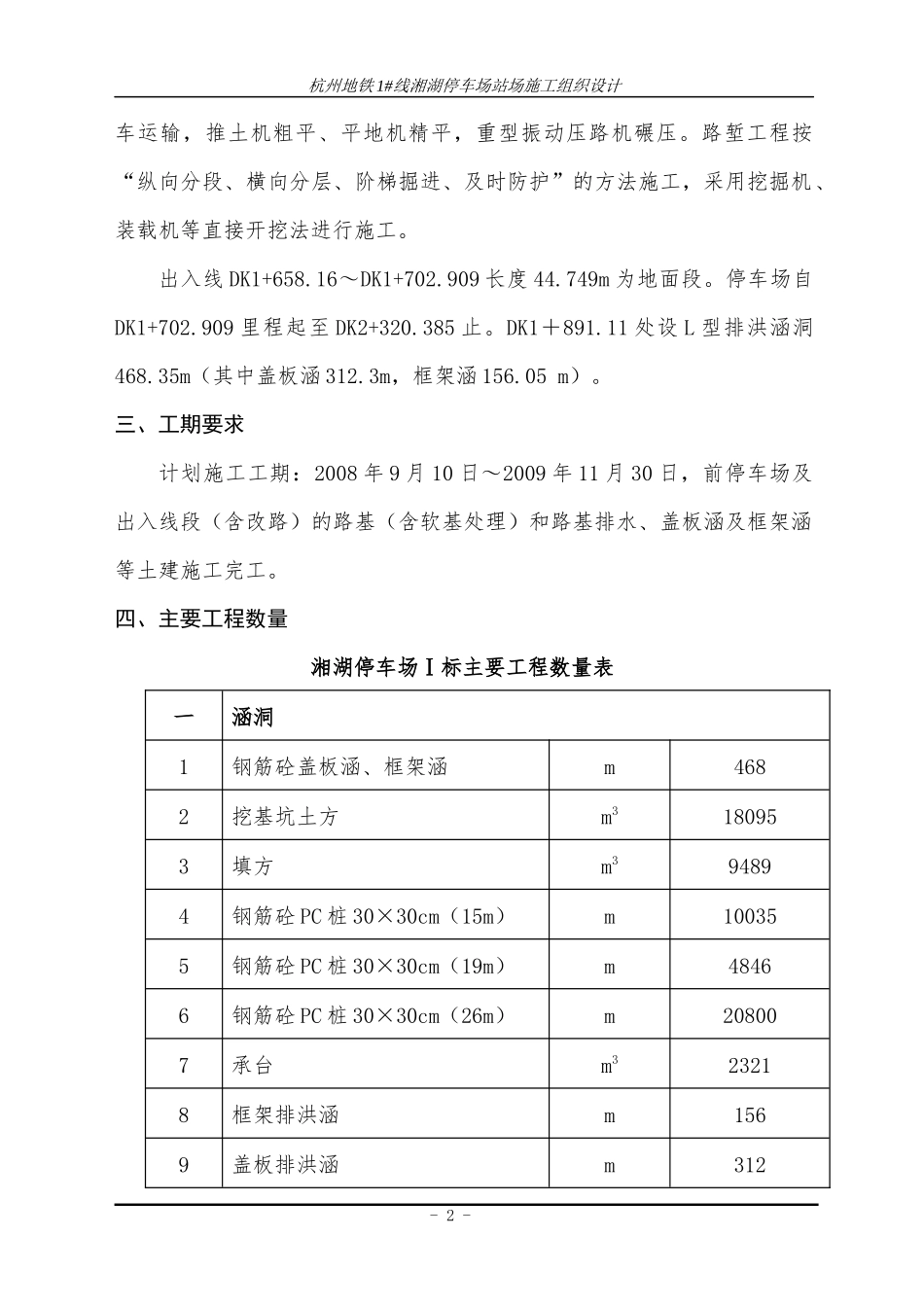

新建路堤施工采用全断面机械化填筑,人工配合,挖掘机开挖、推土机配合,自卸汽-1-杭州地铁1#线湘湖停车场站场施工组织设计车运输,推土机粗平、平地机精平,重型振动压路机碾压
路堑工程按“纵向分段、横向分层、阶梯掘进、及时防护”的方法施工,采用挖掘机、装载机等直接开挖法进行施工
出入线DK1+658
16~DK1+702
909长度44
749m为地面段
停车场自DK1+702
909里程起至DK2+320
DK1+891
11处设L型排洪涵洞468
35m(其中盖板涵312
3m,框架涵156

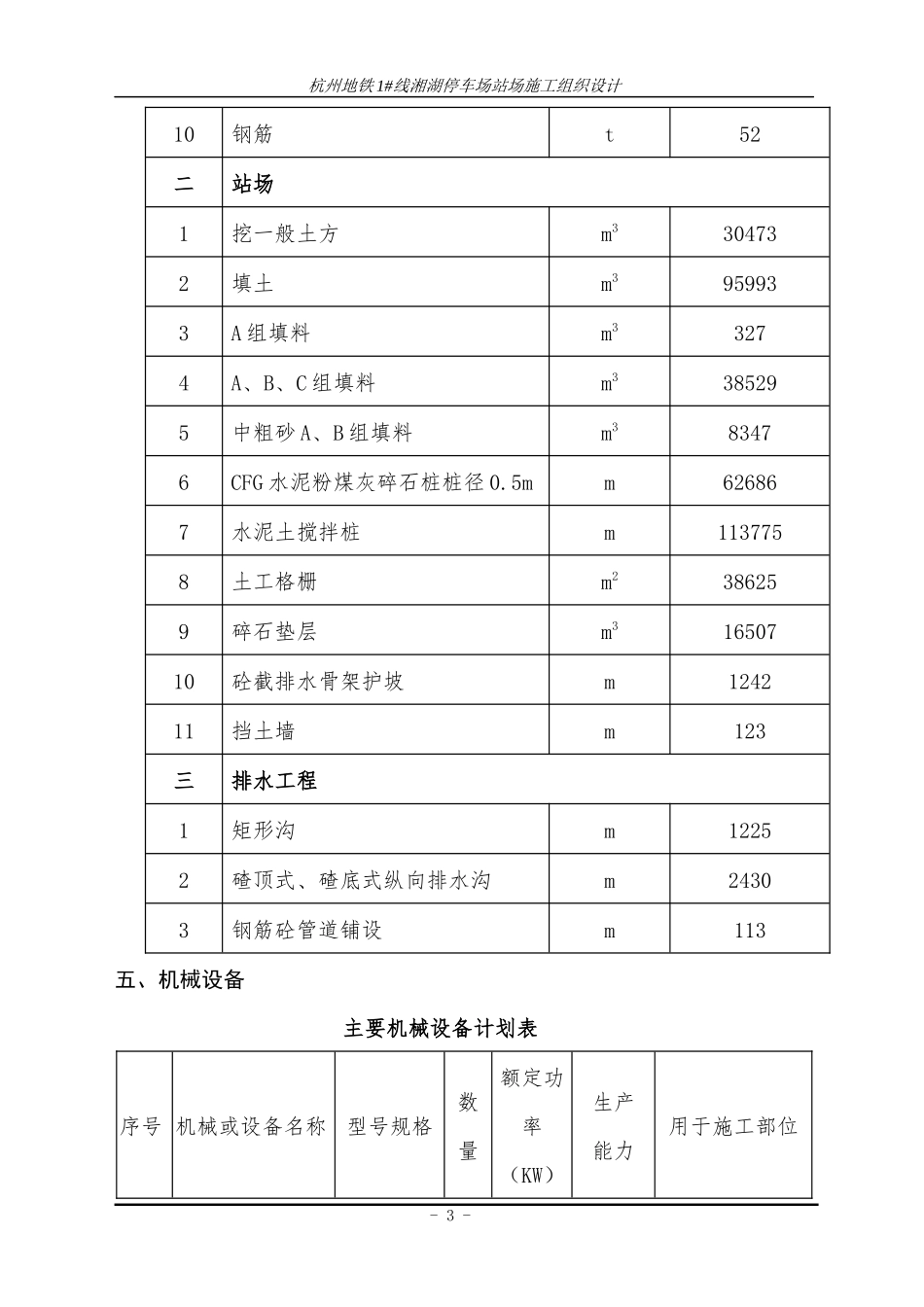

三、工期要求计划施工工期:2008年9月10日~2009年11月30日,前停车场及出入线段(含改路)的路基
