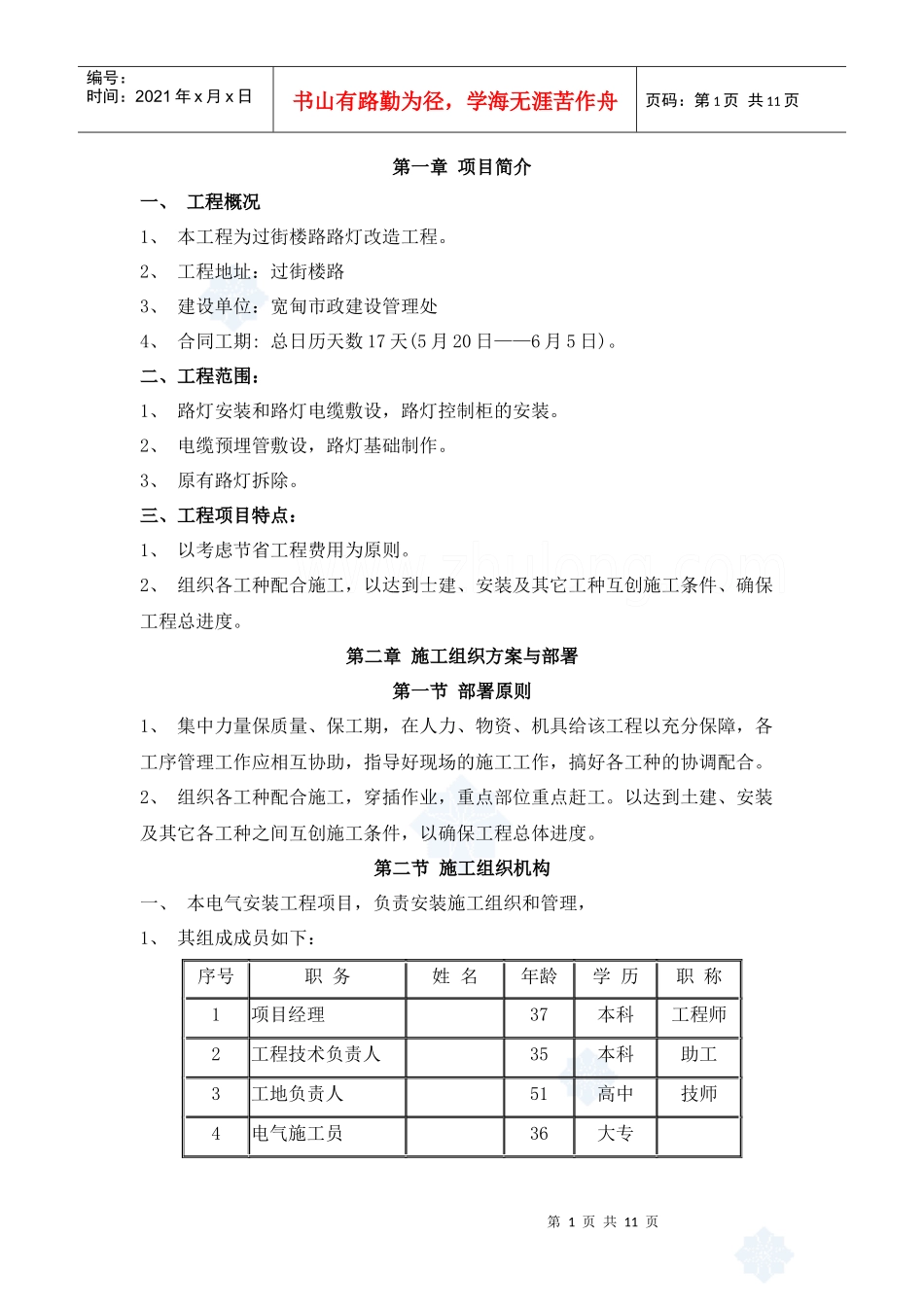

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页第一章项目简介一、工程概况1、本工程为过街楼路路灯改造工程
2、工程地址:过街楼路3、建设单位:宽甸市政建设管理处4、合同工期:总日历天数17天(5月20日——6月5日)
二、工程范围:1、路灯安装和路灯电缆敷设,路灯控制柜的安装
2、电缆预埋管敷设,路灯基础制作
3、原有路灯拆除
三、工程项目特点:1、以考虑节省工程费用为原则
2、组织各工种配合施工,以达到士建、安装及其它工种互创施工条件、确保工程总进度
第二章施工组织方案与部署第一节部署原则1、集中力量保质量、保工期,在人力、物资、机具给该工程以充分保障,各工序管理工作应相互协助,指导好现场的施工工作,搞好各工种的协调配合

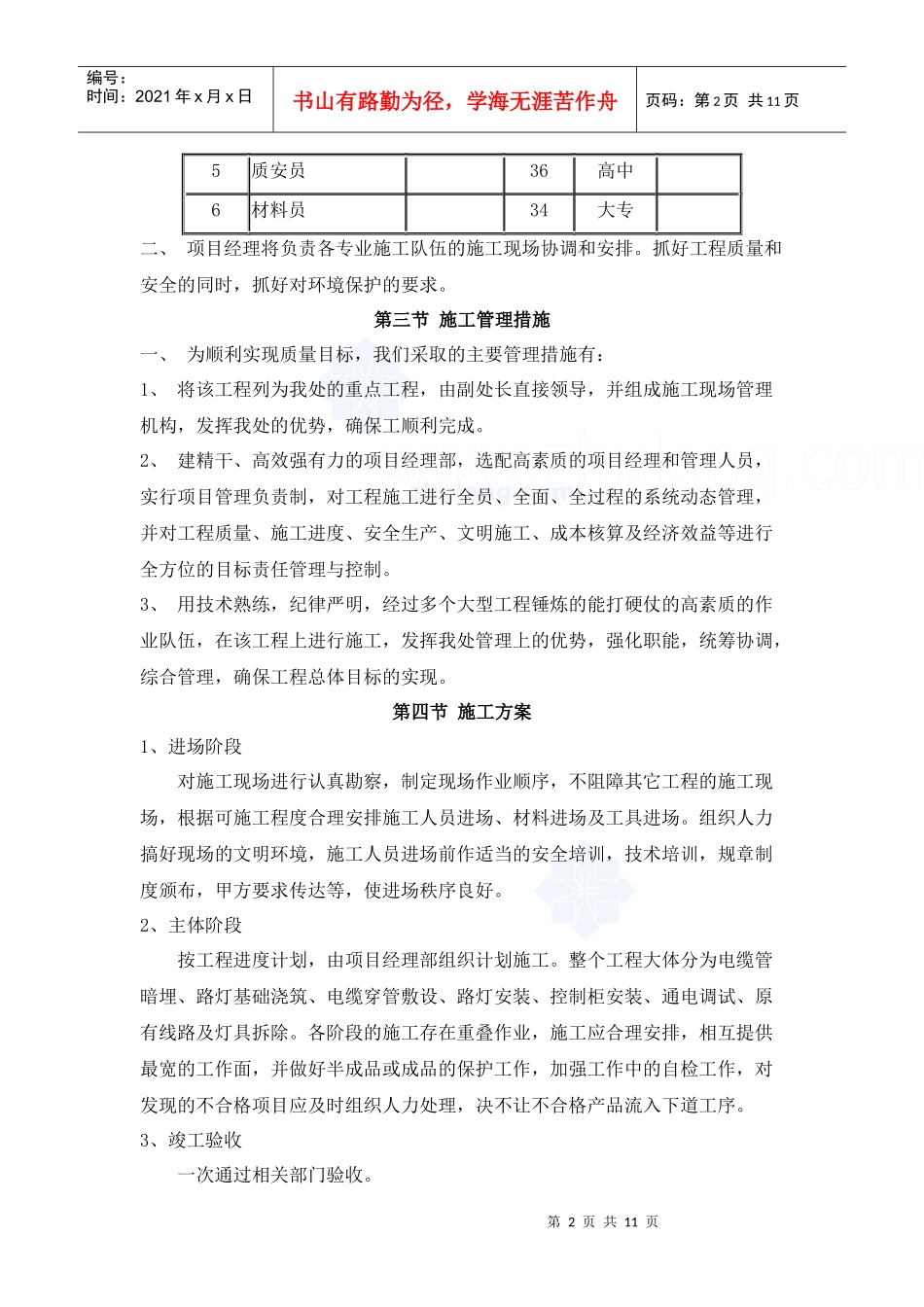

2、组织各工种配合施工,穿插作业,重点部位重点赶工
以达到土建、安装及其它各工种之间互创施工条件,以确保工程总体进度
第二节施工组织机构一、本电气安装工程项目,负责安装施工组织和管理,1、其组成成员如下:序号职务姓名年龄学历职称1项目经理37本科工程师2工程技术负责人35本科助工3工地负责人51高中技师4电气施工员36大专第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页5质安员36高中6材料员34大专二、项目经理将负责各专业施工队伍的施工现场协调和安排
抓好工程质量和安全的同时,抓好对环境保护的要求
第三节施工管理措施一、为顺利实现质量目标,我们采取的主要管理措施有:1、将该工程列为我处的重点工程,由副处长直接领导,并组成施工现场管理机构,发挥我处的优势,确保工顺利完成
2、建精干、高效强有力的项目经理部,选配高素质的项目经理和管理人员,实行项目管理负责制,对工程施工进行全员、全面、全过程的系统动态管理,并对工程质量、施工进度、安全生产、文明施工、
