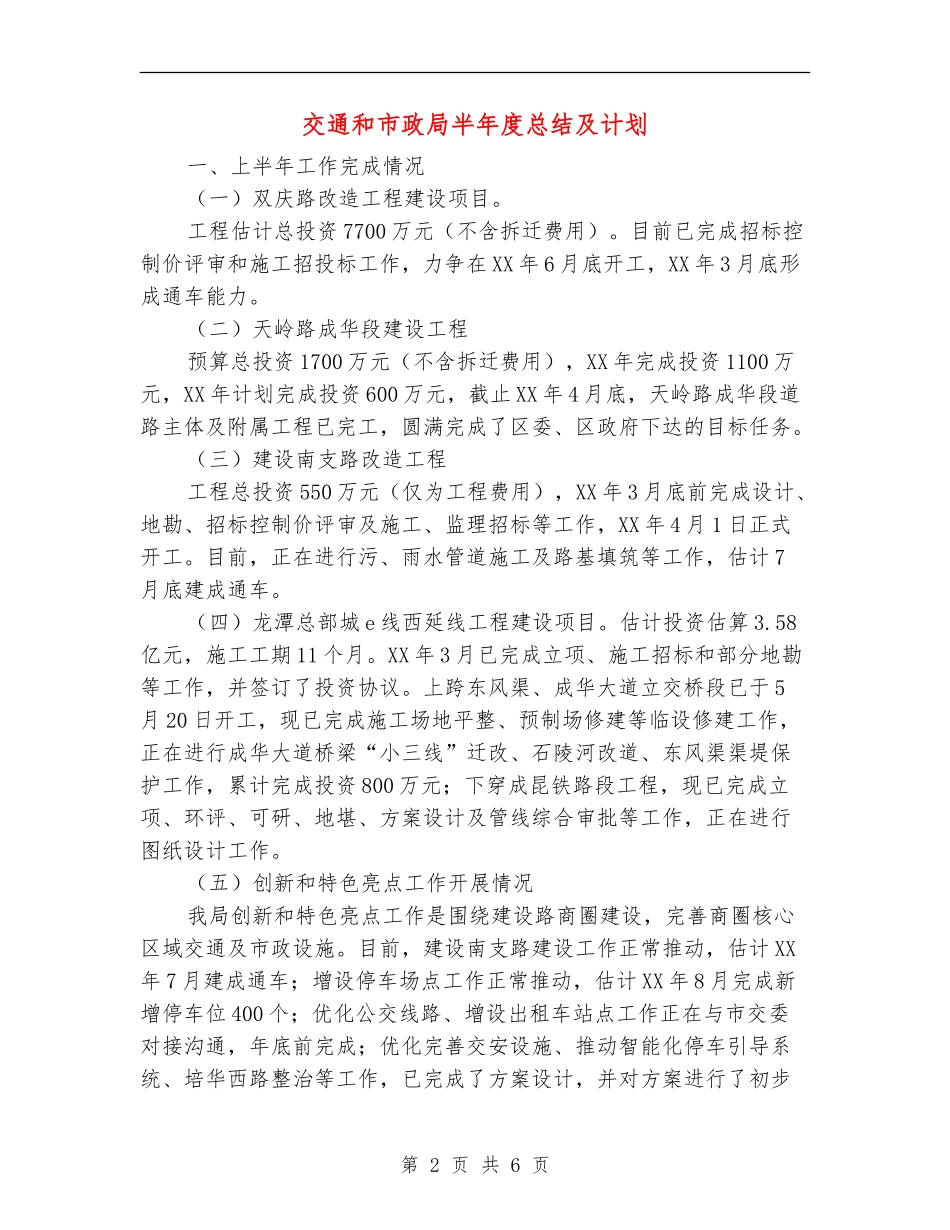

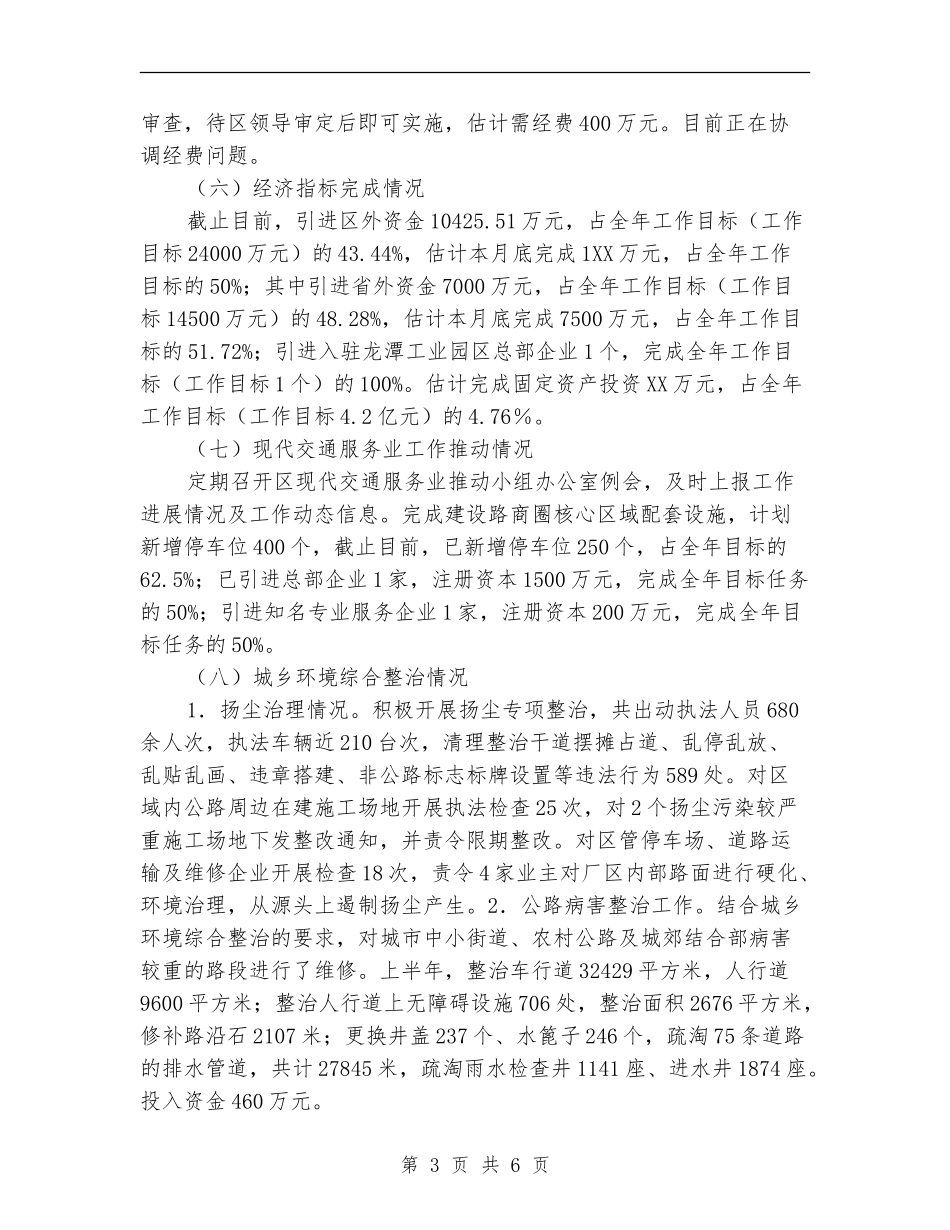

第1页共6页编号:_____交通和市政局半年度总结及计划学校:_________教师:_____________年___月___日(此文内容仅供参考,可自行修改)交通和市政局半年度总结及计划一、上半年工作完成情况(一)双庆路改造工程建设项目
工程估计总投资7700万元(不含拆迁费用)
目前已完成招标控制价评审和施工招投标工作,力争在XX年6月底开工,XX年3月底形成通车能力
(二)天岭路成华段建设工程预算总投资1700万元(不含拆迁费用),XX年完成投资1100万元,XX年计划完成投资600万元,截止XX年4月底,天岭路成华段道路主体及附属工程已完工,圆满完成了区委、区政府下达的目标任务
(三)建设南支路改造工程工程总投资550万元(仅为工程费用),XX年3月底前完成设计、地勘、招标控制价评审及施工、监理招标等工作,XX年4月1日正式开工
目前,正在进行污、雨水管道施工及路基填筑等工作,估计7月底建成通车
(四)龙潭总部城e线西延线工程建设项目
估计投资估算3
58亿元,施工工期11个月
XX年3月已完成立项、施工招标和部分地勘等工作,并签订了投资协议
上跨东风渠、成华大道立交桥段已于5月20日开工,现已完成施工场地平整、预制场修建等临设修建工作,正在进行成华大道桥梁“小三线”迁改、石陵河改道、东风渠渠堤保护工作,累计完成投资800万元;下穿成昆铁路段工程,现已完成立项、环评、可研、地堪、方案设计及管线综合审批等工作,正在进行图纸设计工作
(五)创新和特色亮点工作开展情况我局创新和特色亮点工作是围绕建设路商圈建设,完善商圈核心区域交通及市政设施
目前,建设南支路建设工作正常推动,估计XX年7月建成通车;增设停车场点工作正常推动,估计XX年8月完成新增停车位400个;优化公交线路、增设出租车站点工作正在与市交委对接沟通,年底前完成;优化完善交安设施、推动智能化停车引导系统、培
