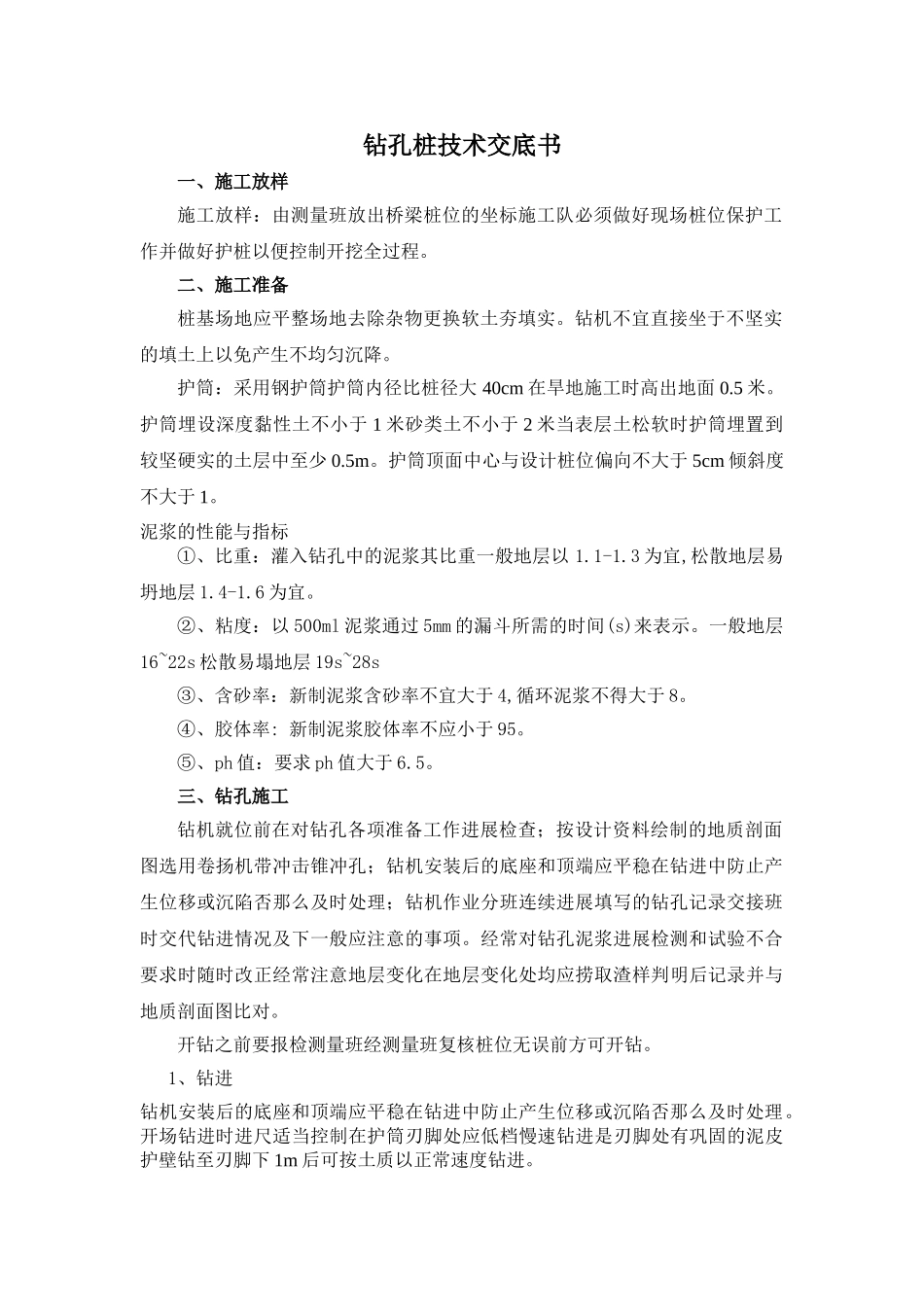

钻孔桩技术交底书一、施工放样施工放样:由测量班放出桥梁桩位的坐标施工队必须做好现场桩位保护工作并做好护桩以便控制开挖全过程
二、施工准备桩基场地应平整场地去除杂物更换软土夯填实
钻机不宜直接坐于不坚实的填土上以免产生不均匀沉降
护筒:采用钢护筒护筒内径比桩径大40cm在旱地施工时高出地面0
护筒埋设深度黏性土不小于1米砂类土不小于2米当表层土松软时护筒埋置到较坚硬实的土层中至少0
护筒顶面中心与设计桩位偏向不大于5cm倾斜度不大于1
泥浆的性能与指标①、比重:灌入钻孔中的泥浆其比重一般地层以1
3为宜,松散地层易坍地层1
②、粘度:以500ml泥浆通过5mm的漏斗所需的时间(s)来表示
一般地层16~22s松散易塌地层19s~28s③、含砂率:新制泥浆含砂率不宜大于4,循环泥浆不得大于8
④、胶体率:新制泥浆胶体率不应小于95
⑤、ph值:要求ph值大于6
三、钻孔施工钻机就位前在对钻孔各项准备工作进展检查;按设计资料绘制的地质剖面图选用卷扬机带冲击锥冲孔;钻机安装后的底座和顶端应平稳在钻进中防止产生位移或沉陷否那么及时处理;钻机作业分班连续进展填写的钻孔记录交接班时交代钻进情况及下一般应注意的事项
经常对钻孔泥浆进展检测和试验不合要求时随时改正经常注意地层变化在地层变化处均应捞取渣样判明后记录并与地质剖面图比对
开钻之前要报检测量班经测量班复核桩位无误前方可开钻
1、钻进钻机安装后的底座和顶端应平稳在钻进中防止产生位移或沉陷否那么及时处理
开场钻进时进尺适当控制在护筒刃脚处应低档慢速钻进是刃脚处有巩固的泥皮护壁钻至刃脚下1m后可按土质以正常速度钻进
2、检孔钻进中须用检孔器检孔
检孔器用钢筋笼做成其外径等于设计孔径长度等于孔径的4~6倍
每钻进4m~6m接近及通过易缩孔〔孔径减少〕土层〔软土、软塑粘土、低液限粘土等〕或更换钻锥前都必
