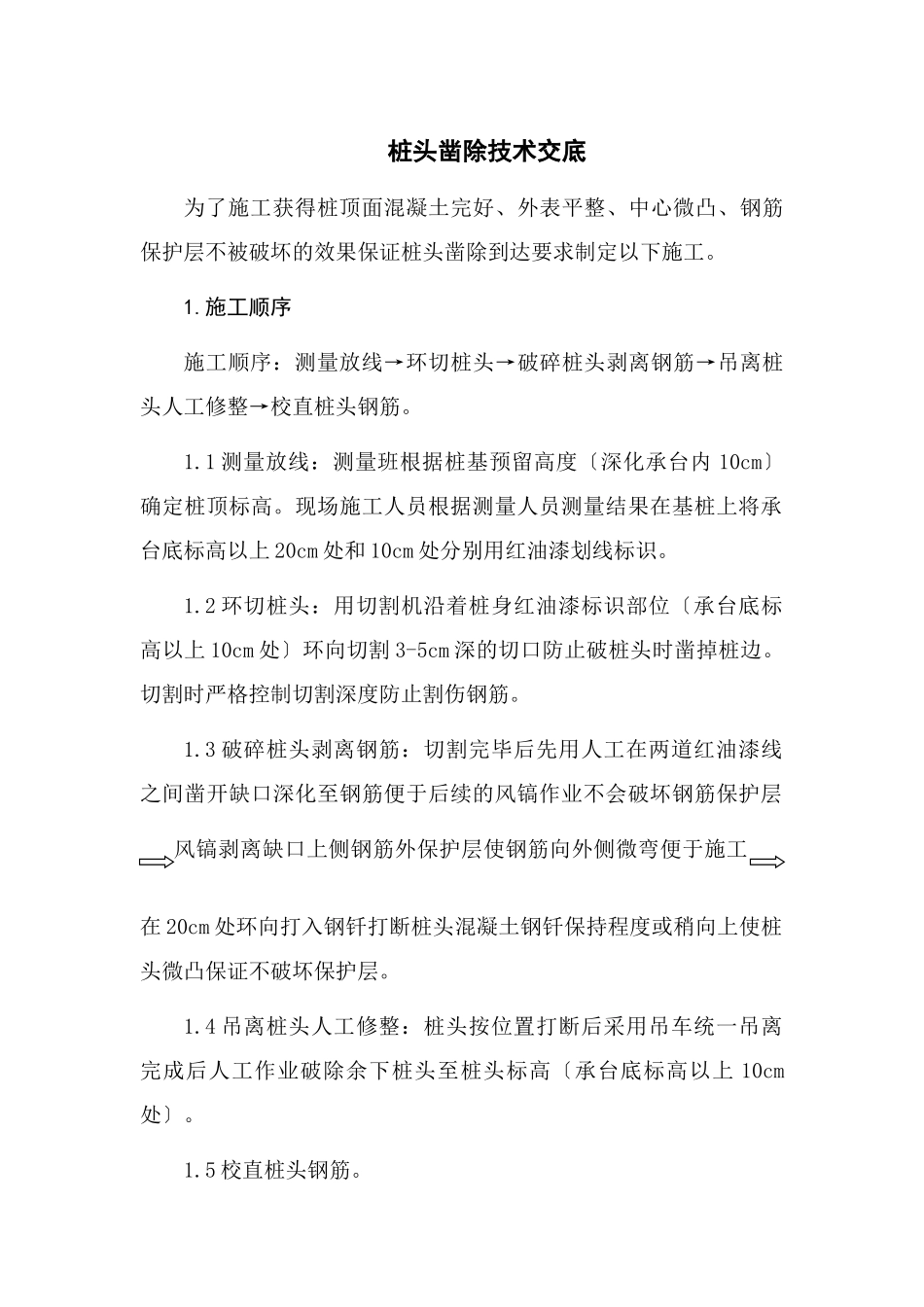

桩头凿除技术交底为了施工获得桩顶面混凝土完好、外表平整、中心微凸、钢筋保护层不被破坏的效果保证桩头凿除到达要求制定以下施工
施工顺序施工顺序:测量放线→环切桩头→破碎桩头剥离钢筋→吊离桩头人工修整→校直桩头钢筋
1测量放线:测量班根据桩基预留高度〔深化承台内10cm〕确定桩顶标高
现场施工人员根据测量人员测量结果在基桩上将承台底标高以上20cm处和10cm处分别用红油漆划线标识
2环切桩头:用切割机沿着桩身红油漆标识部位〔承台底标高以上10cm处〕环向切割3-5cm深的切口防止破桩头时凿掉桩边
切割时严格控制切割深度防止割伤钢筋
3破碎桩头剥离钢筋:切割完毕后先用人工在两道红油漆线之间凿开缺口深化至钢筋便于后续的风镐作业不会破坏钢筋保护层风镐剥离缺口上侧钢筋外保护层使钢筋向外侧微弯便于施工在20cm处环向打入钢钎打断桩头混凝土钢钎保持程度或稍向上使桩头微凸保证不破坏保护层
4吊离桩头人工修整:桩头按位置打断后采用吊车统一吊离完成后人工作业破除余下桩头至桩头标高〔承台底标高以上10cm处〕
5校直桩头钢筋

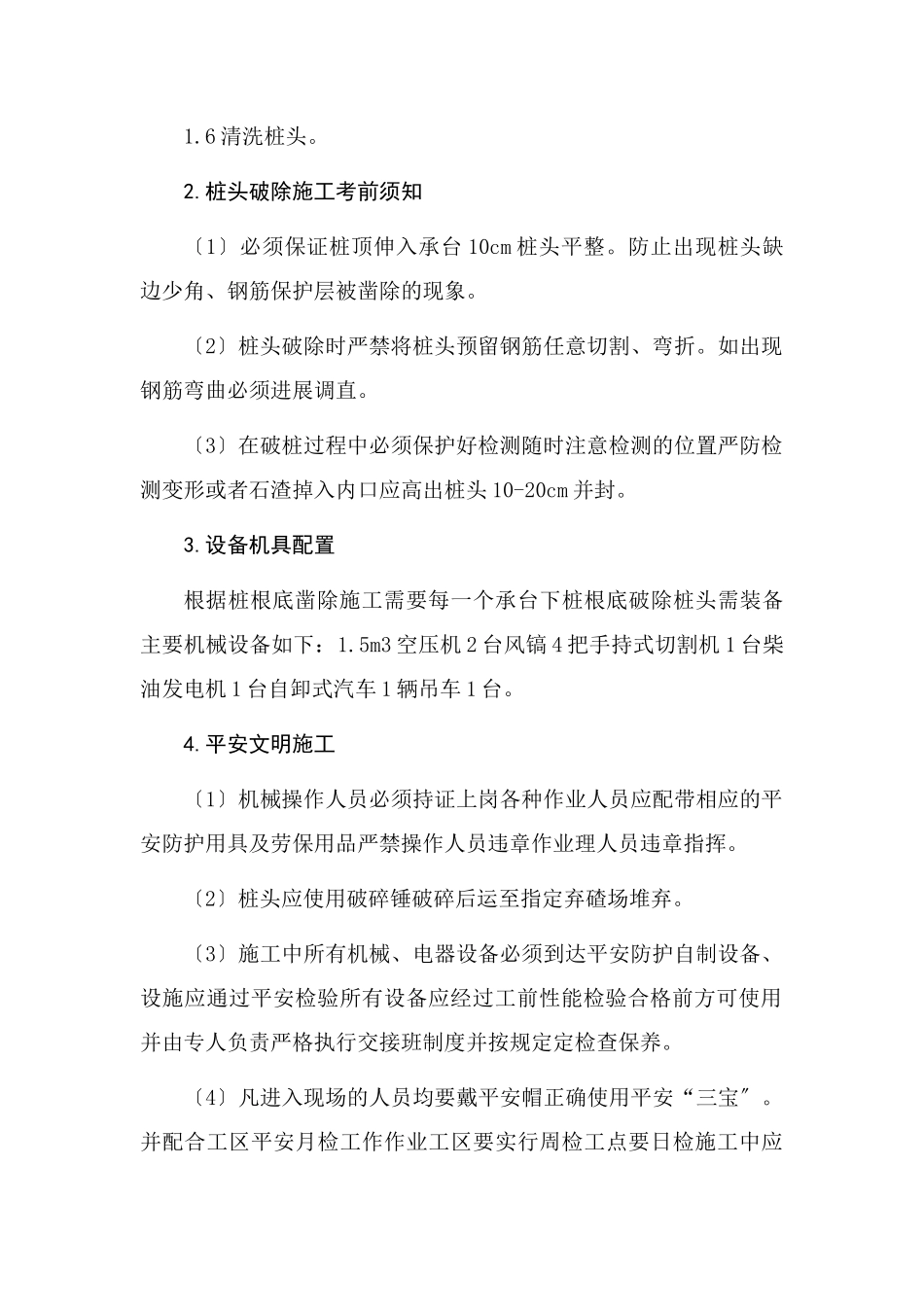

桩头破除施工考前须知〔1〕必须保证桩顶伸入承台10cm桩头平整
防止出现桩头缺边少角、钢筋保护层被凿除的现象
〔2〕桩头破除时严禁将桩头预留钢筋任意切割、弯折
如出现钢筋弯曲必须进展调直

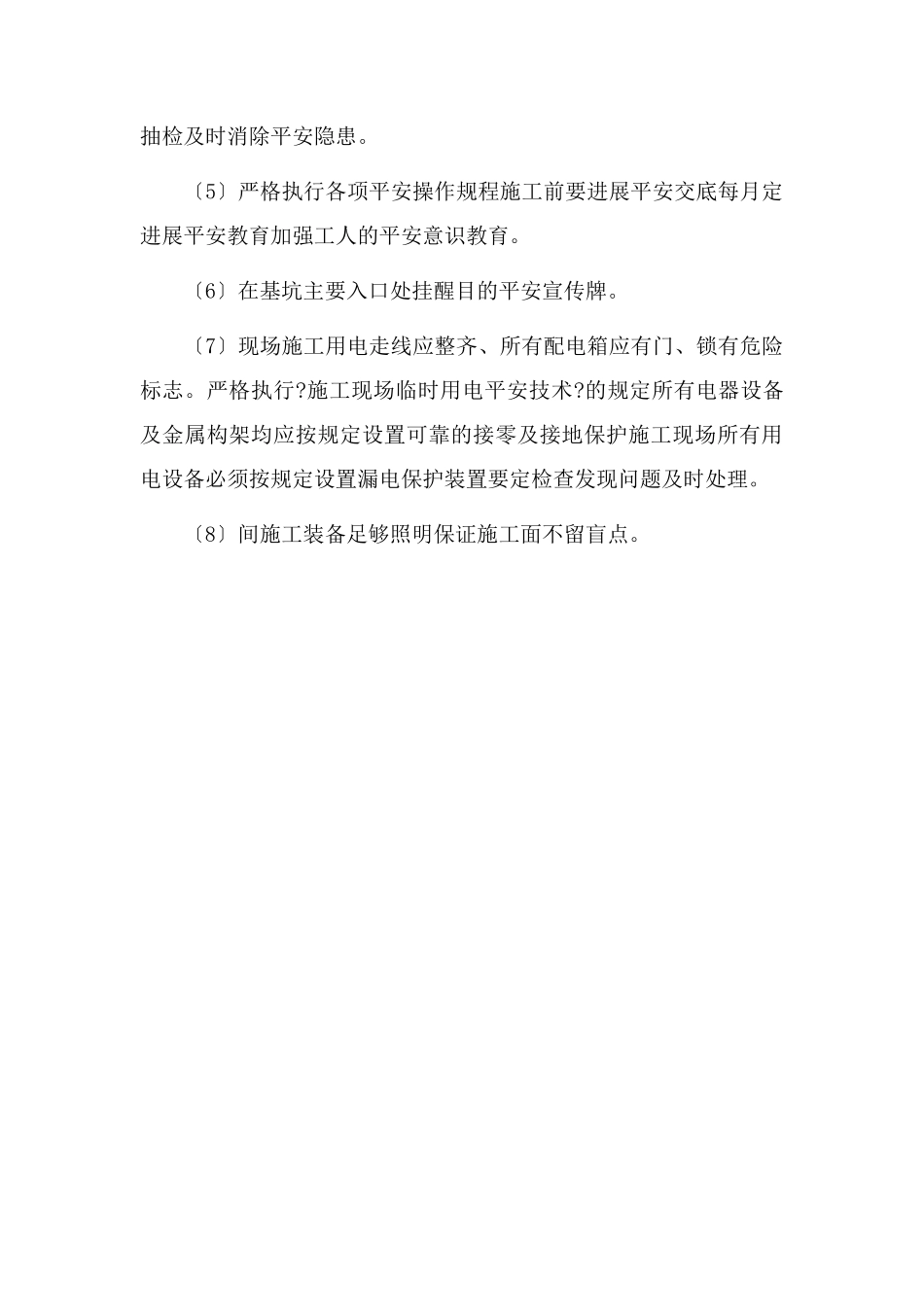

〔3〕在破桩过程中必须保护好检测随时注意检测的位置严防检测变形或者石渣掉入内口应高出桩头10-20cm并封
设备机具配置根据桩根底凿除施工需要每一个承台下桩根底破除桩头需装备主要机械设备如下:1
5m3空压机2台风镐4把手持式切割机1台柴油发电机1台自卸式汽车1辆吊车1台
平安文明施工〔1〕机械操作人员必须持证上岗各种作业人员应配带相应的平安防护用具及劳保用品严禁操作人员违章作业理人员违章指挥
〔2〕桩头应使用破碎锤破碎后运至指定弃碴场堆
