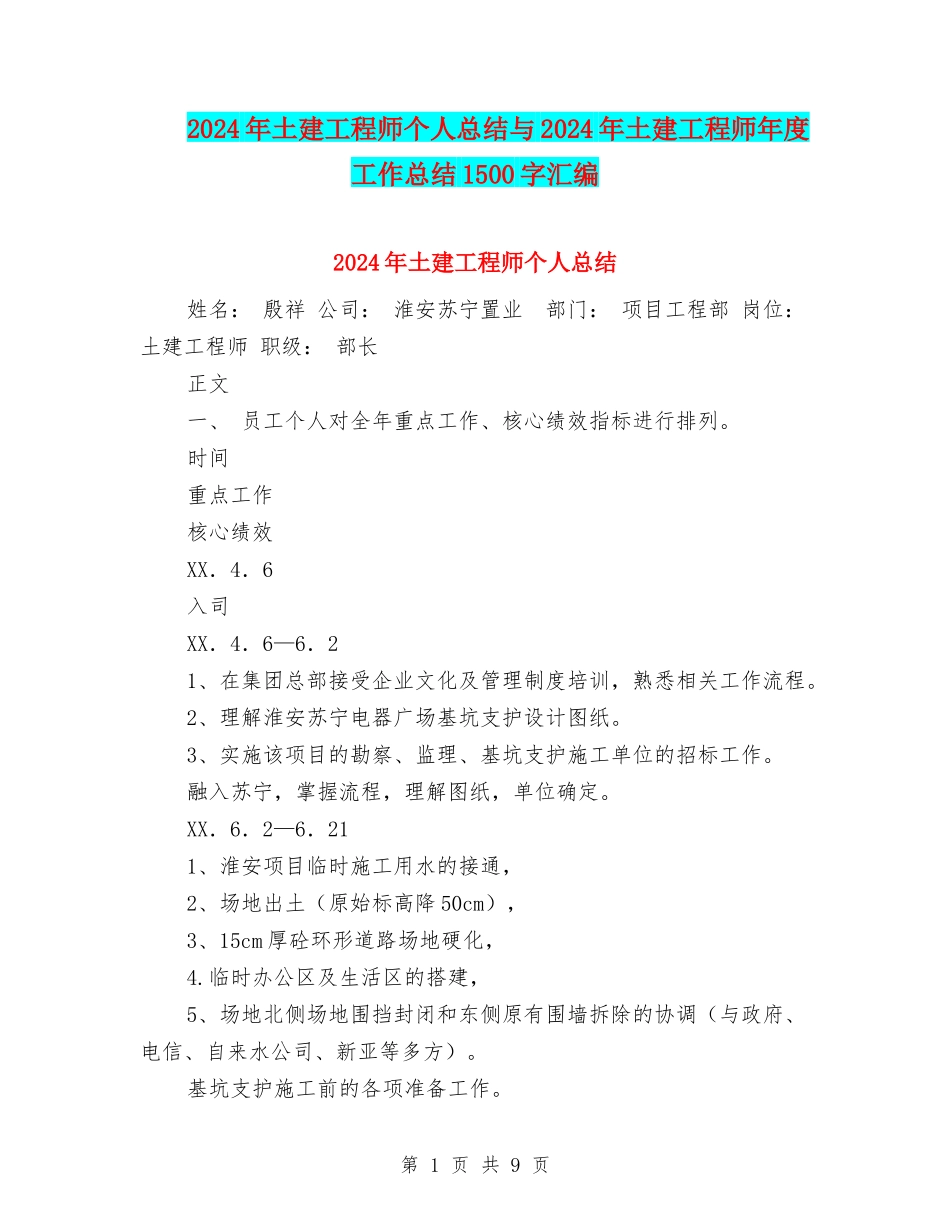

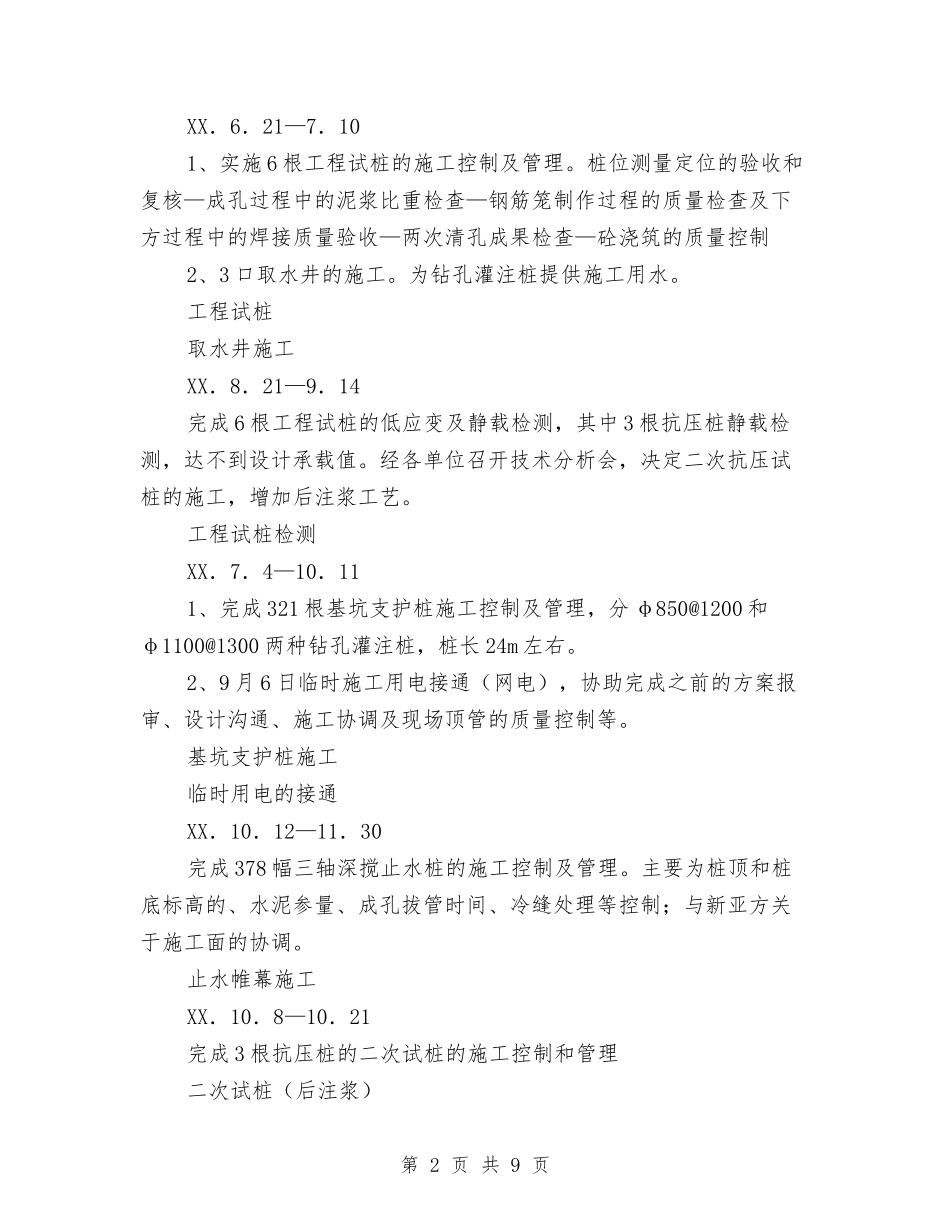

2024年土建工程师个人总结与2024年土建工程师年度工作总结1500字汇编2024年土建工程师个人总结姓名:殷祥公司:淮安苏宁置业部门:项目工程部岗位:土建工程师职级:部长正文一、员工个人对全年重点工作、核心绩效指标进行排列。时间重点工作核心绩效XX.4.6入司XX.4.6—6.21、在集团总部接受企业文化及管理制度培训,熟悉相关工作流程。2、理解淮安苏宁电器广场基坑支护设计图纸。3、实施该项目的勘察、监理、基坑支护施工单位的招标工作。融入苏宁,掌握流程,理解图纸,单位确定。XX.6.2—6.211、淮安项目临时施工用水的接通,2、场地出土(原始标高降50cm),3、15cm厚砼环形道路场地硬化,4.临时办公区及生活区的搭建,5、场地北侧场地围挡封闭和东侧原有围墙拆除的协调(与政府、电信、自来水公司、新亚等多方)。基坑支护施工前的各项准备工作。第1页共9页XX.6.21—7.101、实施6根工程试桩的施工控制及管理。桩位测量定位的验收和复核—成孔过程中的泥浆比重检查—钢筋笼制作过程的质量检查及下方过程中的焊接质量验收—两次清孔成果检查—砼浇筑的质量控制2、3口取水井的施工。为钻孔灌注桩提供施工用水。工程试桩取水井施工XX.8.21—9.14完成6根工程试桩的低应变及静载检测,其中3根抗压桩静载检测,达不到设计承载值。经各单位召开技术分析会,决定二次抗压试桩的施工,增加后注浆工艺。工程试桩检测XX.7.4—10.111、完成321根基坑支护桩施工控制及管理,分φ850@1200和φ1100@1300两种钻孔灌注桩,桩长24m左右。2、9月6日临时施工用电接通(网电),协助完成之前的方案报审、设计沟通、施工协调及现场顶管的质量控制等。基坑支护桩施工临时用电的接通XX.10.12—11.30完成378幅三轴深搅止水桩的施工控制及管理。主要为桩顶和桩底标高的、水泥参量、成孔拔管时间、冷缝处理等控制;与新亚方关于施工面的协调。止水帷幕施工XX.10.8—10.21完成3根抗压桩的二次试桩的施工控制和管理二次试桩(后注浆)第2页共9页XX.11.12—11.303根抗压桩的二次试桩的超声波和静载检测(计划开始及完成时间)二次试桩检测XX.10.31—XX.1.25实施工程桩(抗拔桩)及部分立柱桩的施工控制和管理。XX.1.25为计划完成时间。工程桩(抗拔桩)施工XX.6.2—XX.1.25进行建设单位现场三控制二管理一协调。同时做好与集团总部的各类工作汇报、联系、沟通工作。现场工程管理置业总部工作联系二、对全年的核心绩效指标、重点工作任务完成情况进行总结分析。本人XX年4月6日进入苏宁置业,本年度工作主要分总部工程管理中心和淮安项目部两块。现总结分析总部工程管理中心1、了解了苏宁置业相关工作流程、工作方法、公司制度及工程管理相关的细则等,参加公司人力资源部组织的新入职员工培训。通过学习,让我初步感受到了公司丰厚的文化底蕴与成熟的管理制度。2、熟悉南京清江广场项目图纸,并提出看图意见。批阅淮安苏宁电器广场整体项目规划图纸、基坑支护规划及施工设计图纸,并整理其不合理和需明确的设计要点,为下一步基坑支护施工阶段的图纸会审做好准备。根据淮安苏宁电器广场基坑支护施工图纸统计,整理出基坑监测报价样表,基坑支护桩施工控制统计表。第3页共9页2024年土建工程师年度工作总结2024字年度工作总结范文新年的钟声即将响起,在这辞旧迎新之际,我对过往的一年做深刻的总结。我于XX年9月进入公司,担任土建工程师一职,感谢公司领导及同事在工作上对我的帮助和支持,使我很快的融入到XX公司的大家庭中,全身心地投入到山水项目的建设工作中,截止XX年12月底,山水项目由于受资金及土地挂牌影响,除联排别墅、山地别墅示范区(B34-39、B43-47)及多层住宅全部竣工外,其他各栋已处于停工状态,石材干挂进度缓慢,具体完成情况如下:1、酒店式公寓:A2、A3完成七层框架,完成建筑面积14695.25平米(含地下室)。2、还建房:A4完成三层主体、A6完成四层主体、A9完成五层主体、A12完成五层主体、A15完成五层主体、A18完成单位工程,完成建筑面积10762.45平米。3、山地别墅:全部通过主体验收,山地别墅石材干挂已完成50%,正在干挂15%,剩余35%未开始。4、沿...
