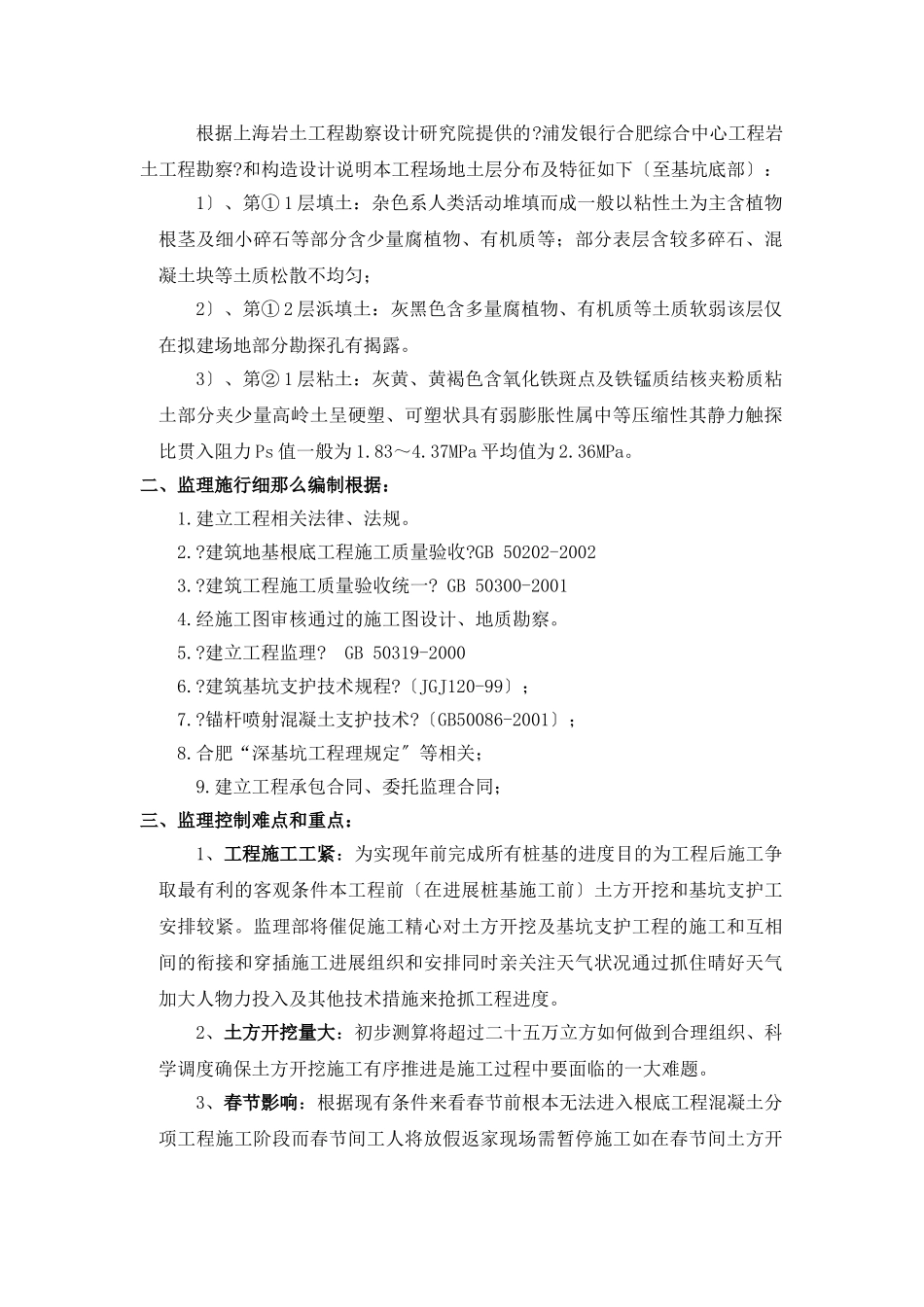

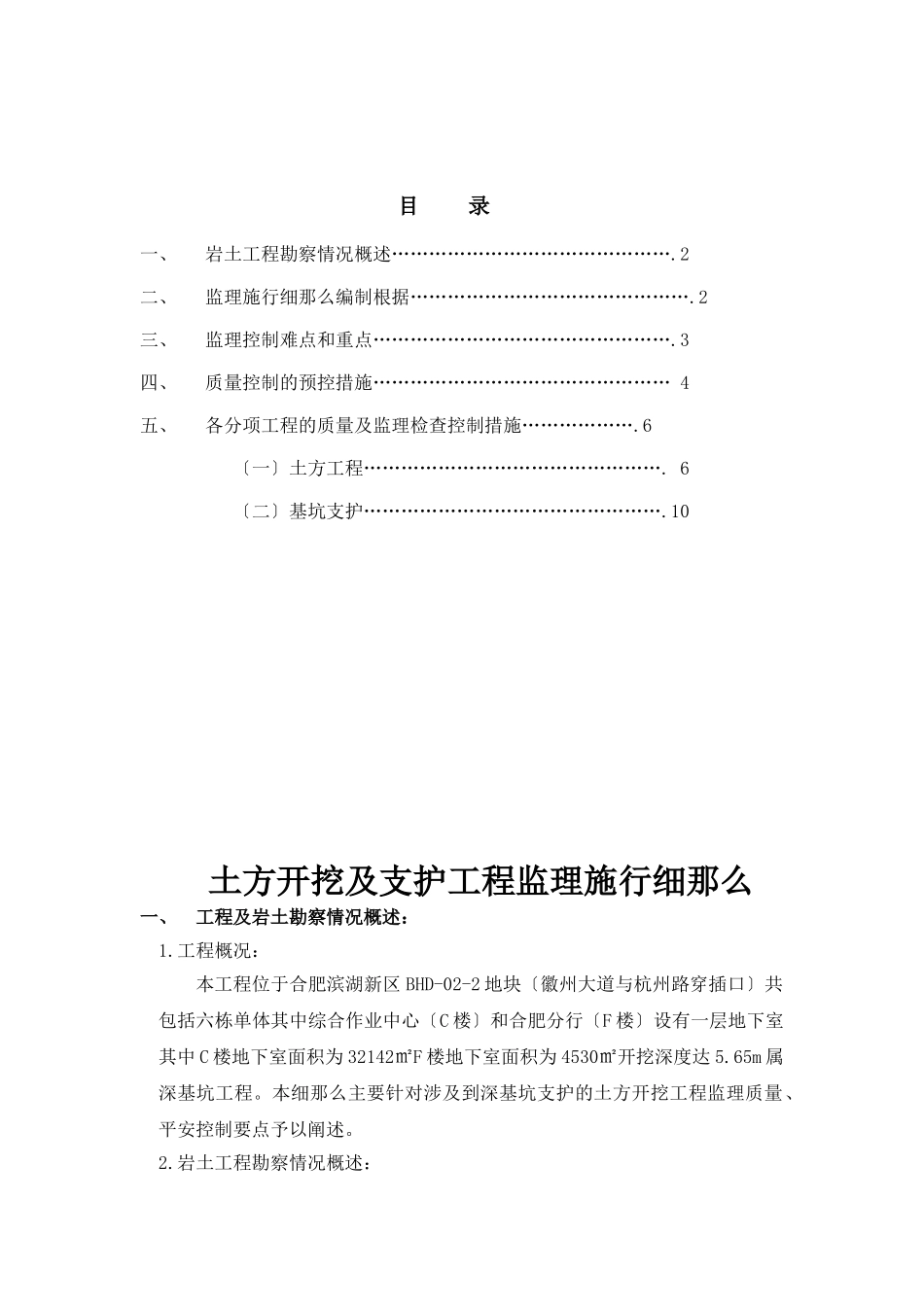

浦发银行合肥综合中心工程土方开挖及基坑支护监理细那么编制:审批:日:2010年12月09日目录一、岩土工程勘察情况概述……………………………………….2二、监理施行细那么编制根据……………………………………….2三、监理控制难点和重点………………………………………….3四、质量控制的预控措施…………………………………………4五、各分项工程的质量及监理检查控制措施……………….6〔一〕土方工程………………………………………….6〔二〕基坑支护………………………………………….10土方开挖及支护工程监理施行细那么一、工程及岩土勘察情况概述:1.工程概况:本工程位于合肥滨湖新区BHD-02-2地块〔徽州大道与杭州路穿插口〕共包括六栋单体其中综合作业中心〔C楼〕和合肥分行〔F楼〕设有一层地下室其中C楼地下室面积为32142㎡F楼地下室面积为4530㎡开挖深度达5.65m属深基坑工程。本细那么主要针对涉及到深基坑支护的土方开挖工程监理质量、平安控制要点予以阐述。2.岩土工程勘察情况概述:根据上海岩土工程勘察设计研究院提供的?浦发银行合肥综合中心工程岩土工程勘察?和构造设计说明本工程场地土层分布及特征如下〔至基坑底部〕:1〕、第①1层填土:杂色系人类活动堆填而成一般以粘性土为主含植物根茎及细小碎石等部分含少量腐植物、有机质等;部分表层含较多碎石、混凝土块等土质松散不均匀;2〕、第①2层浜填土:灰黑色含多量腐植物、有机质等土质软弱该层仅在拟建场地部分勘探孔有揭露。3〕、第②1层粘土:灰黄、黄褐色含氧化铁斑点及铁锰质结核夹粉质粘土部分夹少量高岭土呈硬塑、可塑状具有弱膨胀性属中等压缩性其静力触探比贯入阻力Ps值一般为1.83~4.37MPa平均值为2.36MPa。二、监理施行细那么编制根据:1.建立工程相关法律、法规。2.?建筑地基根底工程施工质量验收?GB50202-20023.?建筑工程施工质量验收统一?GB50300-20014.经施工图审核通过的施工图设计、地质勘察。5.?建立工程监理?GB50319-20006.?建筑基坑支护技术规程?〔JGJ120-99〕;7.?锚杆喷射混凝土支护技术?〔GB50086-2001〕;8.合肥“深基坑工程理规定〞等相关;9.建立工程承包合同、委托监理合同;三、监理控制难点和重点:1、工程施工工紧:为实现年前完成所有桩基的进度目的为工程后施工争取最有利的客观条件本工程前〔在进展桩基施工前〕土方开挖和基坑支护工安排较紧。监理部将催促施工精心对土方开挖及基坑支护工程的施工和互相间的衔接和穿插施工进展组织和安排同时亲关注天气状况通过抓住晴好天气加大人物力投入及其他技术措施来抢抓工程进度。2、土方开挖量大:初步测算将超过二十五万立方如何做到合理组织、科学调度确保土方开挖施工有序推进是施工过程中要面临的一大难题。3、春节影响:根据现有条件来看春节前根本无法进入根底工程混凝土分项工程施工阶段而春节间工人将放假返家现场需暂停施工如在春节间土方开挖正好接近基坑底部需采取妥善的地基保护措施〔如留置部分土层暂不开挖待节后施工恢复后继续开挖等〕。4、天气影响:合肥地区已根本进入冬施工阶段根据以往气候条件雨雪天气较多施工需落实好季节性施工保证措施尤其是春节间敞开基坑要安排专人进展排水。5、临时道路主干道:结合设计和现场实际情况本工程综合中心地下室北侧紧临施工临时主干道1.5m设计明确要求坡顶堆载不得超过10kPa施工通道处荷载不得超过30kPa。后构造施工时将有重型运输车辆在该临时道路上通行监理部需催促施工落实相关防护措施确保邻近边坡部位荷载不得超出设计要求。6、塔吊设置位置影响:本工程含六个的单体其中综合地下室超过3万平方米据初步审查施工在进展根底阶段施工时需搭设7台塔吊因基坑开挖前未见施工塔吊根底位置需催促其后严禁在深基坑坑顶周边基坑深度2倍间隔范围内设置塔吊等大型设备。7、必须采取桩基保护措施:本工程根底采用PHC桩基待部分土方开挖后进展打桩工程桩全部施工完毕后在开挖剩余土方在剩余土方开挖时必须采取措施防止碰撞支护构造、工程桩或扰动基底原状土。四、质量控制的预控措施:1、本工程开挖深度超过5米属深基坑工程施工前应质量平安报监手续。2、建立应委托专家评审组...
