大丽线新窝段钻孔桩施工交底钻孔桩采用冲击钻机成孔、泥浆护壁、汽车吊吊放钢筋笼、导法灌注水下砼成桩的施工
钻孔桩基施工采用CZ-GD冲击钻机钻孔采用粘土造浆护壁
钻孔桩的主要施工工序包括施工准备、护筒埋设、泥浆制作、钻机就位、钻孔、清孔、钢筋笼制作与安装、灌注水下砼及护筒撤除等
1、施工准备工作钻孔平台在旱地时可采用直接埋设护筒
桩孔位于陡坡上时挖成平坡或搭设工作平台;待桥的中线和水准点复测完毕其结果得到监理工程师认可后可根据导线点对大桥的中线进展放样准确定出桩位同时将水准点引至桩位附近并在四周做排水沟孔口上搭设雨棚安装提升设备布置出碴道路架设动力、照明线路
根据测量定位的准确位置安设钻机钻机安设要平安稳固
2、护筒的制作与埋置为防止初钻孔时造成塌孔采用5mm厚钢护筒对桩孔进展支护
钢护筒的制作:为增加护筒刚度防止变形钢护筒采用5mm厚钢板制作成两个半圆形用螺栓和竖向的法兰盘连成整体
护筒内径比桩直径大于20cm
护筒的埋置:采用填筑的方式埋置护筒
顶面比原地面高0
振动下沉:护筒顶结实地装好振动锤开动振动锤使护筒沉到设计标高下沉时如护筒倾斜要及时用牵引器校正每振动1~2分钟要暂停并较正护筒一次
护筒下沉完毕后测量其中心位置是否正确护筒是否竖直
3、制备泥浆对于泥浆用粘土的选择主要通过现场试验的确定其主要技术指标包括:胶体率不低于95含砂率不大于4造浆才能不低于2
5L/kg塑性指数大于17
D冲击钻孔布置机具:在埋好护筒和备足护壁泥浆以后将钻机就位立好钻架对准桩孔中心
开孔:钻孔开钻前检查各种机具、设备是否状态良好泥浆制备是否充足水电路的畅通情况
钻孔作业必须连续进展不得中断
在钻进中绘制孔位处的地质剖面图以供对不同土层选择适宜的钻头、钻压、钻速和泥浆指标作参考
并经常注意土层变化捞取渣样判别土层

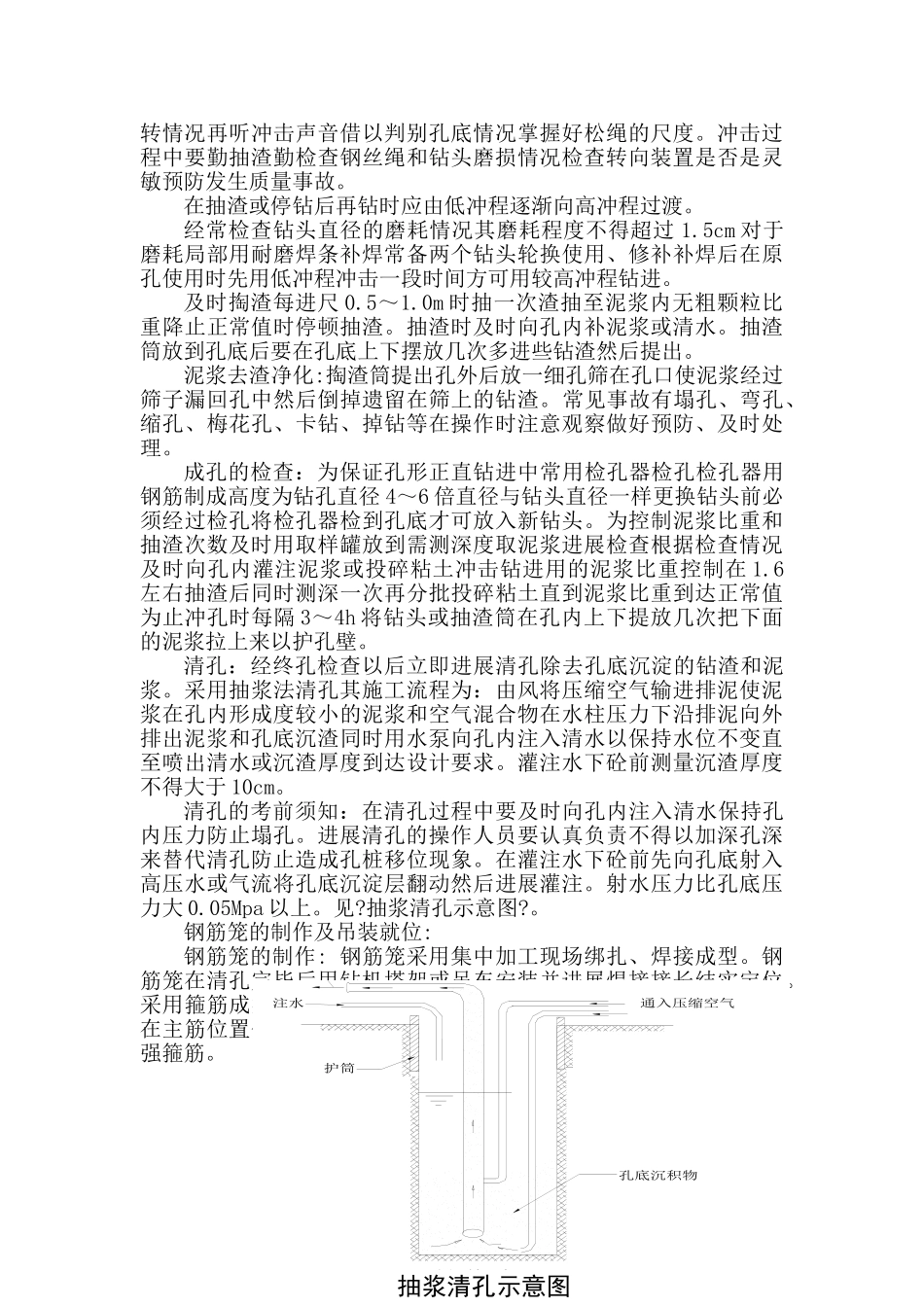

随时补充损耗、漏失的泥浆保证钻孔中的泥浆浓度当钻孔深度到达设计要求时对
