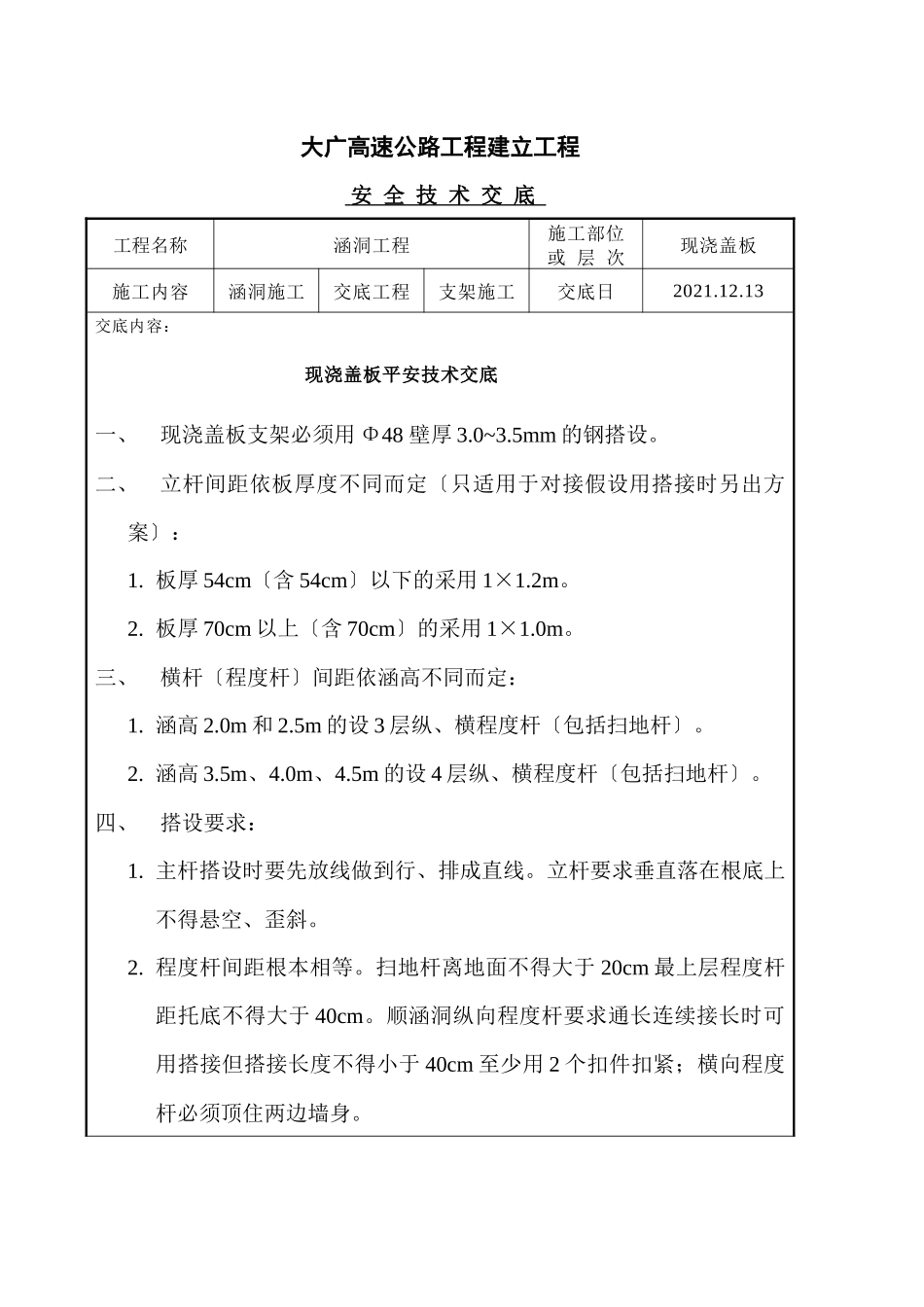

大广高速公路工程建立工程安全技术交底工程名称涵洞工程施工部位或层次现浇盖板施工内容涵洞施工交底工程支架施工交底日2021.12.13交底内容:现浇盖板平安技术交底一、现浇盖板支架必须用Φ48壁厚3.0~3.5mm的钢搭设。二、立杆间距依板厚度不同而定〔只适用于对接假设用搭接时另出方案〕:1.板厚54cm〔含54cm〕以下的采用1×1.2m。2.板厚70cm以上〔含70cm〕的采用1×1.0m。三、横杆〔程度杆〕间距依涵高不同而定:1.涵高2.0m和2.5m的设3层纵、横程度杆〔包括扫地杆〕。2.涵高3.5m、4.0m、4.5m的设4层纵、横程度杆〔包括扫地杆〕。四、搭设要求:1.主杆搭设时要先放线做到行、排成直线。立杆要求垂直落在根底上不得悬空、歪斜。2.程度杆间距根本相等。扫地杆离地面不得大于20cm最上层程度杆距托底不得大于40cm。顺涵洞纵向程度杆要求通长连续接长时可用搭接但搭接长度不得小于40cm至少用2个扣件扣紧;横向程度杆必须顶住两边墙身。3.支架两头必须设置与地面夹角不大于60o的斜撑斜撑每端数量:2m跨径的3道4m跨径的4道6m跨径的不得少于5道。4.程度杆与立杆的每个相交点必须用扣件拧紧不松动。5.上托伸出钢长度不得大于30cm。6.支架搭设完成后需经过施工员平安员和监理验收合格签字挂合格牌之后才能进展模板安装。五、不符合上述要求的支架一律返工整改到位拒不整改的将予罚款1000元以上直至清退。交底人被交底人项目负责人执行情况平安员:年月日注:本表一式3份交底人、平安员、被交底人各1份。
