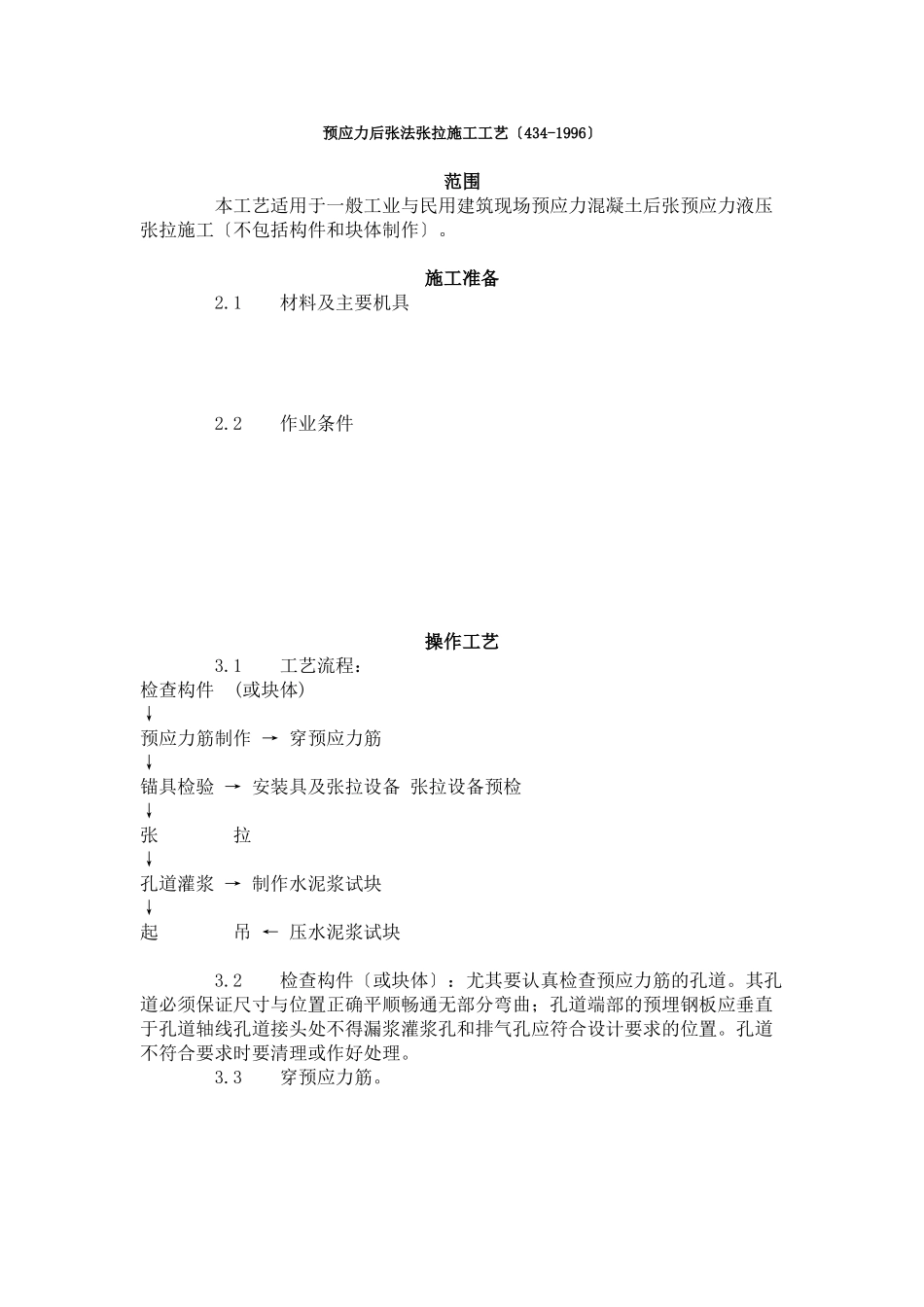

预应力后张法张拉施工工艺〔434-1996〕范围本工艺适用于一般工业与民用建筑现场预应力混凝土后张预应力液压张拉施工〔不包括构件和块体制作〕
1材料及主要机具2
2作业条件操作工艺3
1工艺流程:检查构件(或块体)↓预应力筋制作→穿预应力筋↓锚具检验→安装具及张拉设备张拉设备预检↓张拉↓孔道灌浆→制作水泥浆试块↓起吊←压水泥浆试块3
2检查构件〔或块体〕:尤其要认真检查预应力筋的孔道
其孔道必须保证尺寸与位置正确平顺畅通无部分弯曲;孔道端部的预埋钢板应垂直于孔道轴线孔道接头处不得漏浆灌浆孔和排气孔应符合设计要求的位置
孔道不符合要求时要清理或作好处理
3穿预应力筋

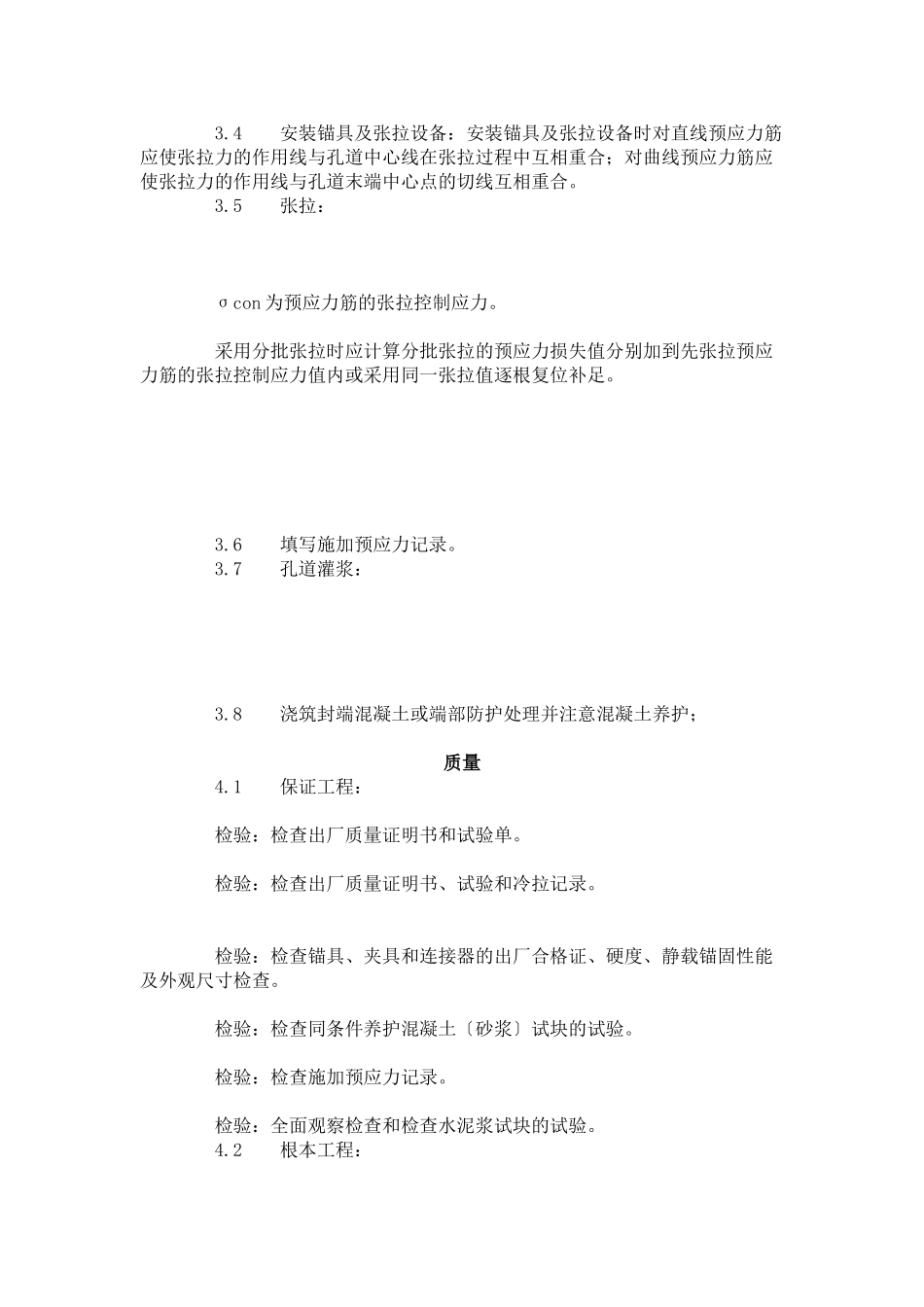

4安装锚具及张拉设备:安装锚具及张拉设备时对直线预应力筋应使张拉力的作用线与孔道中心线在张拉过程中互相重合;对曲线预应力筋应使张拉力的作用线与孔道末端中心点的切线互相重合
5张拉:σcon为预应力筋的张拉控制应力
采用分批张拉时应计算分批张拉的预应力损失值分别加到先张拉预应力筋的张拉控制应力值内或采用同一张拉值逐根复位补足
6填写施加预应力记录
7孔道灌浆:3
8浇筑封端混凝土或端部防护处理并注意混凝土养护;质量4
1保证工程:检验:检查出厂质量证明书和试验单
检验:检查出厂质量证明书、试验和冷拉记录
检验:检查锚具、夹具和连接器的出厂合格证、硬度、静载锚固性能及外观尺寸检查
检验:检查同条件养护混凝土〔砂浆〕试块的试验
检验:检查施加预应力记录
检验:全面观察检查和检查水泥浆试块的试验

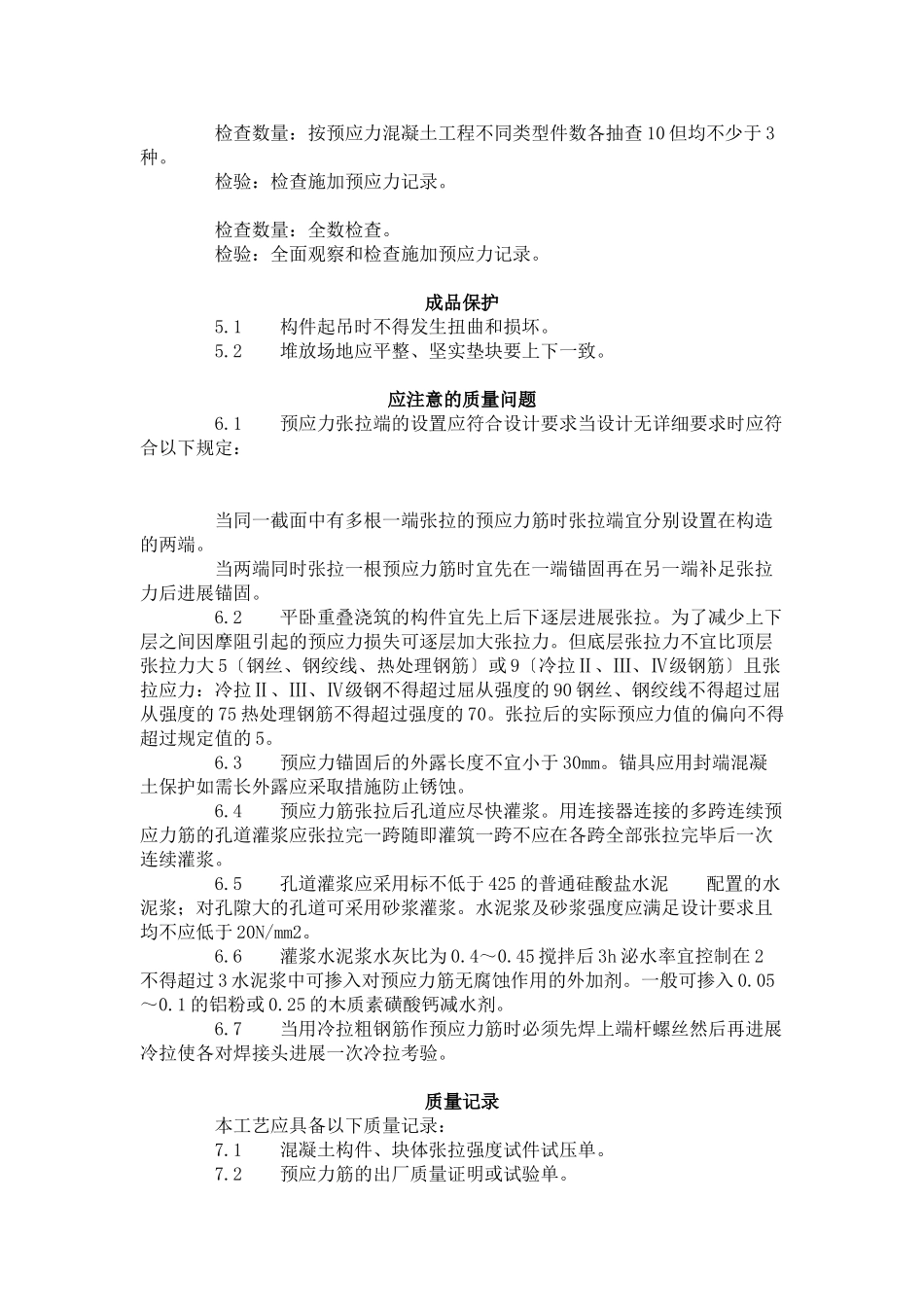

2根本工程:检查数量:按预应力混凝土工程不同类型件数各抽查10但均不少于3种
检验:检查施加预应力记录
检查数量:全数检查
检验:全面观察和检查施加预应力记录
1构件起吊时不得发生扭曲和损坏
2堆放场地应平整、坚实垫块要上下一致
应注意的质量问题6
1预应力张拉端的设置应符合设
