技术交底记录编FHEC—JL—JSC—JD—09—015工程名称交底日2021-7-20施工分项工程名称钻孔桩技术交底交底提要测量、检测、钢筋加工、砼浇筑交底内容:一、施工1、施工工艺钻孔桩根底施工工艺见图2-1
2工艺要点(1)施工准备①制作圆形砼垫块直径14cm厚度5cm中间穿孔孔内穿Φ10钢筋垫块砼与桩基砼同强度、同配合比采用拌合站统一拌制
②准备足量的膨润土、火碱满足桩基造浆施工用量
③施工前在两墩柱间空余处建水池满足现场施工用水要求
④钻孔前要挖泥浆池循环利用泥浆
⑤制作探孔器直径等同钻孔桩直径底部做成锥形、上端设吊环长度为5米⑥钻孔场地采用机械将施工整平压实测量放线确定桩位人工埋设钢护筒
钢护筒内径比桩径大20cm护筒顶面高出施工水位或地下水位2
0m在旱地或筑岛时高出施工地面0
护筒埋置深度须符合以下规定:黏性土不小于1m砂类土不小于2m当表层土松软时将护筒埋置到较坚硬实的土层中至少0
5m;岸滩上埋设护筒在护筒四周回填黏土并分层夯实;护筒顶面中心与设计桩位偏向不大于5cm倾斜度不大于1
〔2〕钻孔钻孔采用旋挖钻机、湿法成孔
护筒直径比桩径大20cm,钻孔前各项准备工作完成经检查满足要求后将钻机行驶到施工孔位调整桅杆角度操作卷扬机将钻头中心与钻孔中心对准并放入孔内调整钻机垂直度参数使钻杆垂直同时略微提升钻具确保钻头环浮动孔内
泥浆采用膨润土和火碱制成在泥浆池中用搅浆机将泥浆搅拌好后泥浆泵入孔内旋挖钻均匀缓慢钻进这样既钻进又起到泥浆护壁的作用

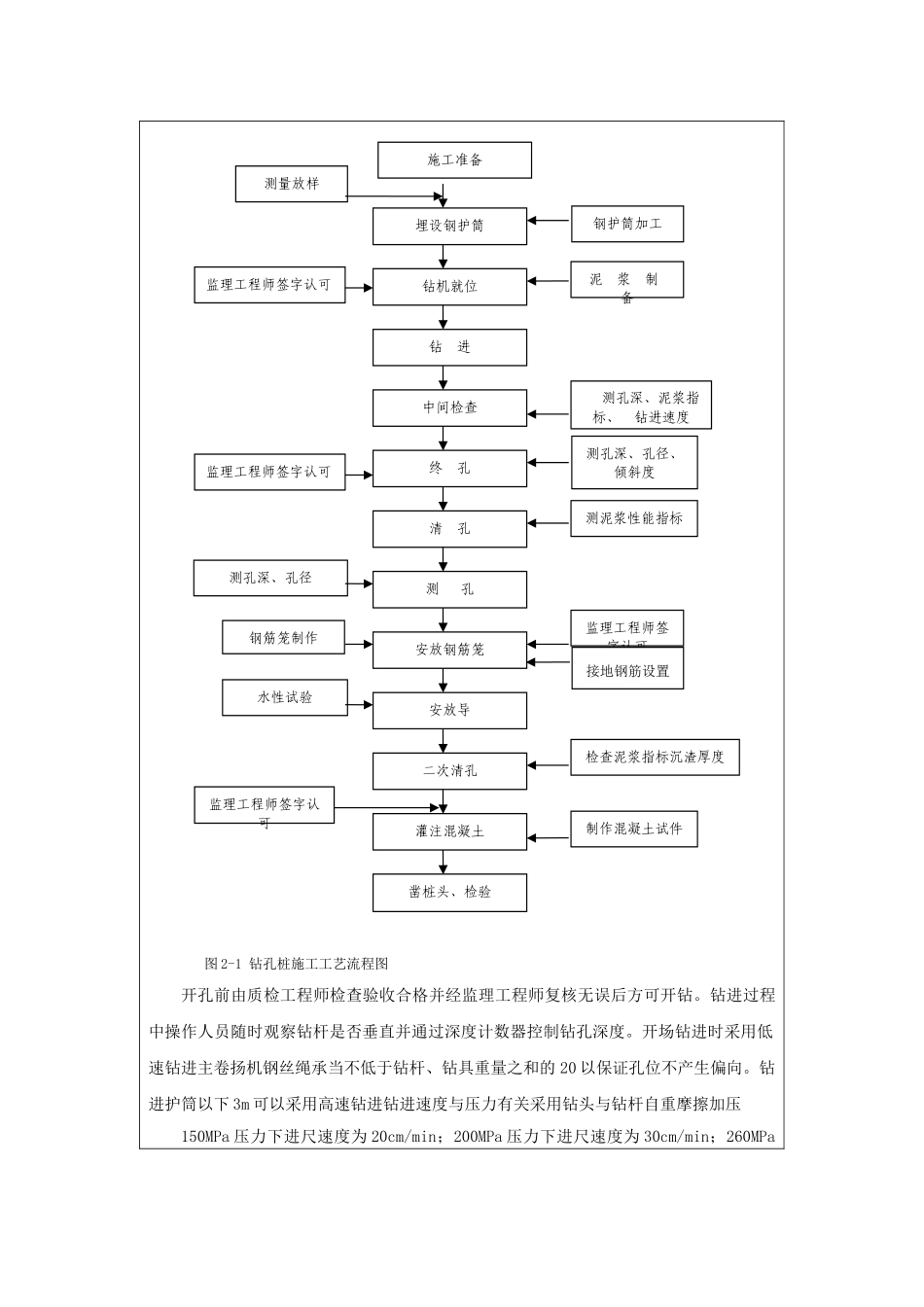

图2-1钻孔桩施工工艺流程图开孔前由质检工程师检查验收合格并经监理工程师复核无误后方可开钻
钻进过程中操作人员随时观察钻杆是否垂直并通过深度计数器控制钻孔深度
开场钻进时采用低速钻进主卷扬机钢丝绳承当不低于钻杆、钻具重量之和的20以保证孔位不产生偏向

钻进护筒以下3m可以采用高速钻进钻进速度与压力有关采用
