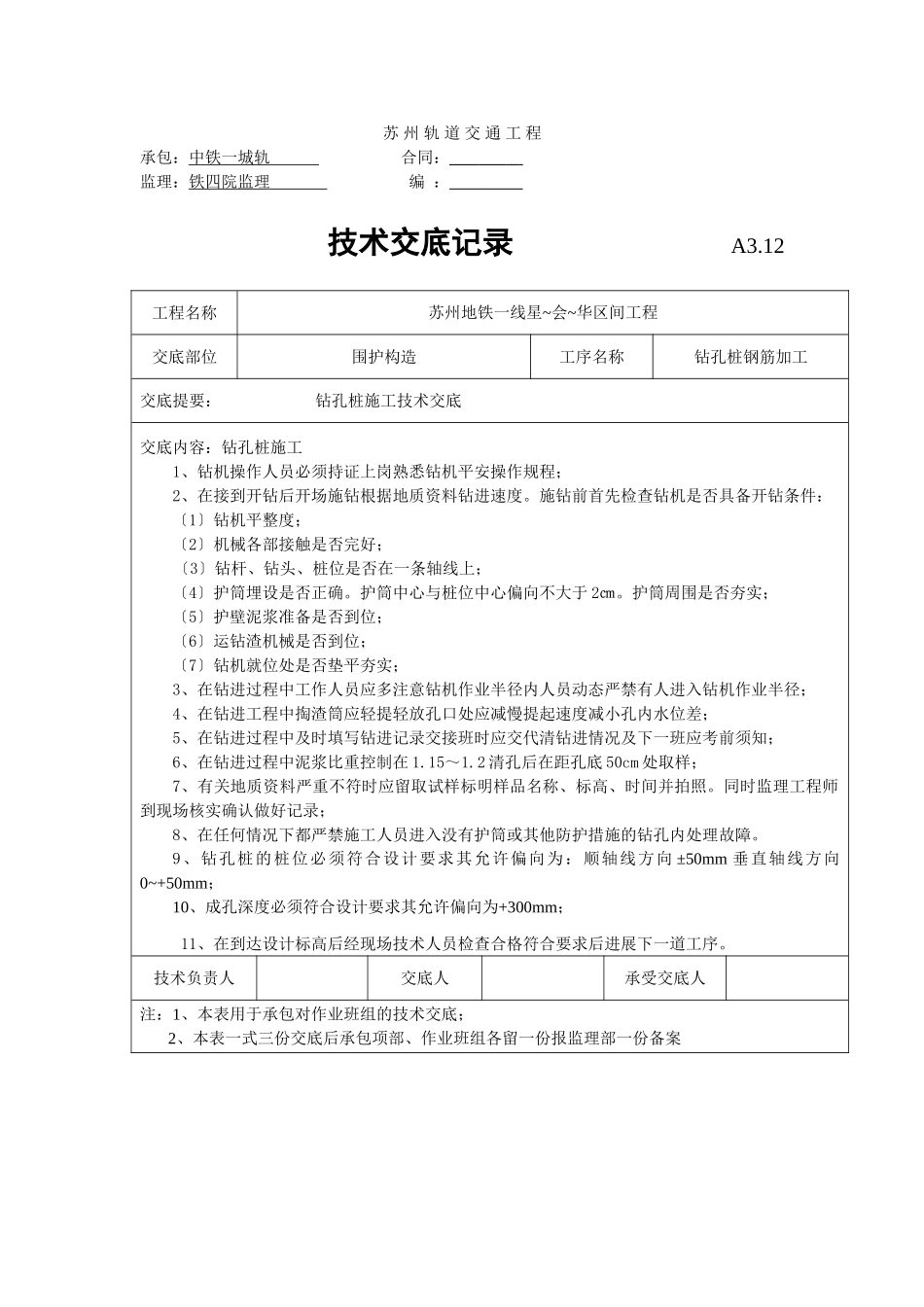

苏州轨道交通工程承包:中铁一城轨合同:监理:铁四院监理编:技术交底记录A3
12工程名称苏州地铁一线星~会~华区间工程交底部位围护构造工序名称钻孔桩钢筋加工交底提要:钻孔桩施工技术交底交底内容:钻孔桩施工1、钻机操作人员必须持证上岗熟悉钻机平安操作规程;2、在接到开钻后开场施钻根据地质资料钻进速度
施钻前首先检查钻机是否具备开钻条件:〔1〕钻机平整度;〔2〕机械各部接触是否完好;〔3〕钻杆、钻头、桩位是否在一条轴线上;〔4〕护筒埋设是否正确
护筒中心与桩位中心偏向不大于2㎝
护筒周围是否夯实;〔5〕护壁泥浆准备是否到位;〔6〕运钻渣机械是否到位;〔7〕钻机就位处是否垫平夯实;3、在钻进过程中工作人员应多注意钻机作业半径内人员动态严禁有人进入钻机作业半径;4、在钻进工程中掏渣筒应轻提轻放孔口处应减慢提起速度减小孔内水位差;5、在钻进过程中及时填写钻进记录交接班时应交代清钻进情况及下一班应考前须知;6、在钻进过程中泥浆比重控制在1
2清孔后在距孔底50cm处取样;7、有关地质资料严重不符时应留取试样标明样品名称、标高、时间并拍照
同时监理工程师到现场核实确认做好记录;8、在任何情况下都严禁施工人员进入没有护筒或其他防护措施的钻孔内处理故障
9、钻孔桩的桩位必须符合设计要求其允许偏向为:顺轴线方向±50mm垂直轴线方向0~+50mm;10、成孔深度必须符合设计要求其允许偏向为+300mm;11、在到达设计标高后经现场技术人员检查合格符合要求后进展下一道工序
技术负责人交底人承受交底人注:1、本表用于承包对作业班组的技术交底;2、本表一式三份交底后承包项部、作业班组各留一份报监理部一份备案苏州轨道交通工程承包:中铁一城轨合同:监理:铁四院监理编:技术交底记录A3

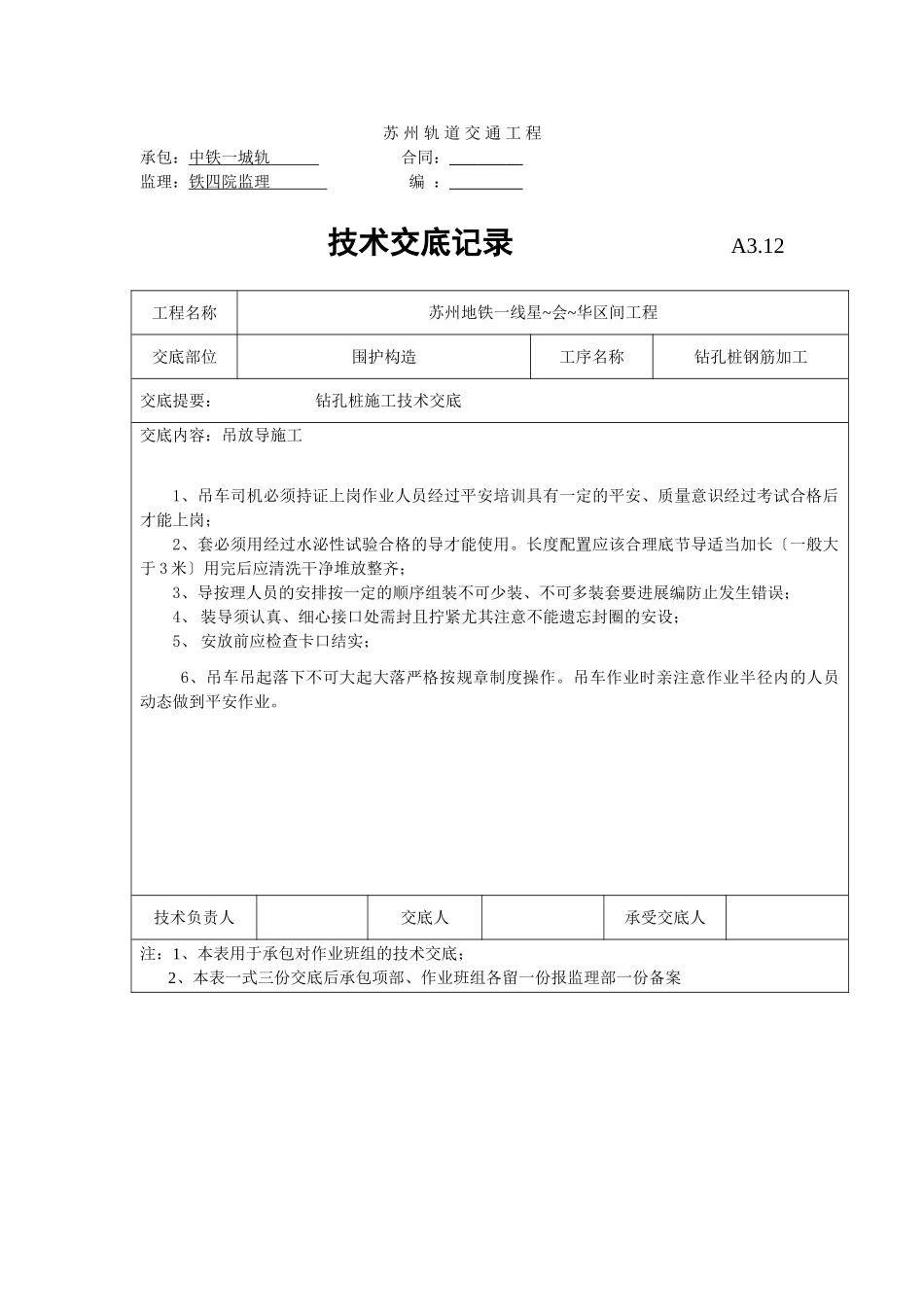

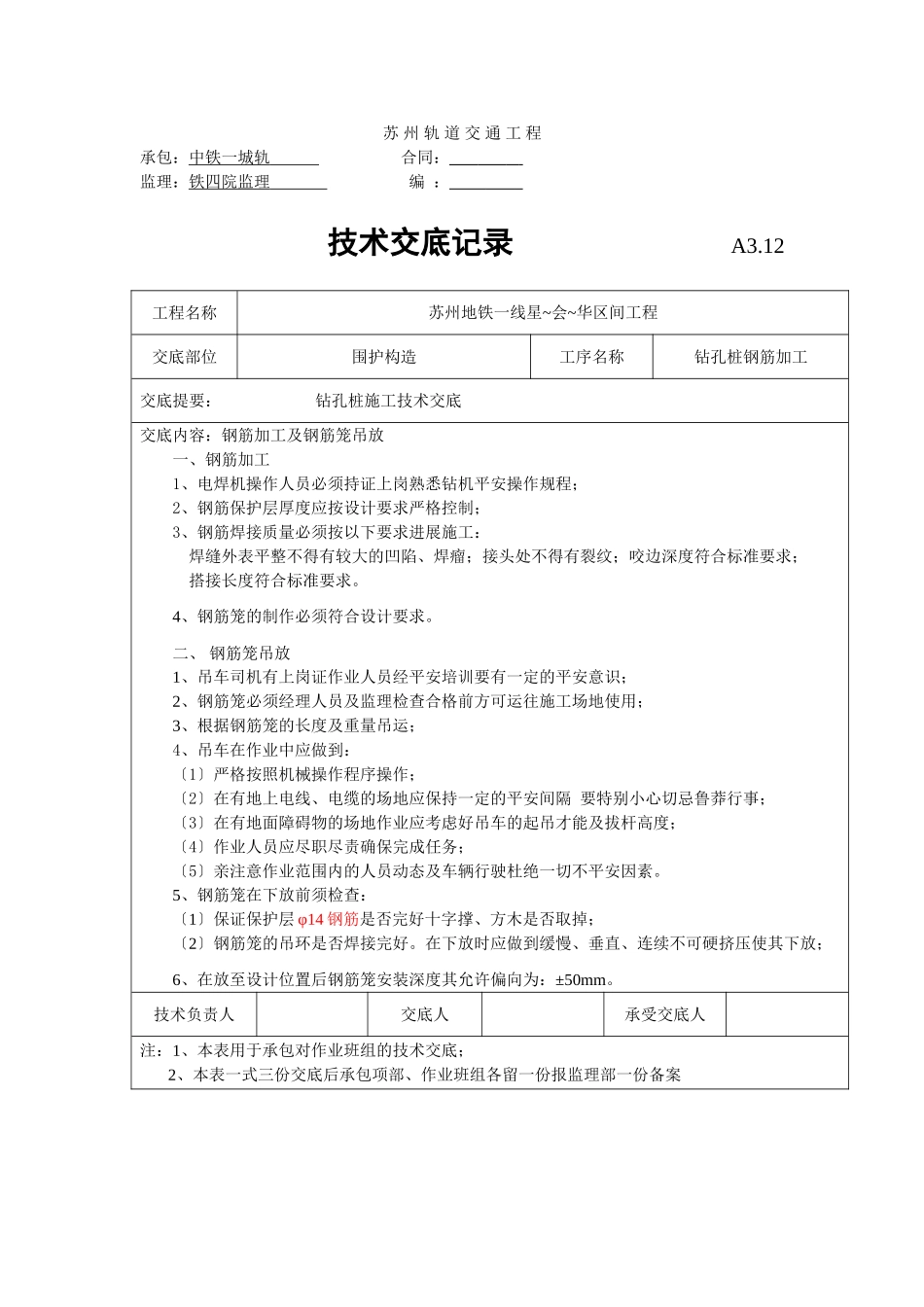

12工程名称苏州地铁一线星~会~华区间工程交底部位围护构造工序名称钻孔桩钢筋加工交底提要:钻孔桩施工技术交底交
