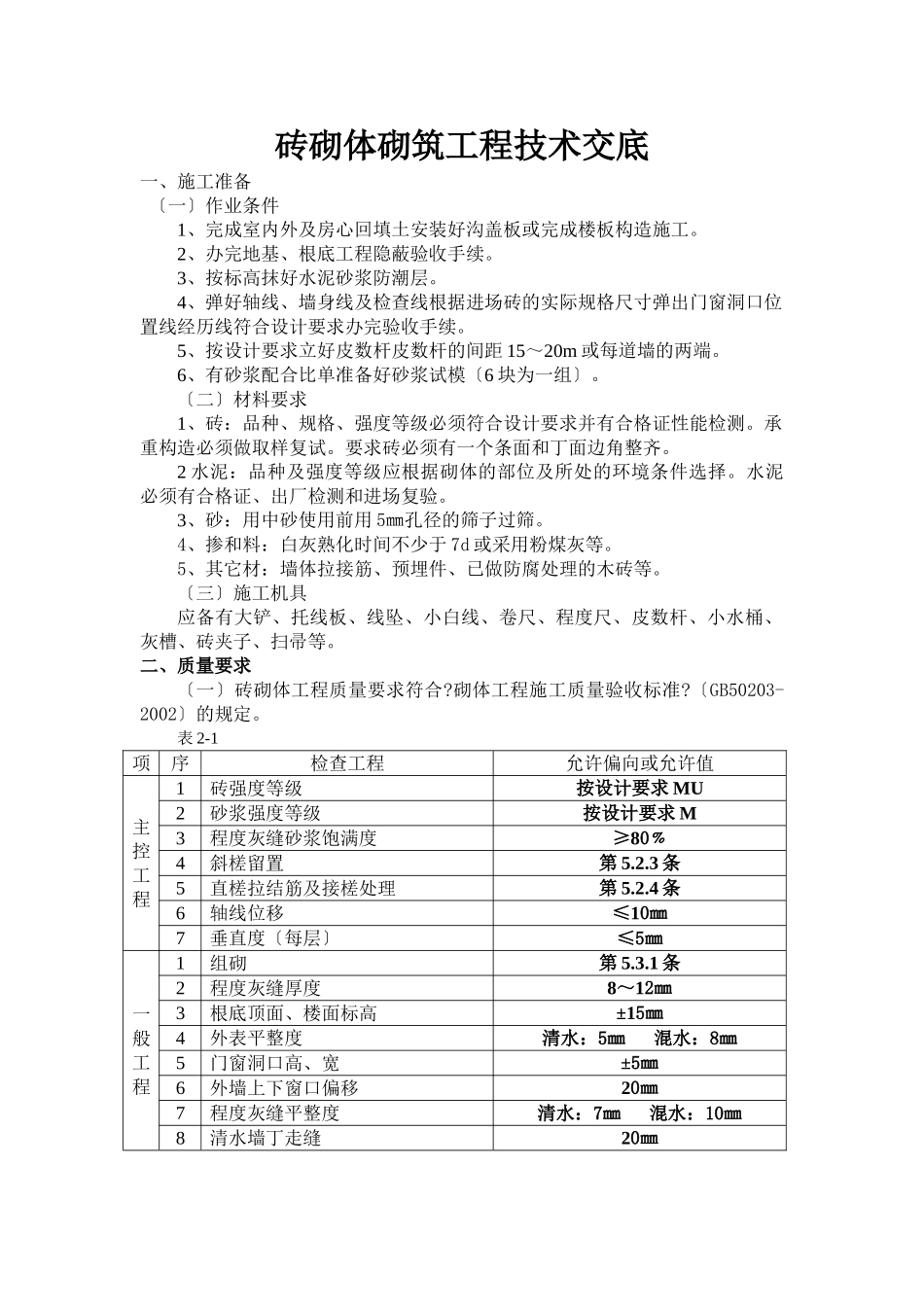

砖砌体砌筑工程技术交底一、施工准备〔一〕作业条件1、完成室内外及房心回填土安装好沟盖板或完成楼板构造施工
2、办完地基、根底工程隐蔽验收手续
3、按标高抹好水泥砂浆防潮层
4、弹好轴线、墙身线及检查线根据进场砖的实际规格尺寸弹出门窗洞口位置线经历线符合设计要求办完验收手续
5、按设计要求立好皮数杆皮数杆的间距15~20m或每道墙的两端
6、有砂浆配合比单准备好砂浆试模〔6块为一组〕
〔二〕材料要求1、砖:品种、规格、强度等级必须符合设计要求并有合格证性能检测
承重构造必须做取样复试
要求砖必须有一个条面和丁面边角整齐
2水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择
水泥必须有合格证、出厂检测和进场复验
3、砂:用中砂使用前用5㎜孔径的筛子过筛
4、掺和料:白灰熟化时间不少于7d或采用粉煤灰等
5、其它材:墙体拉接筋、预埋件、已做防腐处理的木砖等
〔三〕施工机具应备有大铲、托线板、线坠、小白线、卷尺、程度尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等
二、质量要求〔一〕砖砌体工程质量要求符合
砌体工程施工质量验收标准
〔GB50203-2002〕的规定
表2-1项序检查工程允许偏向或允许值主控工程1砖强度等级按设计要求MU2砂浆强度等级按设计要求M3程度灰缝砂浆饱满度≥80﹪4斜槎留置第5
3条5直槎拉结筋及接槎处理第5
4条6轴线位移≤10㎜7垂直度〔每层〕≤5㎜一般工程1组砌第5

1条2程度灰缝厚度8~12㎜3根底顶面、楼面标高±15㎜4外表平整度清水:5㎜混水:8㎜5门窗洞口高、宽±5㎜6外墙上下窗口偏移20㎜7程度灰缝平整度清水:7㎜混水:10㎜8清水墙丁走缝20㎜三、工艺流程作业准备砖浇水砂浆搅拌砌砖墙验收四、操作工艺〔一〕砖浇水砌体用砖必须在砌筑前一天浇水潮湿一般浸入砖四边1

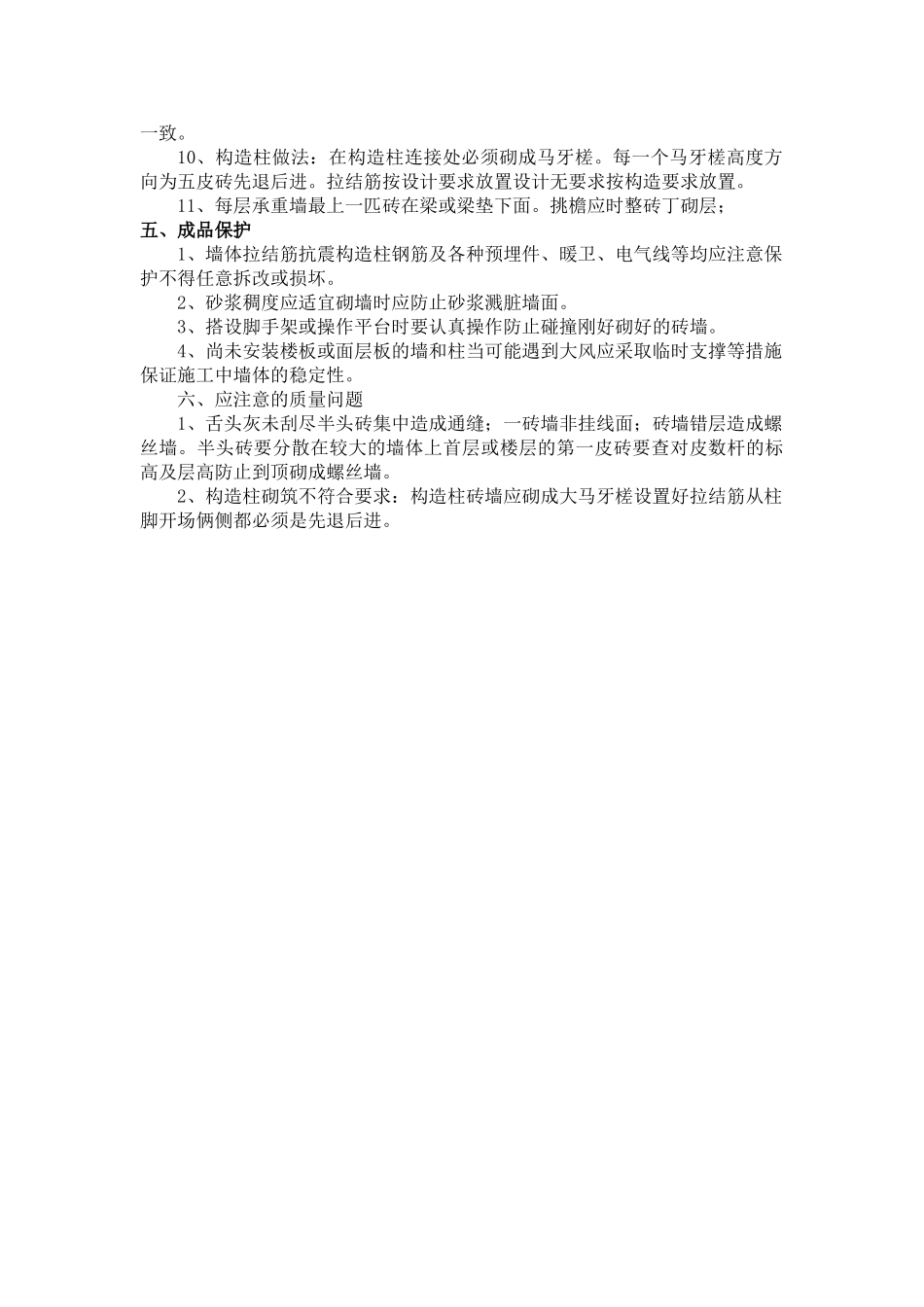

5cm为宜含水率为10﹪~15﹪常温施工不得用于砖上墙;雨不得使用含水
