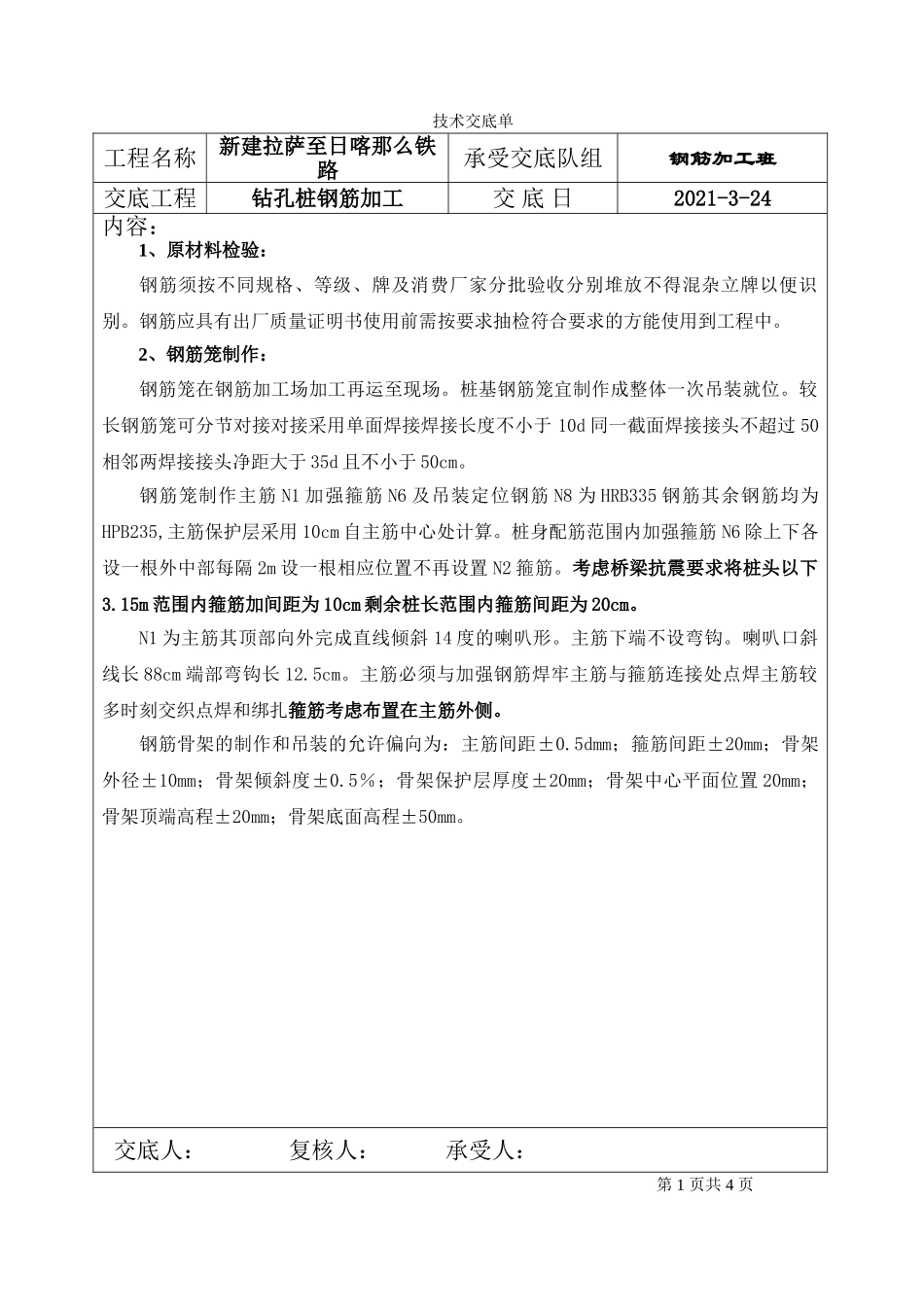

技术交底单工程名称新建拉萨至日喀那么铁路承受交底队组钢筋加工班交底工程钻孔桩钢筋加工交底日2021-3-24内容:1、原材料检验:钢筋须按不同规格、等级、牌及消费厂家分批验收分别堆放不得混杂立牌以便识别
钢筋应具有出厂质量证明书使用前需按要求抽检符合要求的方能使用到工程中
2、钢筋笼制作:钢筋笼在钢筋加工场加工再运至现场
桩基钢筋笼宜制作成整体一次吊装就位
较长钢筋笼可分节对接对接采用单面焊接焊接长度不小于10d同一截面焊接接头不超过50相邻两焊接接头净距大于35d且不小于50cm
钢筋笼制作主筋N1加强箍筋N6及吊装定位钢筋N8为HRB335钢筋其余钢筋均为HPB235,主筋保护层采用10cm自主筋中心处计算
桩身配筋范围内加强箍筋N6除上下各设一根外中部每隔2m设一根相应位置不再设置N2箍筋
考虑桥梁抗震要求将桩头以下3
15m范围内箍筋加间距为10cm剩余桩长范围内箍筋间距为20cm
N1为主筋其顶部向外完成直线倾斜14度的喇叭形
主筋下端不设弯钩
喇叭口斜线长88cm端部弯钩长12
主筋必须与加强钢筋焊牢主筋与箍筋连接处点焊主筋较多时刻交织点焊和绑扎箍筋考虑布置在主筋外侧
钢筋骨架的制作和吊装的允许偏向为:主筋间距±0
5dmm;箍筋间距±20mm;骨架外径±10mm;骨架倾斜度±0
5%;骨架保护层厚度±20mm;骨架中心平面位置20mm;骨架顶端高程±20mm;骨架底面高程±50mm

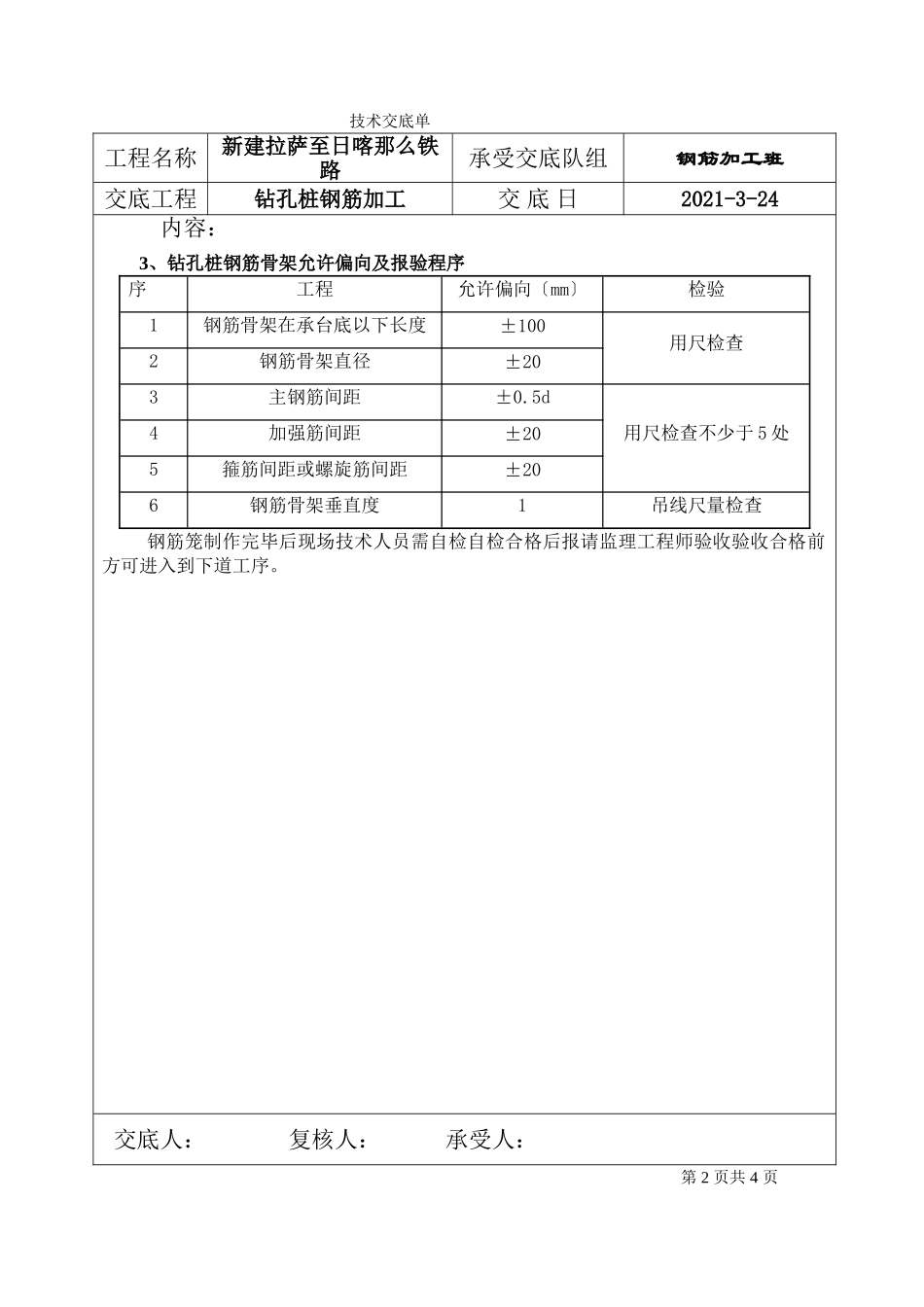

交底人:复核人:承受人:第1页共4页技术交底单工程名称新建拉萨至日喀那么铁路承受交底队组钢筋加工班交底工程钻孔桩钢筋加工交底日2021-3-24内容:3、钻孔桩钢筋骨架允许偏向及报验程序序工程允许偏向〔mm〕检验1钢筋骨架在承台底以下长度±100用尺检查2钢筋骨架直径±203主钢筋间距±0

5d用尺检查不少于5处4加强筋间距±205箍筋间距或螺旋筋间距±206钢筋骨架垂直度
