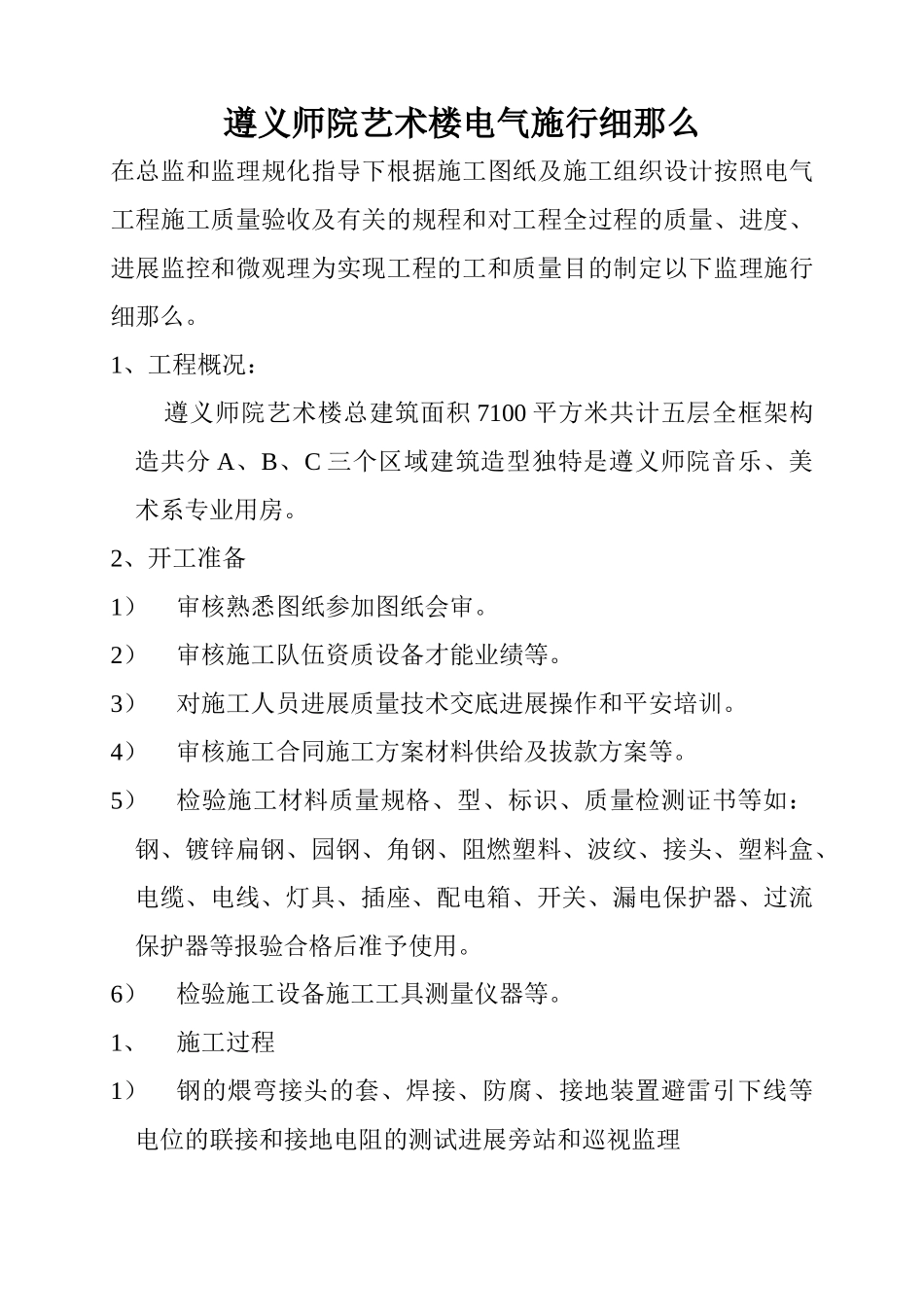

遵义师院艺术楼电气施行细那么在总监和监理规化指导下根据施工图纸及施工组织设计按照电气工程施工质量验收及有关的规程和对工程全过程的质量、进度、进展监控和微观理为实现工程的工和质量目的制定以下监理施行细那么
1、工程概况:遵义师院艺术楼总建筑面积7100平方米共计五层全框架构造共分A、B、C三个区域建筑造型独特是遵义师院音乐、美术系专业用房
2、开工准备1)审核熟悉图纸参加图纸会审
2)审核施工队伍资质设备才能业绩等
3)对施工人员进展质量技术交底进展操作和平安培训
4)审核施工合同施工方案材料供给及拔款方案等
5)检验施工材料质量规格、型、标识、质量检测证书等如:钢、镀锌扁钢、园钢、角钢、阻燃塑料、波纹、接头、塑料盒、电缆、电线、灯具、插座、配电箱、开关、漏电保护器、过流保护器等报验合格后准予使用
6)检验施工设备施工工具测量仪器等

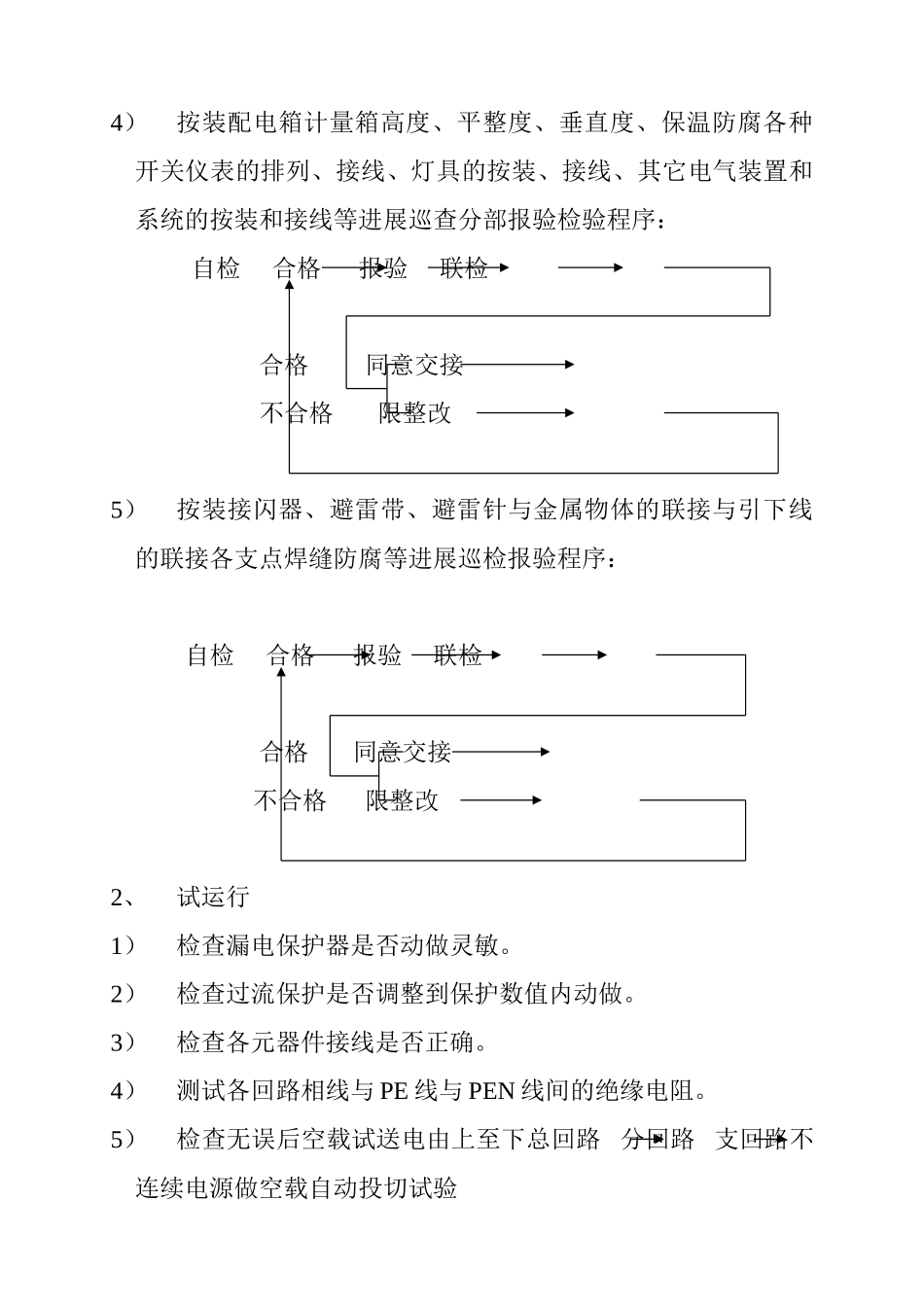

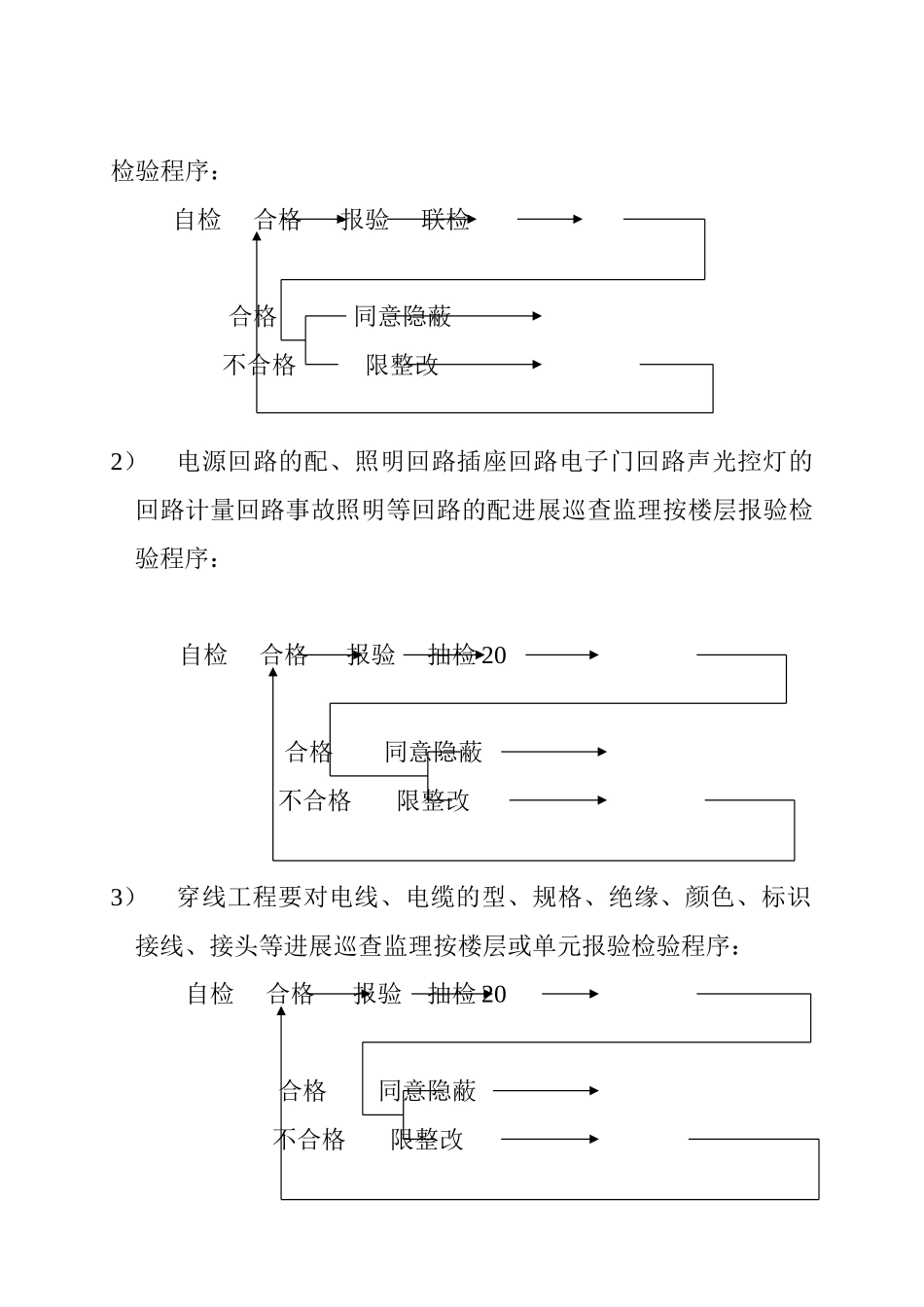

1、施工过程1)钢的煨弯接头的套、焊接、防腐、接地装置避雷引下线等电位的联接和接地电阻的测试进展旁站和巡视监理检验程序:自检合格报验联检合格同意隐蔽不合格限整改2)电源回路的配、照明回路插座回路电子门回路声光控灯的回路计量回路事故照明等回路的配进展巡查监理按楼层报验检验程序:自检合格报验抽检20合格同意隐蔽不合格限整改3)穿线工程要对电线、电缆的型、规格、绝缘、颜色、标识接线、接头等进展巡查监理按楼层或单元报验检验程序:自检合格报验抽检20合格同意隐蔽不合格限整改4)按装配电箱计量箱高度、平整度、垂直度、保温防腐各种开关仪表的排列、接线、灯具的按装、接线、其它电气装置和系统的按装和接线等进展巡查分部报验检验程序:自检合格报验联检合格同意交接不合格限整改5)按装接闪器、避雷带、避雷针与金属物体的联接与引下线的联接各支点焊缝防腐等进展巡检报验程序:自检合格报验联检合格同意交接不合格限整改2、试运行1)检查漏电保护器是否动做灵敏
2)检查过流保护是否调
