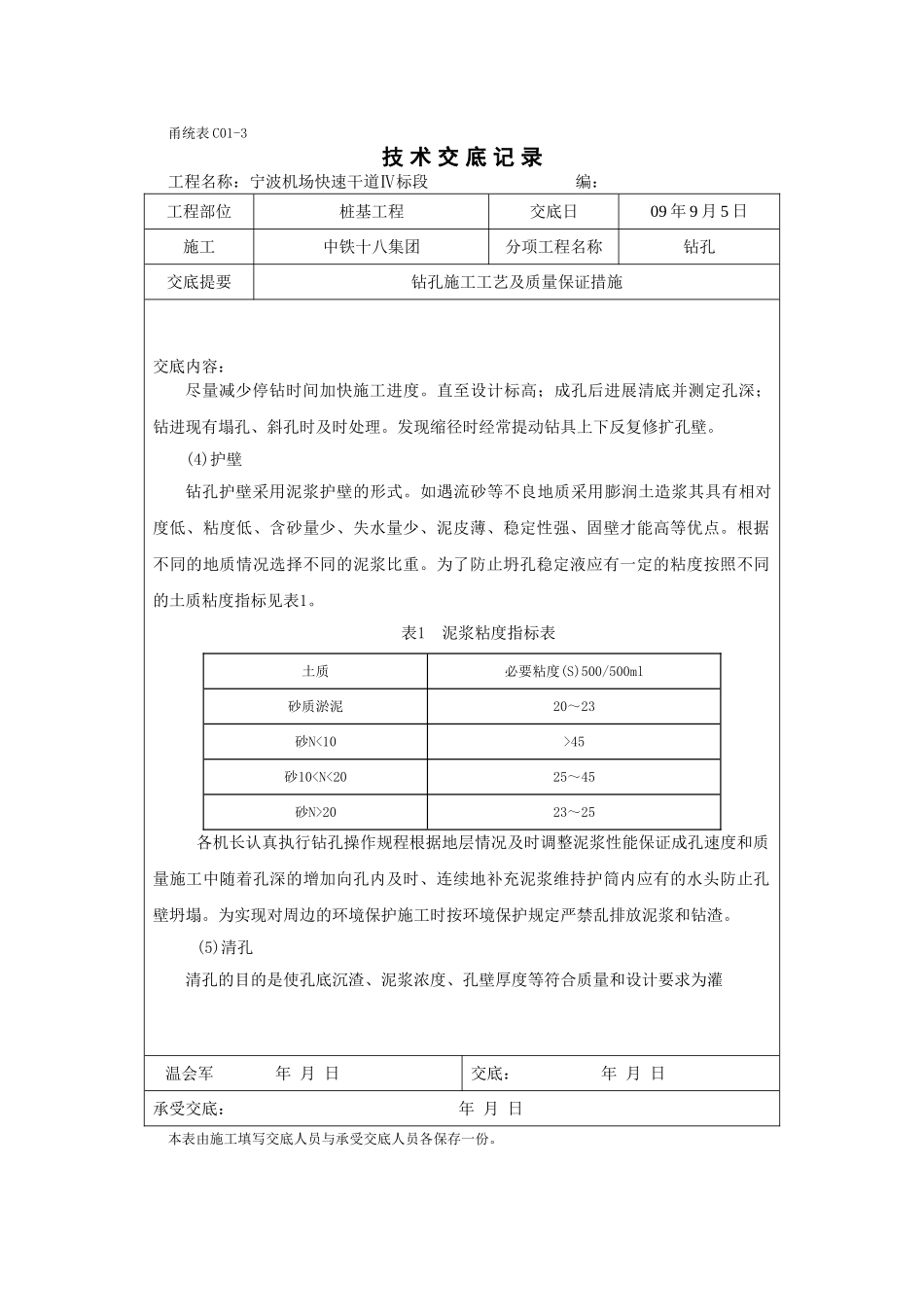

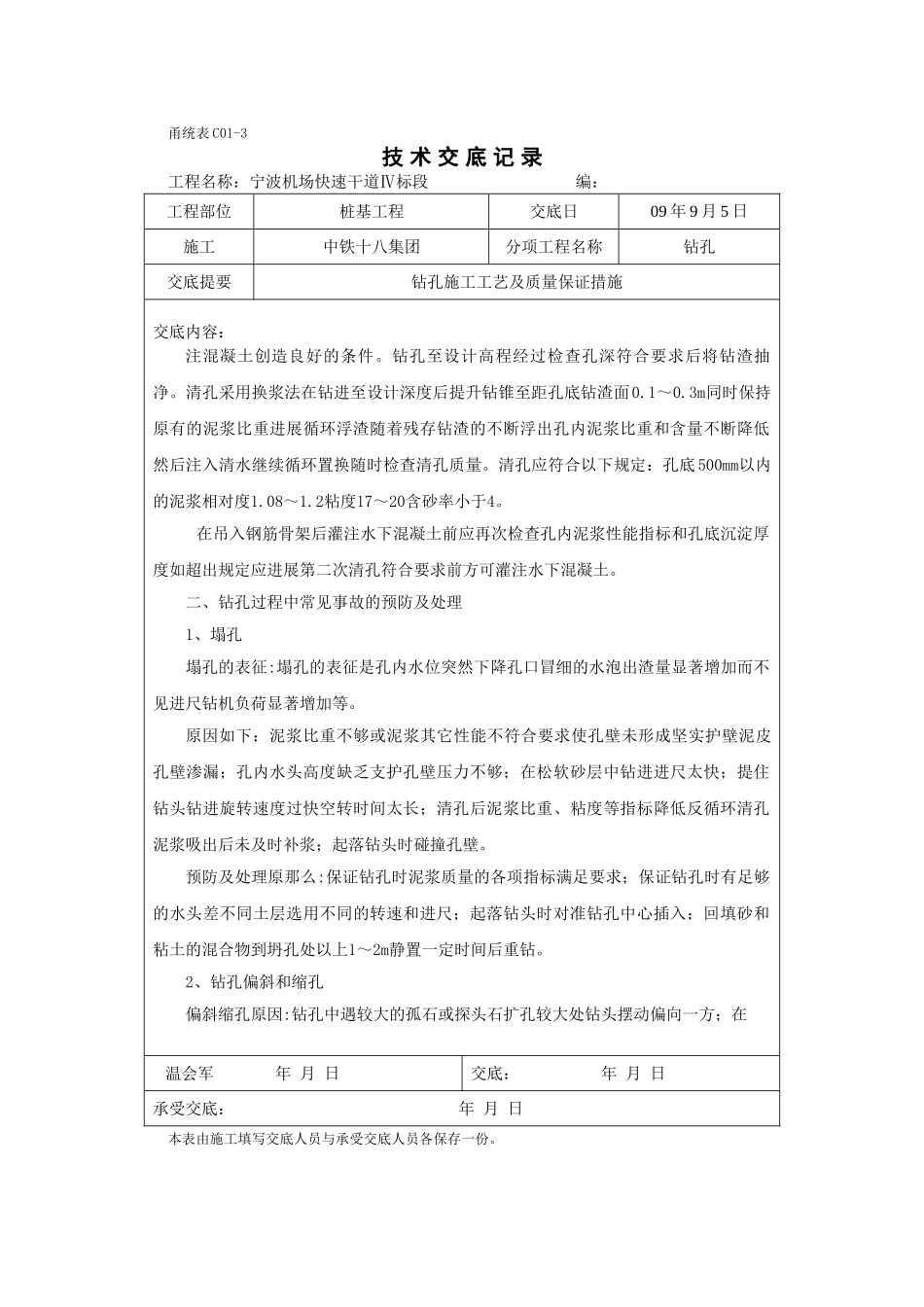

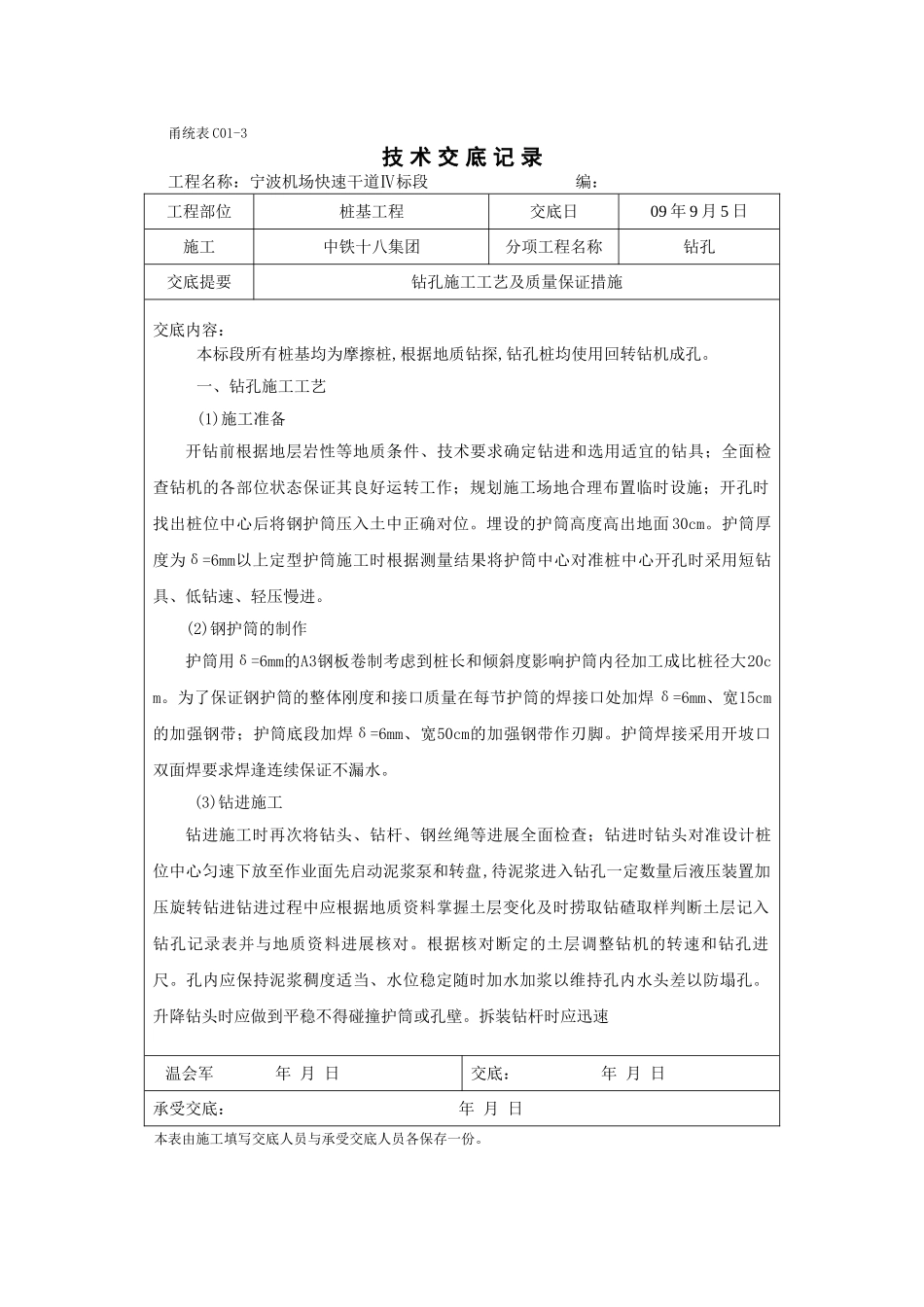

甬统表C01-3技术交底记录工程名称:宁波机场快速干道Ⅳ标段编:工程部位桩基工程交底日09年9月5日施工中铁十八集团分项工程名称钻孔交底提要钻孔施工工艺及质量保证措施交底内容:本标段所有桩基均为摩擦桩,根据地质钻探,钻孔桩均使用回转钻机成孔。一、钻孔施工工艺(1)施工准备开钻前根据地层岩性等地质条件、技术要求确定钻进和选用适宜的钻具;全面检查钻机的各部位状态保证其良好运转工作;规划施工场地合理布置临时设施;开孔时找出桩位中心后将钢护筒压入土中正确对位。埋设的护筒高度高出地面30cm。护筒厚度为δ=6mm以上定型护筒施工时根据测量结果将护筒中心对准桩中心开孔时采用短钻具、低钻速、轻压慢进。(2)钢护筒的制作护筒用δ=6mm的A3钢板卷制考虑到桩长和倾斜度影响护筒内径加工成比桩径大20cm。为了保证钢护筒的整体刚度和接口质量在每节护筒的焊接口处加焊δ=6mm、宽15cm的加强钢带;护筒底段加焊δ=6mm、宽50cm的加强钢带作刃脚。护筒焊接采用开坡口双面焊要求焊逢连续保证不漏水。(3)钻进施工钻进施工时再次将钻头、钻杆、钢丝绳等进展全面检查;钻进时钻头对准设计桩位中心匀速下放至作业面先启动泥浆泵和转盘,待泥浆进入钻孔一定数量后液压装置加压旋转钻进钻进过程中应根据地质资料掌握土层变化及时捞取钻碴取样判断土层记入钻孔记录表并与地质资料进展核对。根据核对断定的土层调整钻机的转速和钻孔进尺。孔内应保持泥浆稠度适当、水位稳定随时加水加浆以维持孔内水头差以防塌孔。升降钻头时应做到平稳不得碰撞护筒或孔壁。拆装钻杆时应迅速温会军年月日交底:年月日承受交底:年月日本表由施工填写交底人员与承受交底人员各保存一份。甬统表C01-3技术交底记录工程名称:宁波机场快速干道Ⅳ标段编:工程部位桩基工程交底日09年9月5日施工中铁十八集团分项工程名称钻孔交底提要钻孔施工工艺及质量保证措施交底内容:尽量减少停钻时间加快施工进度。直至设计标高;成孔后进展清底并测定孔深;钻进现有塌孔、斜孔时及时处理。发现缩径时经常提动钻具上下反复修扩孔壁。(4)护壁钻孔护壁采用泥浆护壁的形式。如遇流砂等不良地质采用膨润土造浆其具有相对度低、粘度低、含砂量少、失水量少、泥皮薄、稳定性强、固壁才能高等优点。根据不同的地质情况选择不同的泥浆比重。为了防止坍孔稳定液应有一定的粘度按照不同的土质粘度指标见表1。表1泥浆粘度指标表土质必要粘度(S)500/500ml砂质淤泥20~23砂N<10>45砂102023~25各机长认真执行钻孔操作规程根据地层情况及时调整泥浆性能保证成孔速度和质量施工中随着孔深的增加向孔内及时、连续地补充泥浆维持护筒内应有的水头防止孔壁坍塌。为实现对周边的环境保护施工时按环境保护规定严禁乱排放泥浆和钻渣。(5)清孔清孔的目的是使孔底沉渣、泥浆浓度、孔壁厚度等符合质量和设计要求为灌温会军年月日交底:年月日承受交底:年月日本表由施工填写交底人员与承受交底人员各保存一份。甬统表C01-3技术交底记录工程名称:宁波机场快速干道Ⅳ标段编:工程部位桩基工程交底日09年9月5日施工中铁十八集团分项工程名称钻孔交底提要钻孔施工工艺及质量保证措施交底内容:注混凝土创造良好的条件。钻孔至设计高程经过检查孔深符合要求后将钻渣抽净。清孔采用换浆法在钻进至设计深度后提升钻锥至距孔底钻渣面0.1~0.3m同时保持原有的泥浆比重进展循环浮渣随着残存钻渣的不断浮出孔内泥浆比重和含量不断降低然后注入清水继续循环置换随时检查清孔质量。清孔应符合以下规定:孔底500mm以内的泥浆相对度1.08~1.2粘度17~20含砂率小于4。在吊入钢筋骨架后灌注水下混凝土前应再次检查孔内泥浆性能指标和孔底沉淀厚度如超出规定应进展第二次清孔符合要求前方可灌注水下混凝土。二、钻孔过程中常见事故的预防及处理1、塌孔塌孔的表征:塌孔的表征是孔内水位突然下降孔口冒细的水泡出渣量显著增加而不见进尺钻机负荷显著增加等。原因如下:泥浆比重不够或泥浆其它性能不符合要求使孔壁未形成坚实护壁泥皮孔壁渗漏;孔内水头高度缺乏支护孔壁压力不够;在松软砂层中钻进进尺太快;提住钻头钻进旋转速度过快空转时间太长;清孔...
