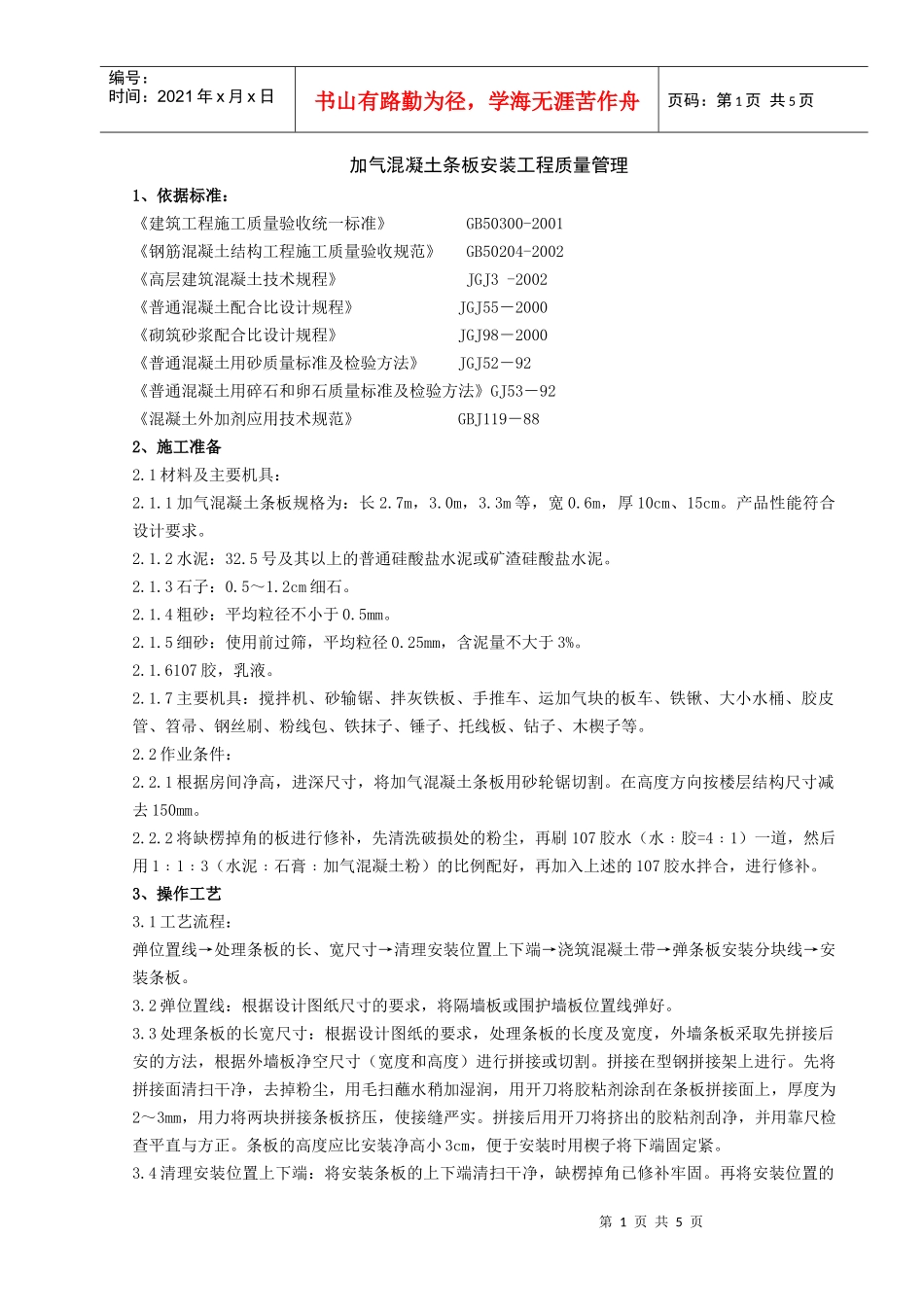

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页加气混凝土条板安装工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《钢筋混凝土结构工程施工质量验收规范》GB50204-2002《高层建筑混凝土技术规程》JGJ3-2002《普通混凝土配合比设计规程》JGJ55-2000《砌筑砂浆配合比设计规程》JGJ98-2000《普通混凝土用砂质量标准及检验方法》JGJ52-92《普通混凝土用碎石和卵石质量标准及检验方法》GJ53-92《混凝土外加剂应用技术规范》GBJ119-882、施工准备2
1材料及主要机具:2
1加气混凝土条板规格为:长2
3m等,宽0
6m,厚10cm、15cm
产品性能符合设计要求
2水泥:32
5号及其以上的普通硅酸盐水泥或矿渣硅酸盐水泥
4粗砂:平均粒径不小于0
5细砂:使用前过筛,平均粒径0
25mm,含泥量不大于3%
6107胶,乳液
7主要机具:搅拌机、砂输锯、拌灰铁板、手推车、运加气块的板车、铁锹、大小水桶、胶皮管、笤帚、钢丝刷、粉线包、铁抹子、锤子、托线板、钻子、木楔子等
2作业条件:2
1根据房间净高,进深尺寸,将加气混凝土条板用砂轮锯切割
在高度方向按楼层结构尺寸减去150mm
2将缺楞掉角的板进行修补,先清洗破损处的粉尘,再刷107胶水(水﹕胶=4﹕1)一道,然后用1﹕1﹕3(水泥﹕石膏﹕加气混凝土粉)的比例配好,再加入上述的107胶水拌合,进行修补
3、操作工艺3
1工艺流程:弹位置线→处理条板的长、宽尺寸→清理安装位置上下端→浇筑混凝土带→弹条板安装分块线→安装条板
2弹位置线:根据设计图纸尺寸的要求,将隔墙板或围护墙板位置线弹好
