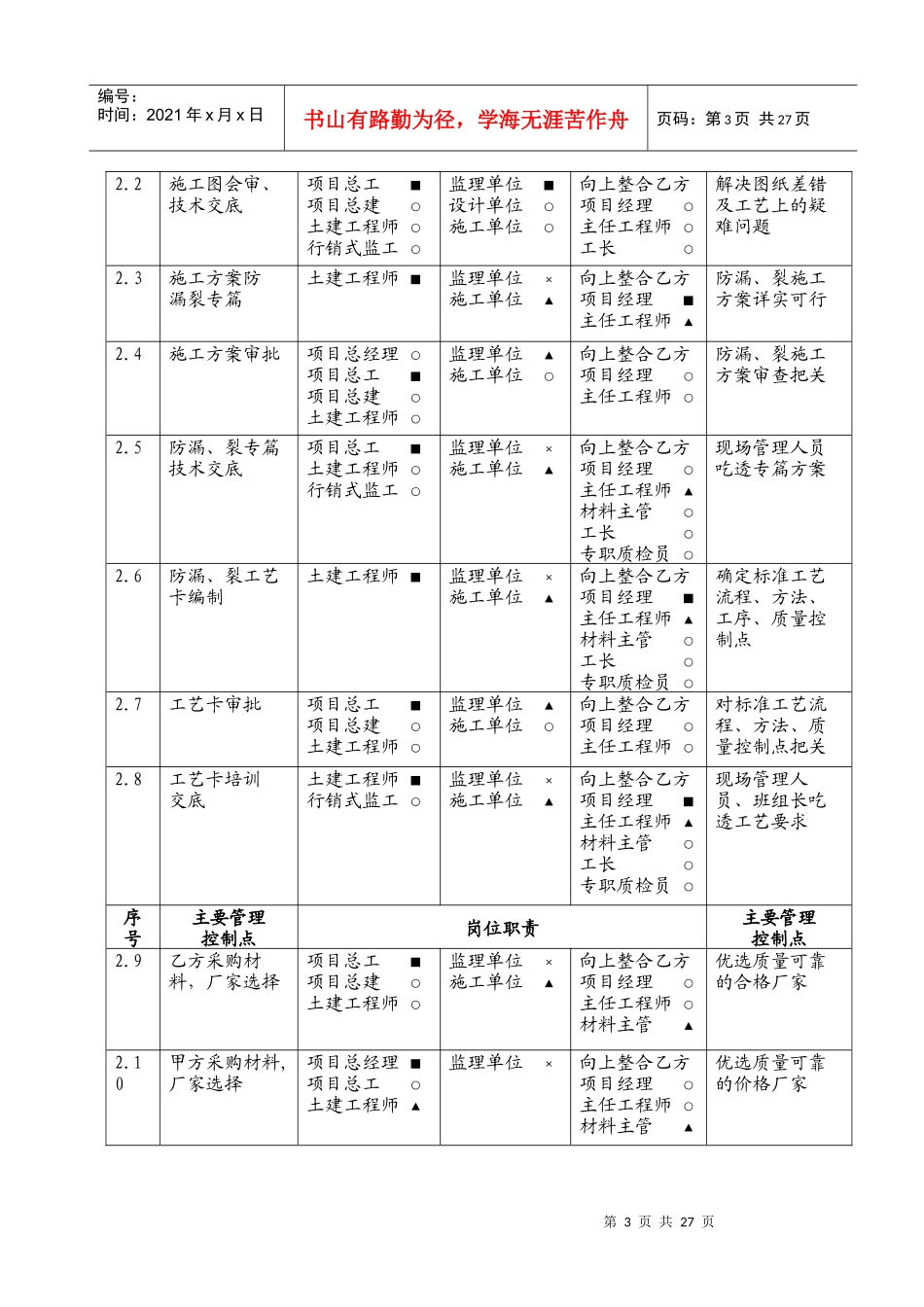

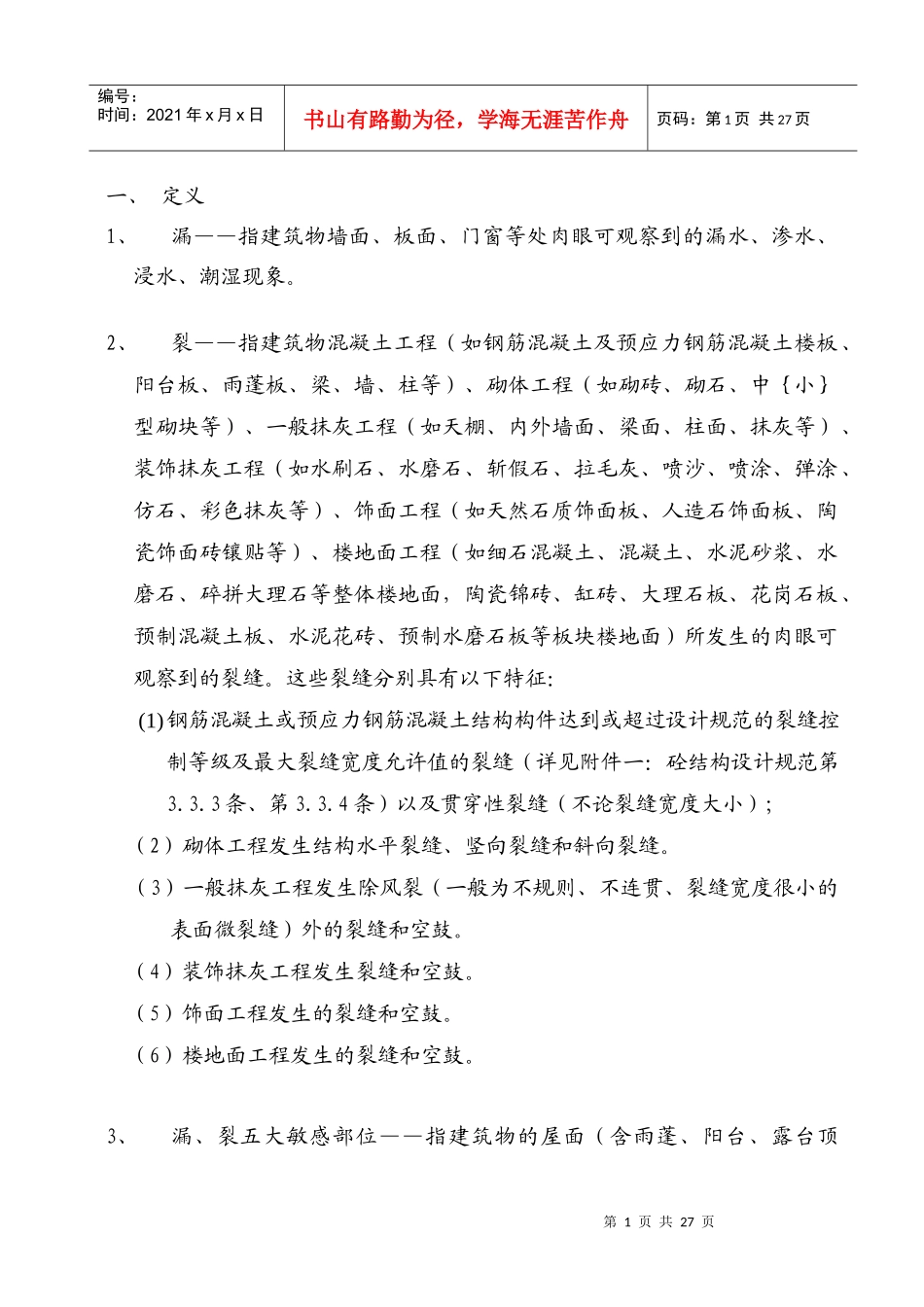

第1页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共27页一、定义1、漏——指建筑物墙面、板面、门窗等处肉眼可观察到的漏水、渗水、浸水、潮湿现象。2、裂——指建筑物混凝土工程(如钢筋混凝土及预应力钢筋混凝土楼板、阳台板、雨蓬板、梁、墙、柱等)、砌体工程(如砌砖、砌石、中{小}型砌块等)、一般抹灰工程(如天棚、内外墙面、梁面、柱面、抹灰等)、装饰抹灰工程(如水刷石、水磨石、斩假石、拉毛灰、喷沙、喷涂、弹涂、仿石、彩色抹灰等)、饰面工程(如天然石质饰面板、人造石饰面板、陶瓷饰面砖镶贴等)、楼地面工程(如细石混凝土、混凝土、水泥砂浆、水磨石、碎拼大理石等整体楼地面,陶瓷锦砖、缸砖、大理石板、花岗石板、预制混凝土板、水泥花砖、预制水磨石板等板块楼地面)所发生的肉眼可观察到的裂缝。这些裂缝分别具有以下特征:(1)钢筋混凝土或预应力钢筋混凝土结构构件达到或超过设计规范的裂缝控制等级及最大裂缝宽度允许值的裂缝(详见附件一:砼结构设计规范第3.3.3条、第3.3.4条)以及贯穿性裂缝(不论裂缝宽度大小);(2)砌体工程发生结构水平裂缝、竖向裂缝和斜向裂缝。(3)一般抹灰工程发生除风裂(一般为不规则、不连贯、裂缝宽度很小的表面微裂缝)外的裂缝和空鼓。(4)装饰抹灰工程发生裂缝和空鼓。(5)饰面工程发生的裂缝和空鼓。(6)楼地面工程发生的裂缝和空鼓。3、漏、裂五大敏感部位——指建筑物的屋面(含雨蓬、阳台、露台顶第2页共27页第1页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共27页面)、厨(卫)用房、楼地面、内外墙、外门窗五个部位。因为目前集团开发的项目中,客户投诉的80%集中在建筑物的漏裂问题,漏裂问题的95%又主要集中在上述五个部位,所以这五个部位是漏裂的五大敏感点。二、适用范围本作业指导书使用于五大敏感点的漏、裂预防管理。超出五大敏感点的漏、裂问题这里不再详述。需要注意的是,由于漏、裂问题本身的复杂性和工程差异性,不宜对本指导书生硬照搬,而一定要结合本项目工程实际去分析和解决问题。三、防漏、裂管理措施要点1、防漏裂主要管理控制点及岗位责任人(应满足建立地区质量体系的要求)序号主要管理控制点岗位职责管理控制点主要工作1.0设计阶段控制地区总经理■详见下述各项1.1方案设计控制地区总经理■项目总经理○项目总工○项目总建▲土建工程师○设计单位○设计标准符合国家规范、满足市场要求1.2初步设计控制地区总经理■项目总经理○项目总工○项目总建▲土建工程师○设计单位○深化上述要求1.3施工图设计控制项目总经理■项目总工▲项目总建○土建工程师○设计单位○选材合理、工艺成熟2.0施工阶段控制项目总经理■详见下述各项序号主要管理控制点岗位职责管理控制点主要工作2.1施工队伍选择地区总经理■项目总经理▲项目总工○项目总建○土建工程师○择优比选专业资质、素质较高的施工单位第3页共27页第2页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共27页2.2施工图会审、技术交底项目总工■项目总建○土建工程师○行销式监工○监理单位■设计单位○施工单位○向上整合乙方项目经理○主任工程师○工长○解决图纸差错及工艺上的疑难问题2.3施工方案防漏裂专篇土建工程师■监理单位×施工单位▲向上整合乙方项目经理■主任工程师▲防漏、裂施工方案详实可行2.4施工方案审批项目总经理○项目总工■项目总建○土建工程师○监理单位▲施工单位○向上整合乙方项目经理○主任工程师○防漏、裂施工方案审查把关2.5防漏、裂专篇技术交底项目总工■土建工程师○行销式监工○监理单位×施工单位▲向上整合乙方项目经理○主任工程师▲材料主管○工长○专职质检员○现场管理人员吃透专篇方案2.6防漏、裂工艺卡编制土建工程师■监理单位×施工单位▲向上整合乙方项目经理■主任工程师▲材料主管○工长○专职质检员○确定标准工艺流程、方法、工序、质量控制点2.7工艺卡审批项目总工■项目总建○土建工程师○监理单位▲施工单位○向上整合乙方项目经理○主任工程师○对标准工艺流程、方法、质量控制点...
