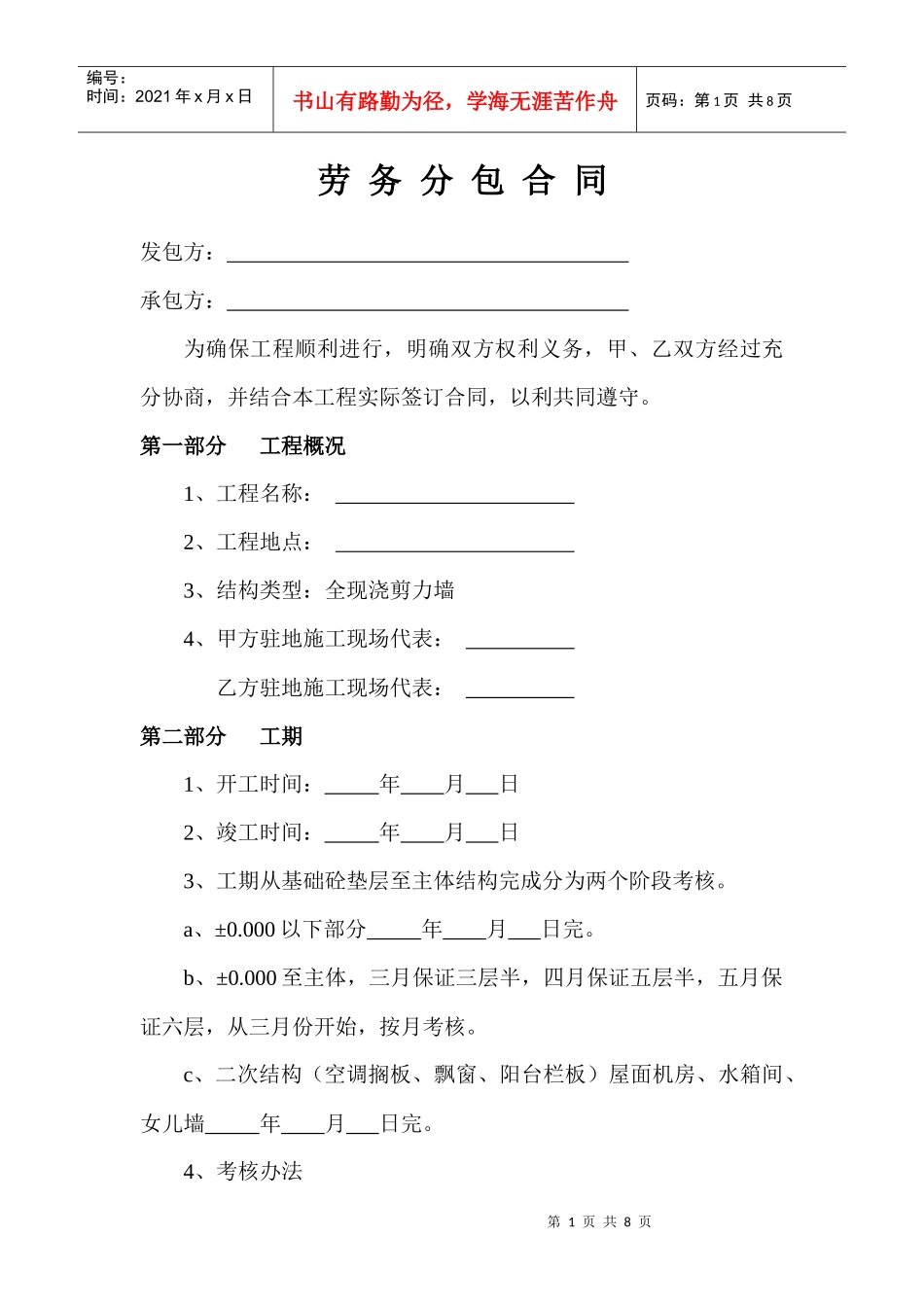

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页劳务分包合同发包方:承包方:为确保工程顺利进行,明确双方权利义务,甲、乙双方经过充分协商,并结合本工程实际签订合同,以利共同遵守
第一部分工程概况1、工程名称:2、工程地点:3、结构类型:全现浇剪力墙4、甲方驻地施工现场代表:乙方驻地施工现场代表:第二部分工期1、开工时间:年月日2、竣工时间:年月日3、工期从基础砼垫层至主体结构完成分为两个阶段考核
000以下部分年月日完
000至主体,三月保证三层半,四月保证五层半,五月保证六层,从三月份开始,按月考核
c、二次结构(空调搁板、飘窗、阳台栏板)屋面机房、水箱间、女儿墙年月日完

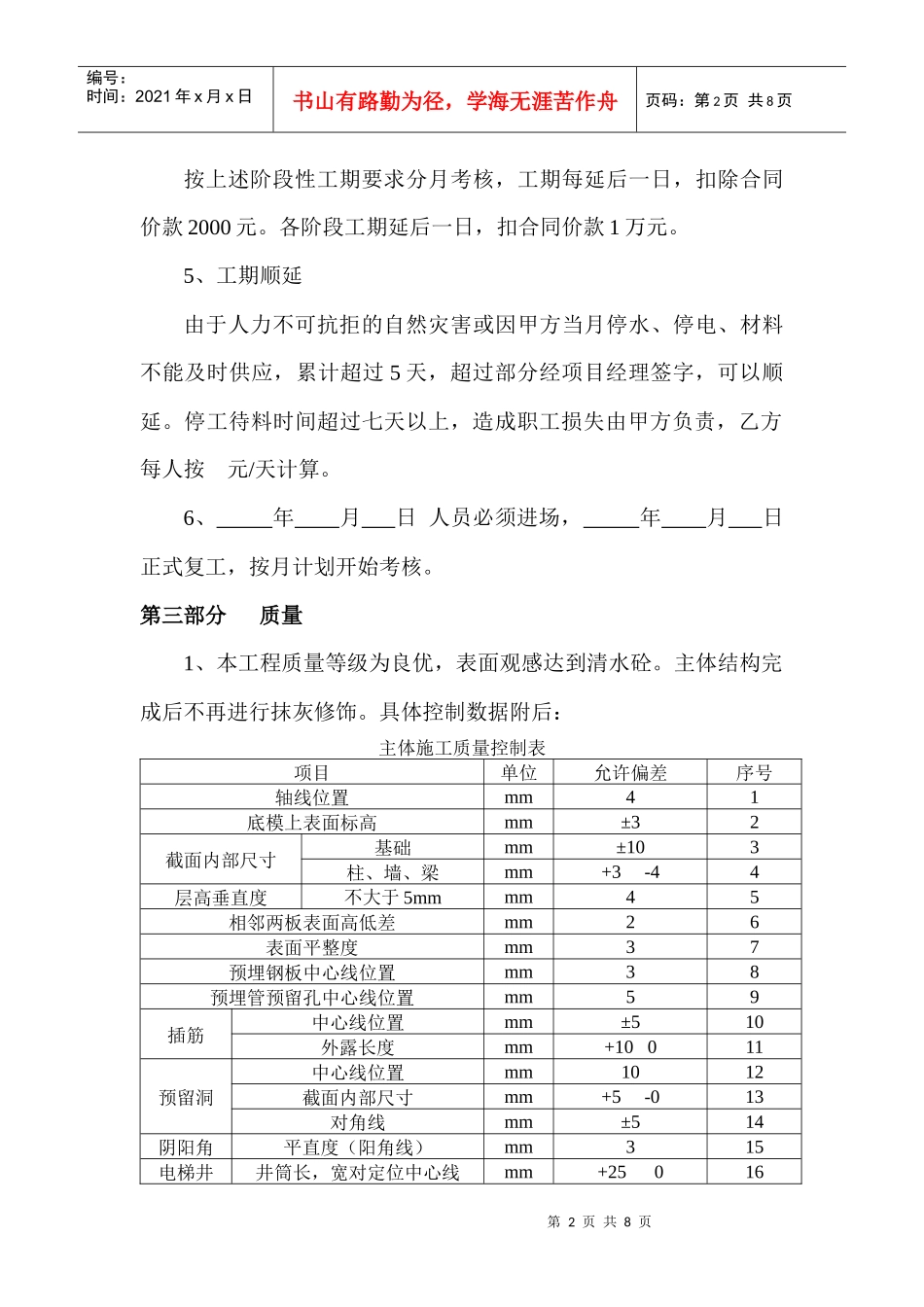

4、考核办法第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页按上述阶段性工期要求分月考核,工期每延后一日,扣除合同价款2000元
各阶段工期延后一日,扣合同价款1万元
5、工期顺延由于人力不可抗拒的自然灾害或因甲方当月停水、停电、材料不能及时供应,累计超过5天,超过部分经项目经理签字,可以顺延
停工待料时间超过七天以上,造成职工损失由甲方负责,乙方每人按元/天计算
6、年月日人员必须进场,年月日正式复工,按月计划开始考核
第三部分质量1、本工程质量等级为良优,表面观感达到清水砼
主体结构完成后不再进行抹灰修饰

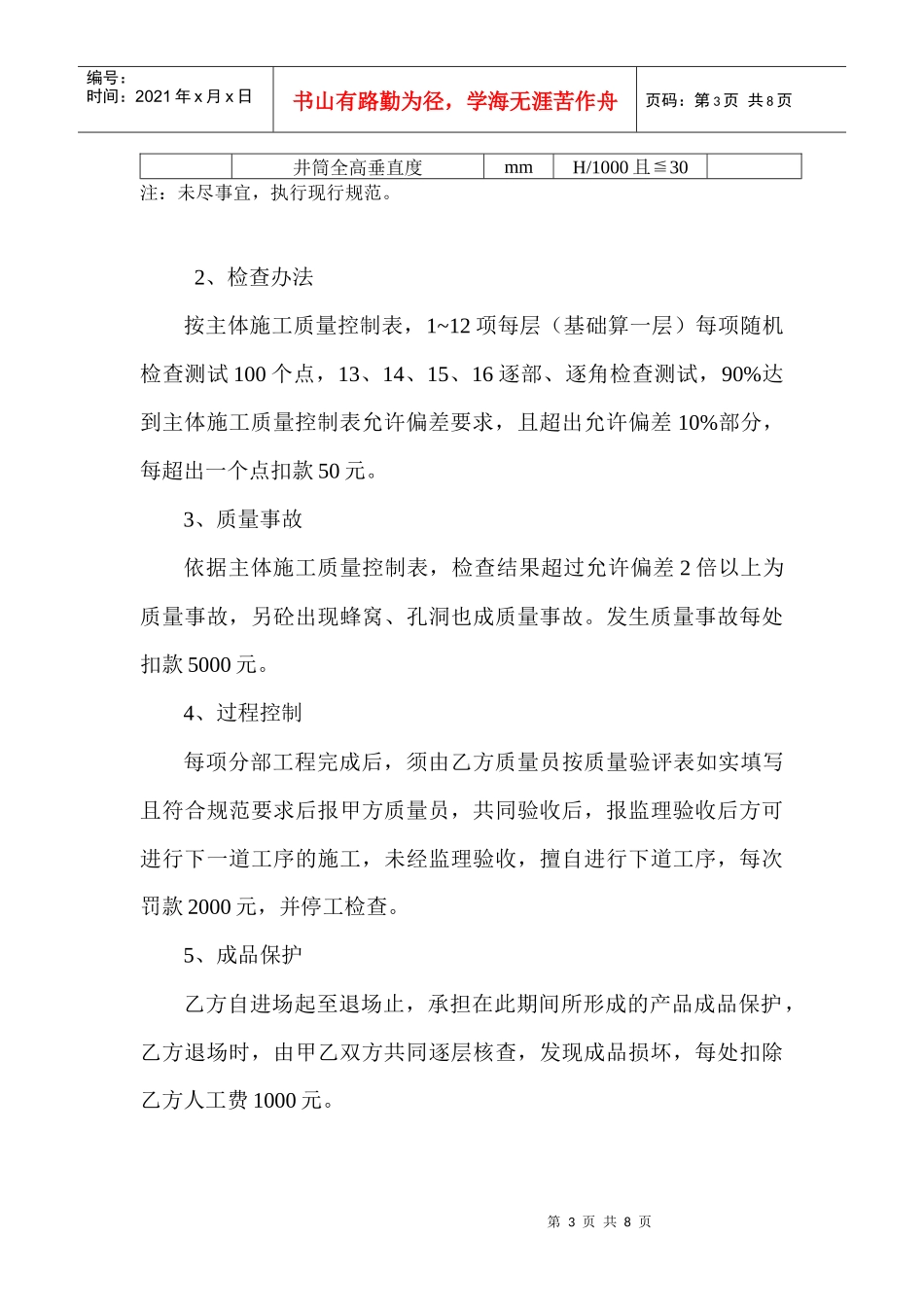

具体控制数据附后:主体施工质量控制表项目单位允许偏差序号轴线位置mm41底模上表面标高mm±32截面内部尺寸基础mm±103柱、墙、梁mm+3-44层高垂直度不大于5mmmm45相邻两板表面高低差mm26表面平整度mm37预埋钢板中心线位置mm38预埋管预留孔中心线位置mm59插筋中心线位置mm±510外露长度mm+10011预留洞中心线位置mm1012截面内部尺寸mm+5-013对
