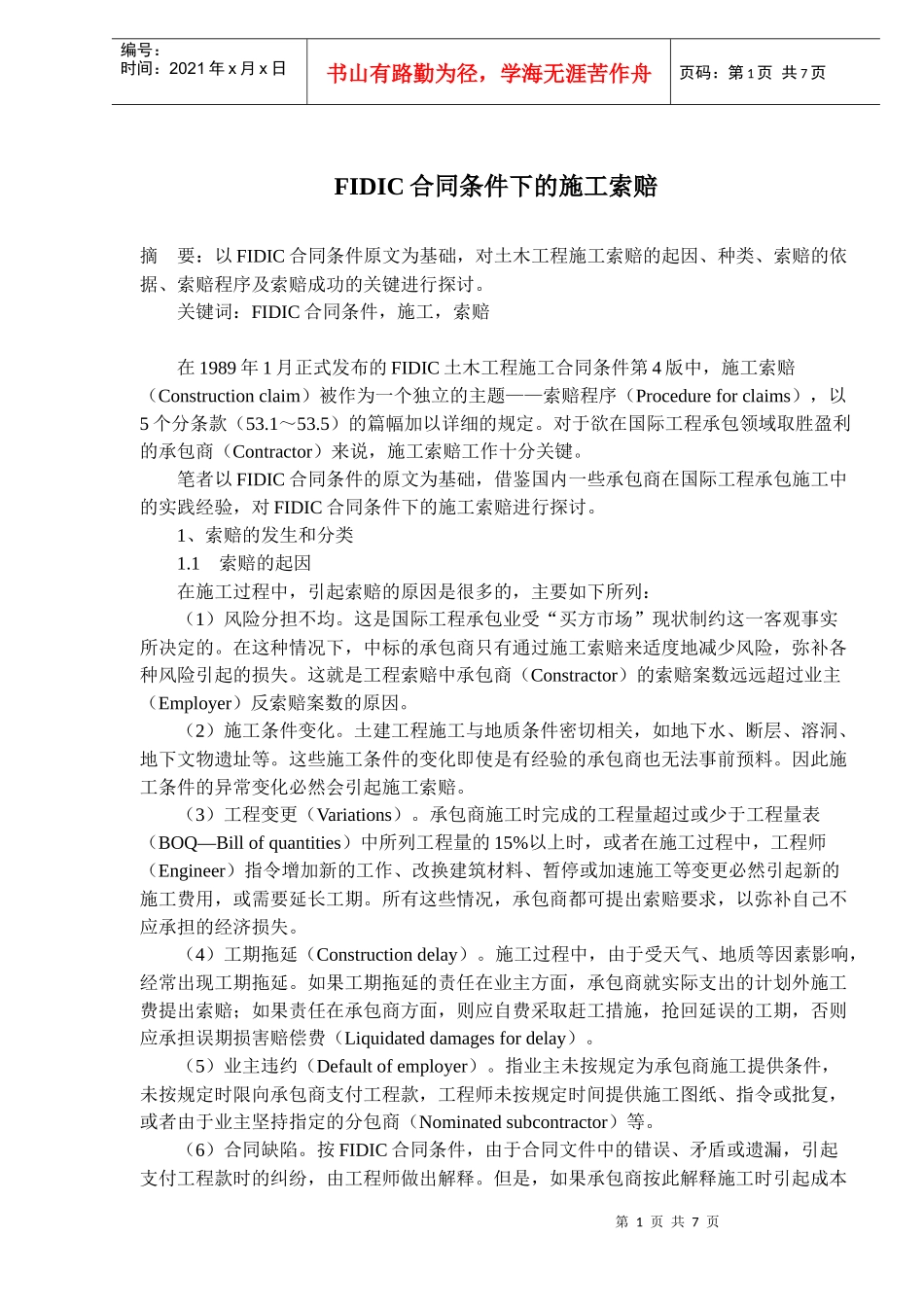

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页FIDIC合同条件下的施工索赔摘要:以FIDIC合同条件原文为基础,对土木工程施工索赔的起因、种类、索赔的依据、索赔程序及索赔成功的关键进行探讨
关键词:FIDIC合同条件,施工,索赔在1989年1月正式发布的FIDIC土木工程施工合同条件第4版中,施工索赔(Constructionclaim)被作为一个独立的主题——索赔程序(Procedureforclaims),以5个分条款(53
5)的篇幅加以详细的规定
对于欲在国际工程承包领域取胜盈利的承包商(Contractor)来说,施工索赔工作十分关键
笔者以FIDIC合同条件的原文为基础,借鉴国内一些承包商在国际工程承包施工中的实践经验,对FIDIC合同条件下的施工索赔进行探讨
1、索赔的发生和分类1
1索赔的起因在施工过程中,引起索赔的原因是很多的,主要如下所列:(1)风险分担不均
这是国际工程承包业受“买方市场”现状制约这一客观事实所决定的
在这种情况下,中标的承包商只有通过施工索赔来适度地减少风险,弥补各种风险引起的损失
这就是工程索赔中承包商(Constractor)的索赔案数远远超过业主(Employer)反索赔案数的原因
(2)施工条件变化
土建工程施工与地质条件密切相关,如地下水、断层、溶洞、地下文物遗址等
这些施工条件的变化即使是有经验的承包商也无法事前预料
因此施工条件的异常变化必然会引起施工索赔
(3)工程变更(Variations)
承包商施工时完成的工程量超过或少于工程量表(BOQ—Billofquantities)中所列工程量的15%以上时,或者在施工过程中,工程师(Engineer)指令增加新的工作、改换建筑材料、暂停或加速施工等变更必然引起新的施工费用,或需要延长工期
所有这些情况,承包商都可提
