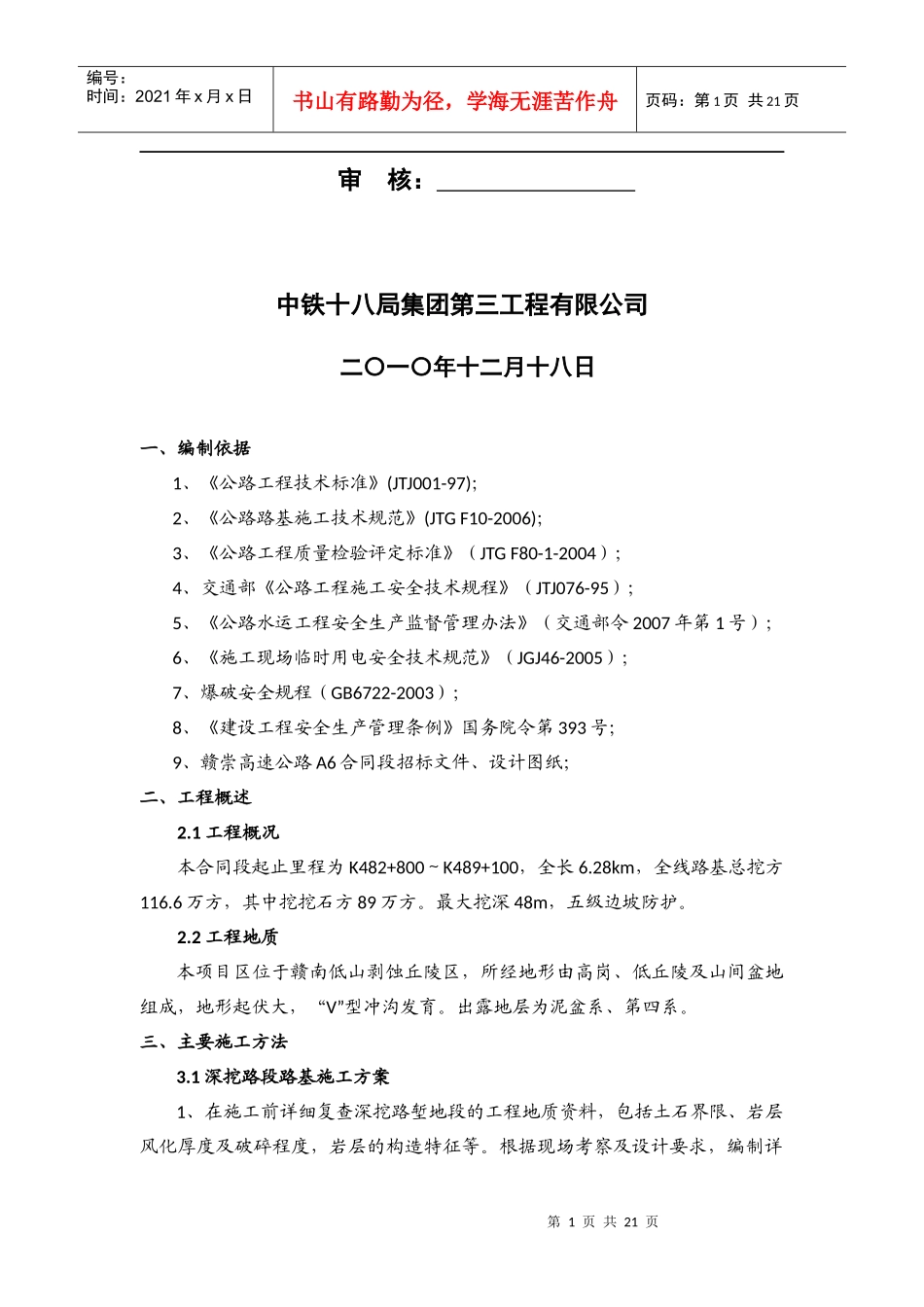

江西赣崇高速公路A6合同段高边坡专项施工方案编制:复核:第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页审核:中铁十八局集团第三工程有限公司二〇一〇年十二月十八日一、编制依据1、《公路工程技术标准》(JTJ001-97);2、《公路路基施工技术规范》(JTGF10-2006);3、《公路工程质量检验评定标准》(JTGF80-1-2004);4、交通部《公路工程施工安全技术规程》(JTJ076-95);5、《公路水运工程安全生产监督管理办法》(交通部令2007年第1号);6、《施工现场临时用电安全技术规范》(JGJ46-2005);7、爆破安全规程(GB6722-2003);8、《建设工程安全生产管理条例》国务院令第393号;9、赣崇高速公路A6合同段招标文件、设计图纸;二、工程概述2
1工程概况本合同段起止里程为K482+800~K489+100,全长6
28km,全线路基总挖方116
6万方,其中挖挖石方89万方
最大挖深48m,五级边坡防护
2工程地质本项目区位于赣南低山剥蚀丘陵区,所经地形由高岗、低丘陵及山间盆地组成,地形起伏大,“V”型冲沟发育
出露地层为泥盆系、第四系
三、主要施工方法3

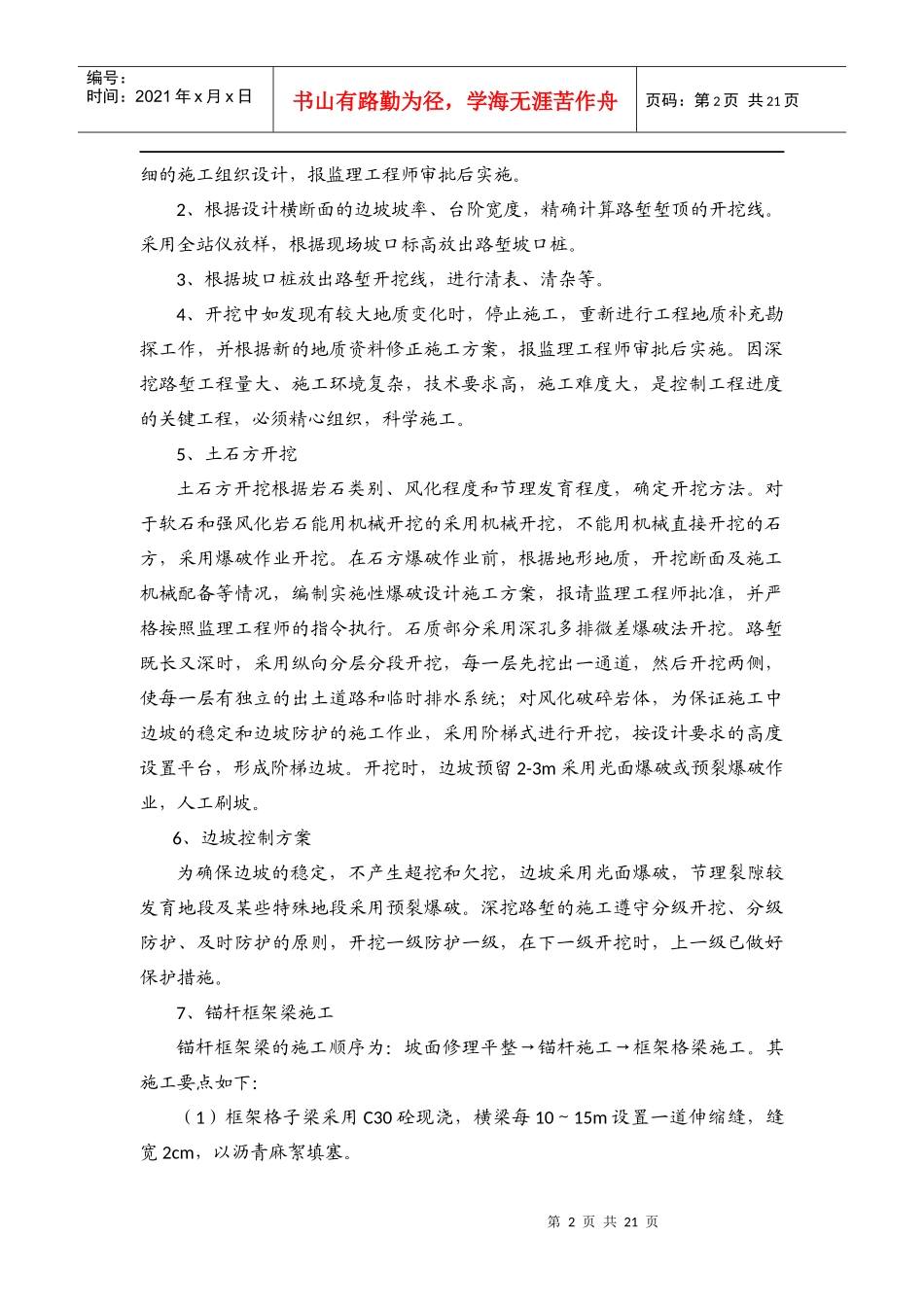

1深挖路段路基施工方案1、在施工前详细复查深挖路堑地段的工程地质资料,包括土石界限、岩层风化厚度及破碎程度,岩层的构造特征等
根据现场考察及设计要求,编制详第2页共21页第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页细的施工组织设计,报监理工程师审批后实施
2、根据设计横断面的边坡坡率、台阶宽度,精确计算路堑堑顶的开挖线
采用全站仪放样,根据现场坡口标高放出路堑坡口桩
3、根据坡口桩放出路堑开挖线,进行清表、清杂等
4、开挖中如发现有较大地质变化时,停止施工,重新进行工程地质补充勘探
