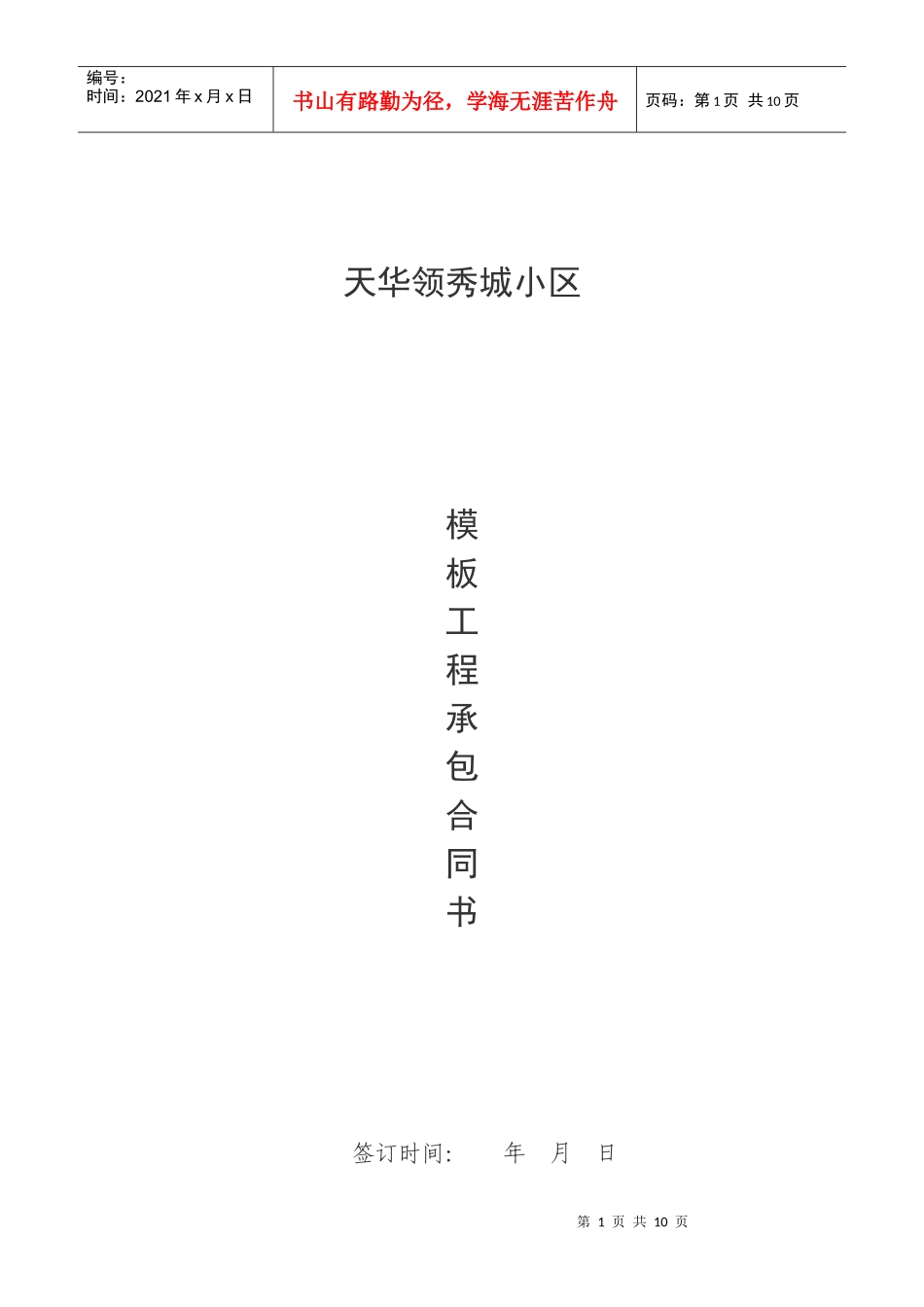

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页天华领秀城小区模板工程承包合同书签订时间:年月日第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页甲方:乙方:经公司研究,指派为天华领秀城小区C1、C2模板分项工程承包人(以下简称乙方),经双方协商,制定本条款,双方务必遵照执行。一、承包项目:施工图纸内(含变更)所有构件的模板制作、安装、拆除和料物清理。二、承包方式:采用包工、包机械、包辅材(铁丝、钉子、线绳等)的方式。不得转包。三、承包价格:不分构件类型和部位:按模板接触面做标准合格工程24.8元/㎡。该承包价格包含:模板材料计算及使用计划申报,模板制作、安装、拆除,模板支撑系统(含连接支撑件的制作安装和柱、墙、梁的保护层管理)的安装、拆除,模板堆场、拆除后作业层的清理,因模板制作安装拆除带来的质量缺陷的修复(或委托甲方修复的费用),砼构件浇筑时的跟班维护,使用模板机械、工具、设备开工箱以下的电缆等。甲方负责办理施工现场作业人员意外伤害保险。第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页四、工期要求:从工序交接日起,基础模板在天内完成,主体模板每层在天内完成。屋面梯盖、栏板和水箱在天内完成。五、材料要求:1、模板由乙方提报使用计划,甲方采购运送到施工现场,材料到现场后,甲方办理入库,随后乙方直接全部领取办理出库手续。2、所用钢管支撑、扣件、调节丝杆、扒勾及其他连接螺栓件等由甲方提供,乙方承担用量指标考核。乙方材料领取后,则由乙方负责管理,损耗确定指标为:板材总用量不超过模板接触面的15%,木方成品完好率75%,管材回库率不少于97%,扣件等铁件回库率不少于80%。损耗超出指标,同比例按材料成本费用扣减结算劳务费;降低指标,同比例按材料成本费用给与奖励。六、质量与施工要求:1、模板及其支撑应根据工程结构,荷载大小,地基土类别,施工设备和材料供应等条件进行设计。2、模板及其支撑应具有足够的承载能力、刚度和稳定性,支撑必须形成“一立、一横、三剪刀”(即立杆一律垂直、在纵横两个方向用一道横杆进行连接、连续三开间或长度超出12米时加设一道剪刀撑,特殊时期横杆做到两道)的支撑系统。+0.000下外墙砼构件必须采用止水对拉丝,基础承台做为大体积构件必须有足够强度和稳定性的支撑,且做防水的外墙面对拉丝处必须留设凹槽。第4页共10页第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共10页3、模板安装和浇筑混凝土时,应对模板及支架进行观察和维护,不得发生涨模、松动和坍塌事故。4、安装现浇多层房屋和构筑物的上层模板及其支撑时,下层模板应具有承受上层荷载的承载能力。5、当下层模板不具有承受上层荷载能力时应加设支架支撑;上层支架的立柱应对准下层支架的立柱。6、在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。7、模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿透。8、浇筑混凝土前,模板内的纸屑、木块等杂物应清理干净,特别是墙柱内的混凝土掉渣要处理干净。9、跨度大于4m的梁板,其模板应按设计要求起拱;当设计无具体要求时起拱1/1000-3/1000。10、固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固。11、模板安装允许偏差:轴线位移5mm;底模上表面标高±5mm;柱梁截面尺寸+4mm,-5mm。.12、模板安装允许偏差:层高在5米以内的柱垂直度为3mm,相邻两板的表面高低差2mm,表面平整度5mm。13、底模及支架拆除时,应根据同条件养护的砼试块送去抗压待强度达到施工规范的规定时经项目部现场专职人员批准方可进行拆除。14、侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。第5页共10页第4页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共10页15、模板拆除时,不应在楼层上形成冲击荷载。拆除的模板应分散堆放并及时将其运至地面堆放整齐。模板钉需随时清理收集。16、模板拆除后因模板制作安装造成的砼构件质量缺陷,必...
