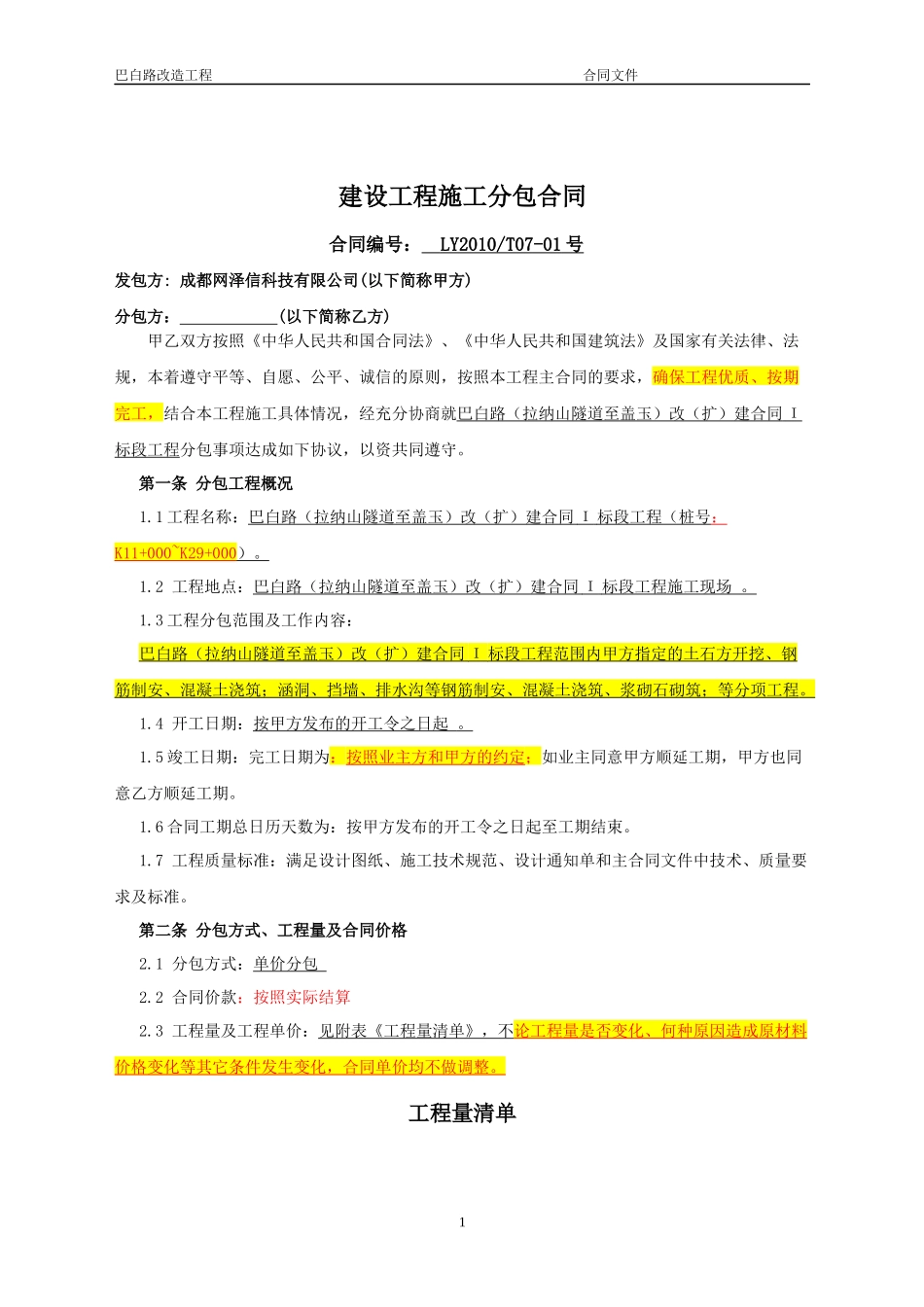

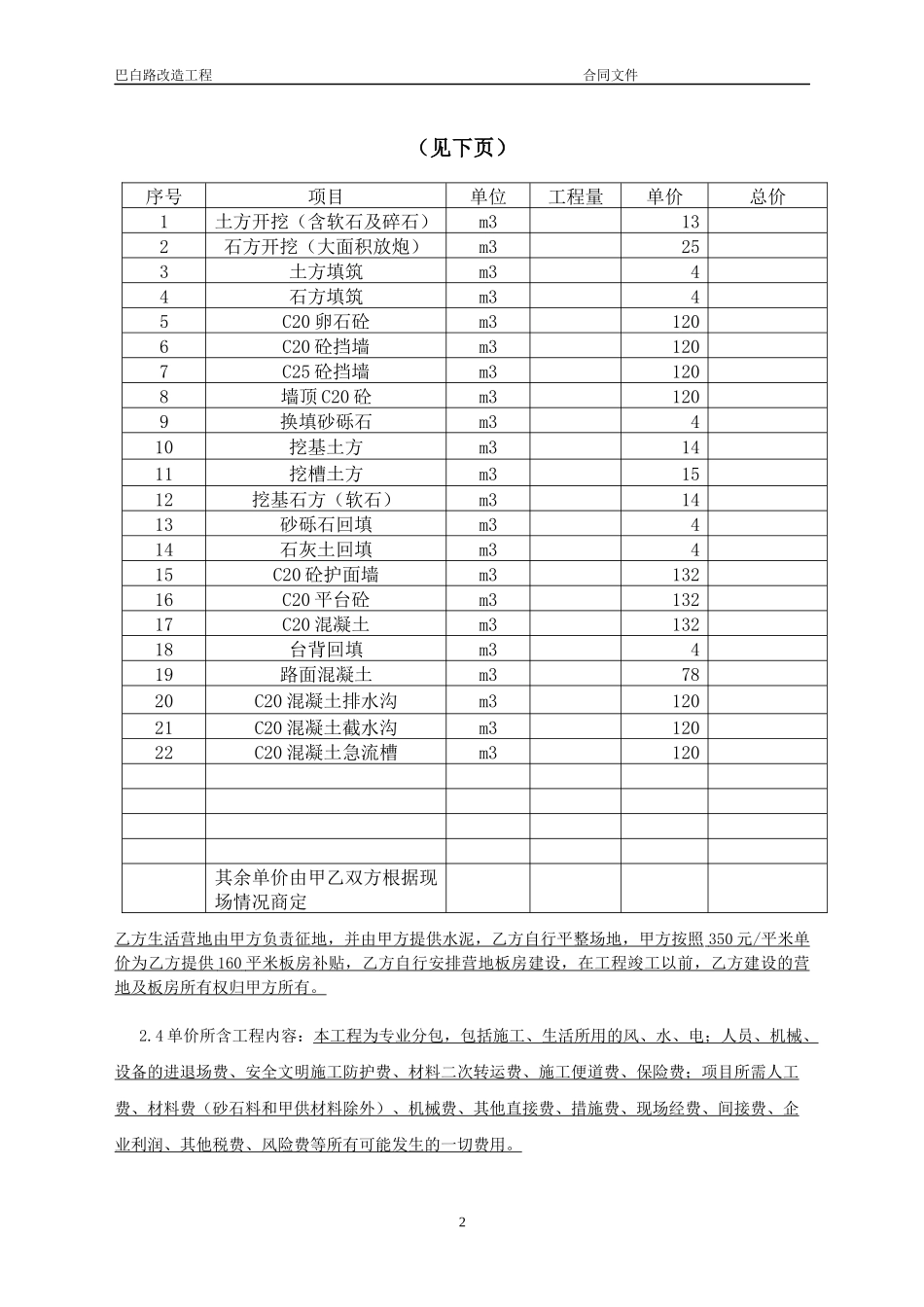

***********工程合同文件目录1、建设工程施工分包合同……………………………………………12、安全生产管理协议…………………………………………………153、分包单位安全生产环境保护教育签认卡…………………………194、设备清单……………………………………………………………225、人员名单……………………………………………………………23巴白路改造工程合同文件建设工程施工分包合同合同编号:LY2010/T07-01号发包方:成都网泽信科技有限公司(以下简称甲方)分包方:(以下简称乙方)甲乙双方按照《中华人民共和国合同法》、《中华人民共和国建筑法》及国家有关法律、法规,本着遵守平等、自愿、公平、诚信的原则,按照本工程主合同的要求,确保工程优质、按期完工,结合本工程施工具体情况,经充分协商就巴白路(拉纳山隧道至盖玉)改(扩)建合同Ι标段工程分包事项达成如下协议,以资共同遵守。第一条分包工程概况1.1工程名称:巴白路(拉纳山隧道至盖玉)改(扩)建合同Ι标段工程(桩号:K11+000~K29+000)。1.2工程地点:巴白路(拉纳山隧道至盖玉)改(扩)建合同Ι标段工程施工现场。1.3工程分包范围及工作内容:巴白路(拉纳山隧道至盖玉)改(扩)建合同Ι标段工程范围内甲方指定的土石方开挖、钢筋制安、混凝土浇筑;涵洞、挡墙、排水沟等钢筋制安、混凝土浇筑、浆砌石砌筑;等分项工程。1.4开工日期:按甲方发布的开工令之日起。1.5竣工日期:完工日期为:按照业主方和甲方的约定;如业主同意甲方顺延工期,甲方也同意乙方顺延工期。1.6合同工期总日历天数为:按甲方发布的开工令之日起至工期结束。1.7工程质量标准:满足设计图纸、施工技术规范、设计通知单和主合同文件中技术、质量要求及标准。第二条分包方式、工程量及合同价格2.1分包方式:单价分包2.2合同价款:按照实际结算2.3工程量及工程单价:见附表《工程量清单》,不论工程量是否变化、何种原因造成原材料价格变化等其它条件发生变化,合同单价均不做调整。工程量清单1巴白路改造工程合同文件(见下页)序号项目单位工程量单价总价1土方开挖(含软石及碎石)m3132石方开挖(大面积放炮)m3253土方填筑m344石方填筑m345C20卵石砼m31206C20砼挡墙m31207C25砼挡墙m31208墙顶C20砼m31209换填砂砾石m3410挖基土方m31411挖槽土方m31512挖基石方(软石)m31413砂砾石回填m3414石灰土回填m3415C20砼护面墙m313216C20平台砼m313217C20混凝土m313218台背回填m3419路面混凝土m37820C20混凝土排水沟m312021C20混凝土截水沟m312022C20混凝土急流槽m3120其余单价由甲乙双方根据现场情况商定乙方生活营地由甲方负责征地,并由甲方提供水泥,乙方自行平整场地,甲方按照350元/平米单价为乙方提供160平米板房补贴,乙方自行安排营地板房建设,在工程竣工以前,乙方建设的营地及板房所有权归甲方所有。2.4单价所含工程内容:本工程为专业分包,包括施工、生活所用的风、水、电;人员、机械、设备的进退场费、安全文明施工防护费、材料二次转运费、施工便道费、保险费;项目所需人工费、材料费(砂石料和甲供材料除外)、机械费、其他直接费、措施费、现场经费、间接费、企业利润、其他税费、风险费等所有可能发生的一切费用。2巴白路改造工程合同文件第三条本合同文件的组织及合同文件的优先解释顺序3.1本分包合同;3.2本合同所列附表附件;3.3工程建设标准、施工图纸、设计修改通知及主合同的有关技术文件;3.4甲方审定的施工管理办法、施工组织设计、施工措施等;3.5合同履行过程中,甲乙双方协商一致的其他书面文件。第四条工程进度4.1乙方应在甲方的进度计划和指示实施本合同工程,工期自甲方开工令下达之日算起。施工人员和设备进场退场的时间按甲方要求。4.2不论何种原因造成施工进度滞后,乙方均应按甲方的指示,采取有效措施赶上进度,赶工措施应以保证工程按期完工为前提调整和修改进度计划,赶工费用均由乙方承担。如乙方无能力满足要求,甲方有权利调整乙方工作量,乙方应无条件接收并承担由此造成的一切损失。4.3乙方应按照本合同协议书约定的竣工日期或甲方同意顺延的工期竣工。因乙方原因不能按照本合同协...
