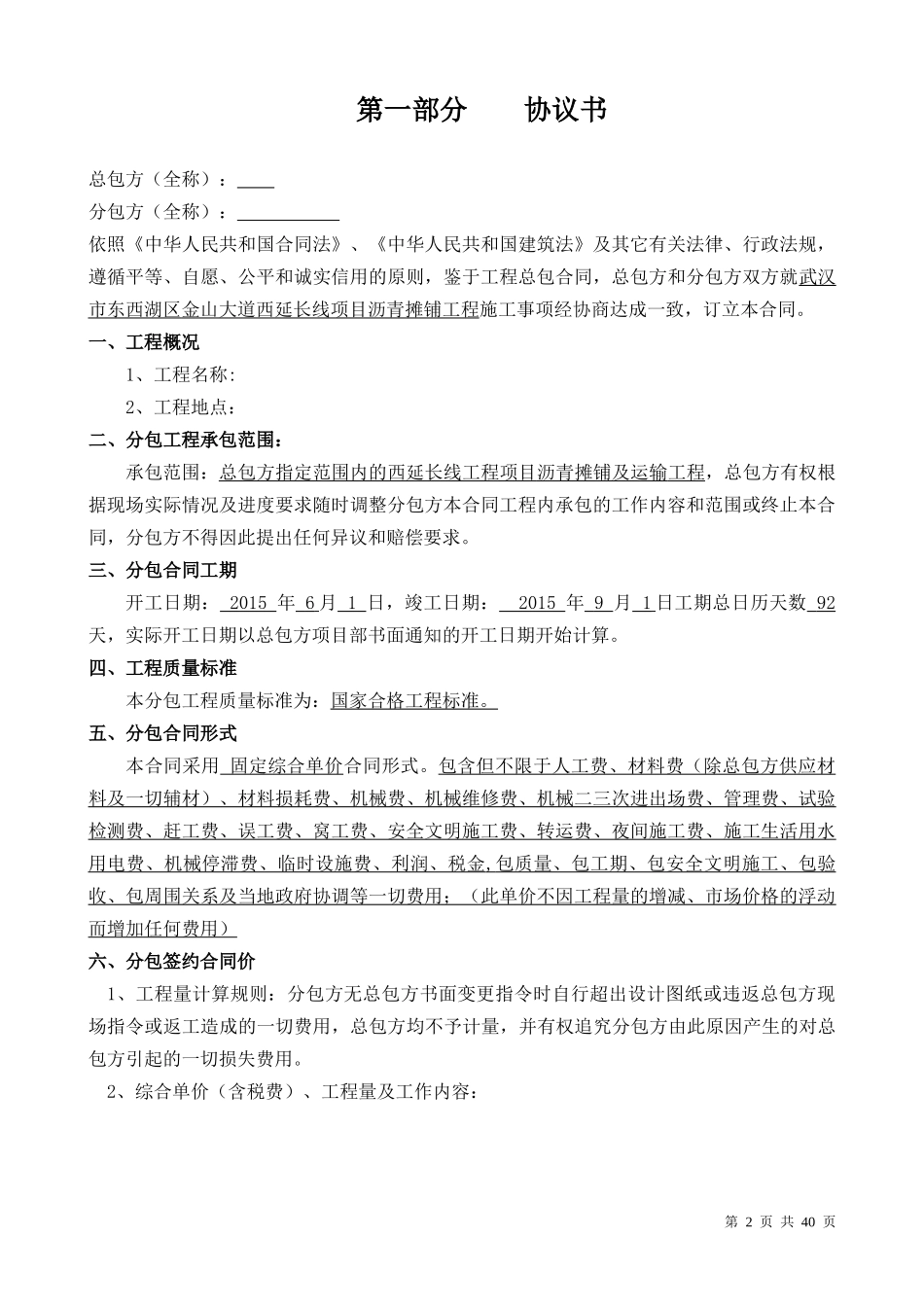

合同编号:东西湖区西延长线工程沥青摊铺及运输工程专业分包合同总包单位:分包单位:合同签订日期:年月日第1页共40页第一部分协议书总包方(全称):分包方(全称):依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,鉴于工程总包合同,总包方和分包方双方就武汉市东西湖区金山大道西延长线项目沥青摊铺工程施工事项经协商达成一致,订立本合同
一、工程概况1、工程名称:2、工程地点:二、分包工程承包范围:承包范围:总包方指定范围内的西延长线工程项目沥青摊铺及运输工程,总包方有权根据现场实际情况及进度要求随时调整分包方本合同工程内承包的工作内容和范围或终止本合同,分包方不得因此提出任何异议和赔偿要求
三、分包合同工期开工日期:2015年6月1日,竣工日期:2015年9月1日工期总日历天数92天,实际开工日期以总包方项目部书面通知的开工日期开始计算
四、工程质量标准本分包工程质量标准为:国家合格工程标准
五、分包合同形式本合同采用固定综合单价合同形式
包含但不限于人工费、材料费(除总包方供应材料及一切辅材)、材料损耗费、机械费、机械维修费、机械二三次进出场费、管理费、试验检测费、赶工费、误工费、窝工费、安全文明施工费、转运费、夜间施工费、施工生活用水用电费、机械停滞费、临时设施费、利润、税金,包质量、包工期、包安全文明施工、包验收、包周围关系及当地政府协调等一切费用;(此单价不因工程量的增减、市场价格的浮动而增加任何费用)六、分包签约合同价1、工程量计算规则:分包方无总包方书面变更指令时自行超出设计图纸或违返总包方现场指令或返工造成的一切费用,总包方均不予计量,并有权追究分包方由此原因产生的对总包方引起的一切损失费用

2、综合单价(含税费)、工程量及工作内容:第2页共40页工程量清单清单项工作内容单位暂定数量综合单价(元)综合
