沪杭客专站房站台工程安全、质量过程识别及控制要点(采暖通风部分)编制:审核:室内给水管道安装工程施工过程流程图安装准备R→预制加工→干管安装YU→立管安装YU→支管安装YU→·管道试压R→·管道冲洗R→管道防腐和保温YU、YIN需要关注的问题质量方面安全方面1
暗装冷热水管道渗水★2
吊顶内管道滴水★防止高空坠落预防措施1
暗装于墙内或吊顶内的管道一定经试压合格后,方可隐蔽,且尽量无接头
对吊顶内管道,一定要做好防结露措施
管井内做立管时,搭好架子,或铺好承重安全网

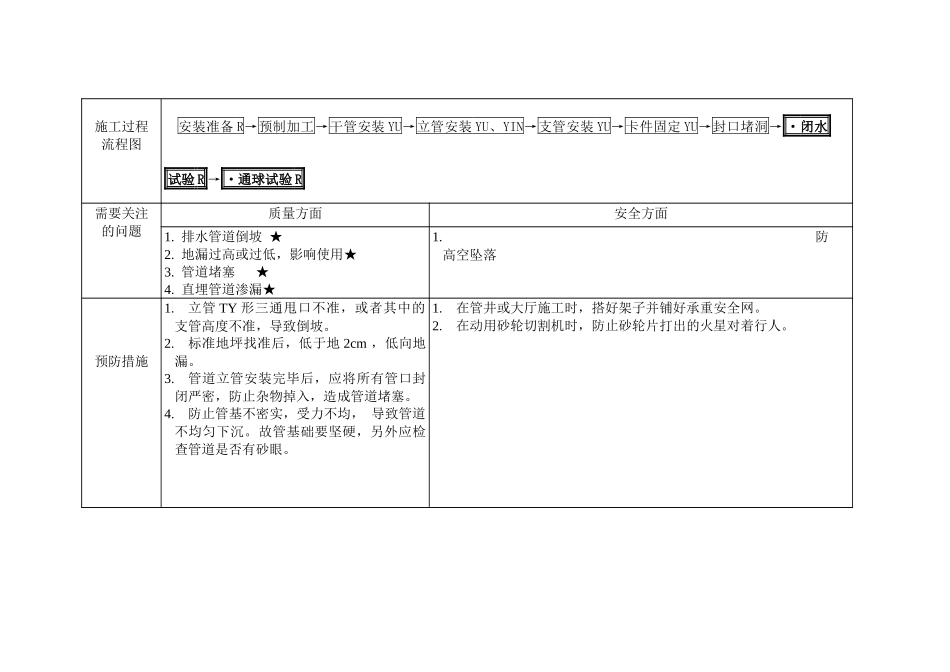

室内排水管道安装工程施工过程流程图安装准备R→预制加工→干管安装YU→立管安装YU、YIN→支管安装YU→卡件固定YU→封口堵洞→·闭水试验R→·通球试验R需要关注的问题质量方面安全方面1
排水管道倒坡★2
地漏过高或过低,影响使用★3
管道堵塞★4
直埋管道渗漏★1
防高空坠落预防措施1
立管TY形三通甩口不准,或者其中的支管高度不准,导致倒坡
标准地坪找准后,低于地2cm,低向地漏
管道立管安装完毕后,应将所有管口封闭严密,防止杂物掉入,造成管道堵塞
防止管基不密实,受力不均,导致管道不均匀下沉
故管基础要坚硬,另外应检查管道是否有砂眼
在管井或大厅施工时,搭好架子并铺好承重安全网
在动用砂轮切割机时,防止砂轮片打出的火星对着行人
室内采暖安装工程施工过程流程图安装准备R→预制加工→卡架安装YU→干管安装YU→立管安装YU→支管安装YU→·试压R→·冲洗R→防腐→保温YU、YIN→·调试R需要关注的问题质量方面安全方面1
采暖热水干管运行有响声★2
采暖干管,分支管水流不畅★3
散热器不热或冷热不均★1
防高空坠落和落物伤人2
防止一闸多机安装准备预留孔洞埋件管道预制加工防腐处理套管安装卡架安装管道安装填堵孔洞·水压试验R系统冲洗R·闭水试验R管道安装YU·调试R竣工验收预防措施1
