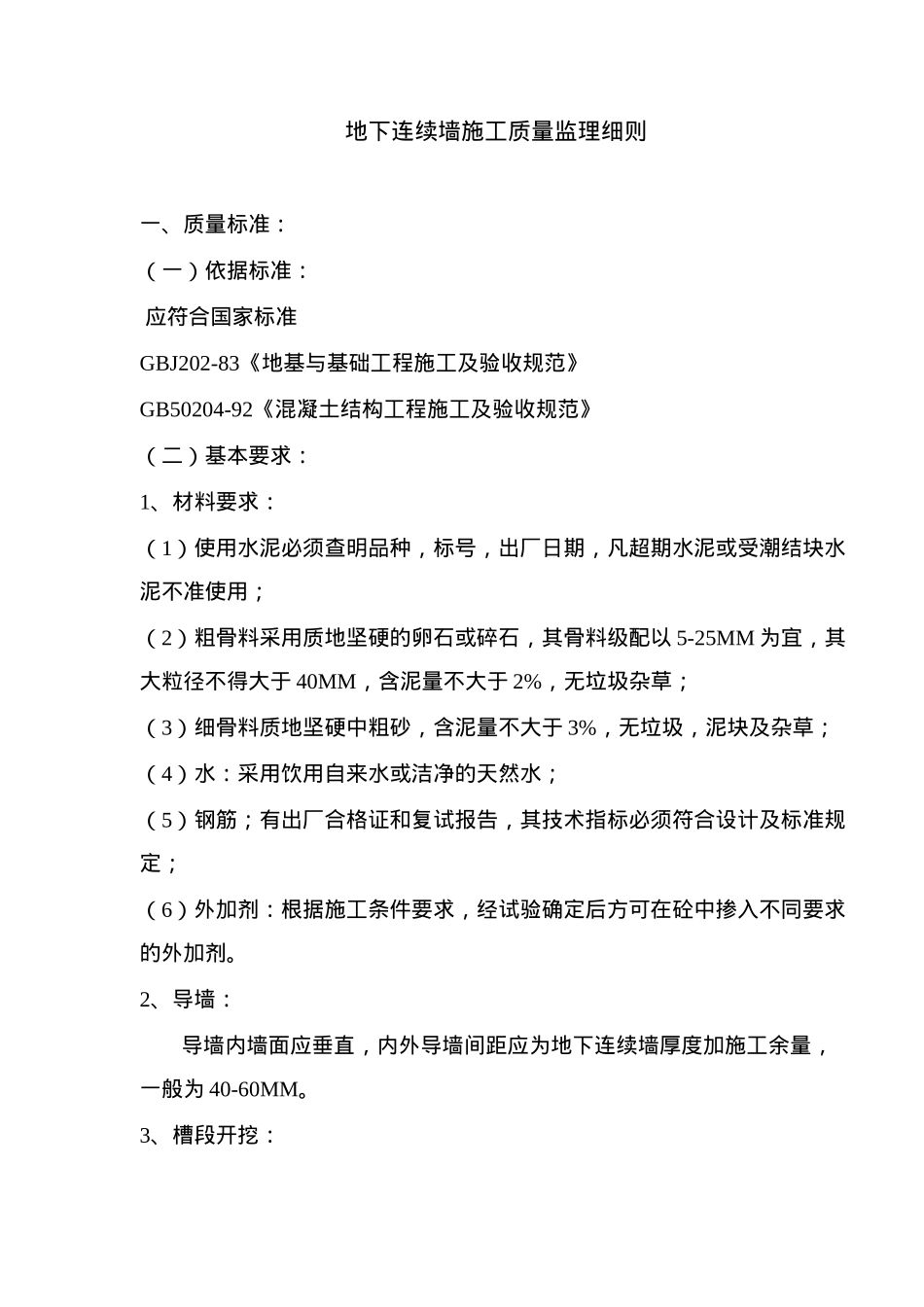

地下连续墙施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准GBJ202-83《地基与基础工程施工及验收规范》GB50204-92《混凝土结构工程施工及验收规范》(二)基本要求:1、材料要求:(1)使用水泥必须查明品种,标号,出厂日期,凡超期水泥或受潮结块水泥不准使用;(2)粗骨料采用质地坚硬的卵石或碎石,其骨料级配以5-25MM为宜,其大粒径不得大于40MM,含泥量不大于2%,无垃圾杂草;(3)细骨料质地坚硬中粗砂,含泥量不大于3%,无垃圾,泥块及杂草;(4)水:采用饮用自来水或洁净的天然水;(5)钢筋;有出厂合格证和复试报告,其技术指标必须符合设计及标准规定;(6)外加剂:根据施工条件要求,经试验确定后方可在砼中掺入不同要求的外加剂
2、导墙:导墙内墙面应垂直,内外导墙间距应为地下连续墙厚度加施工余量,一般为40-60MM

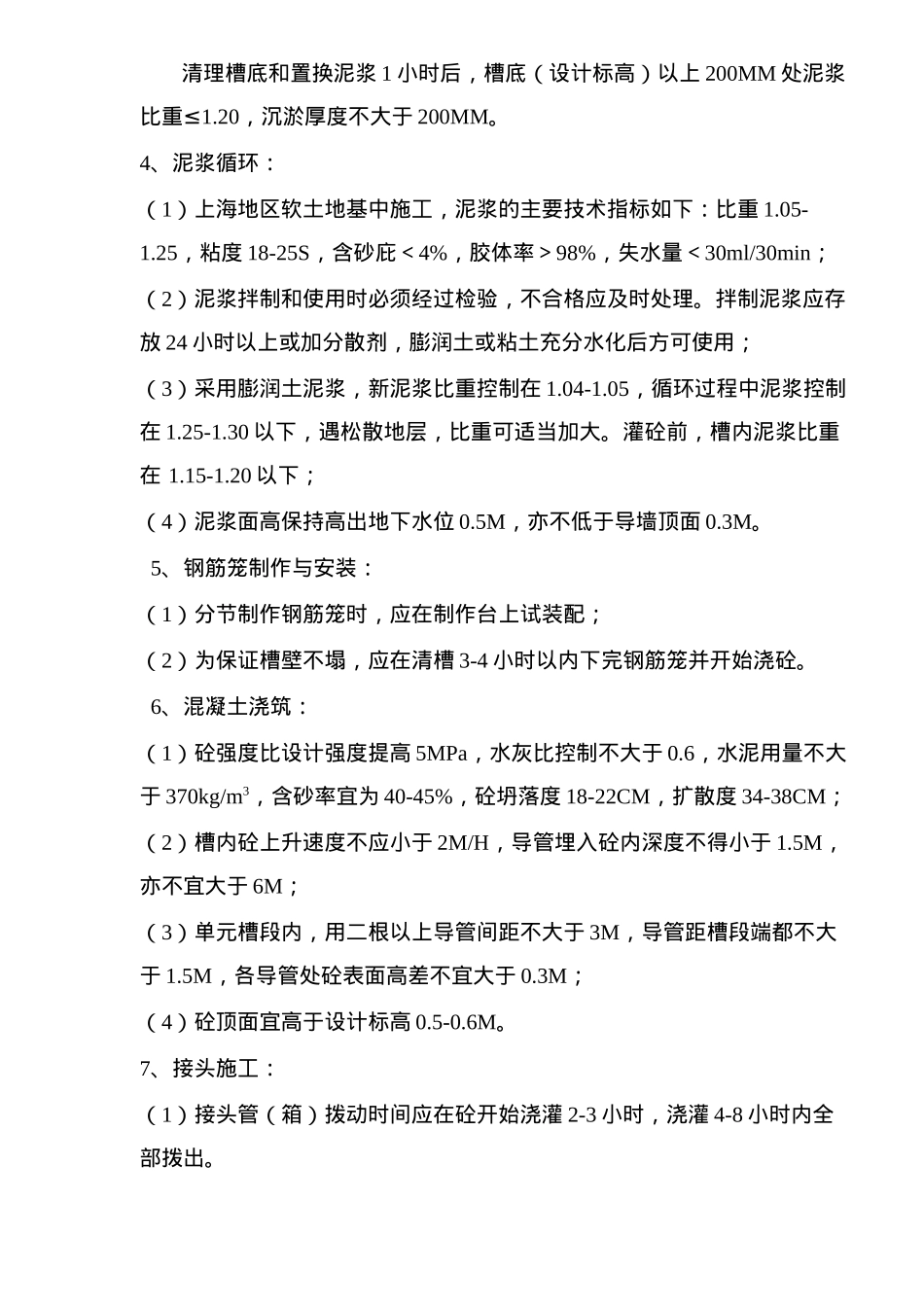

3、槽段开挖:清理槽底和置换泥浆1小时后,槽底(设计标高)以上200MM处泥浆≤比重1
20,沉淤厚度不大于200MM
4、泥浆循环:(1)上海地区软土地基中施工,泥浆的主要技术指标如下:比重1
25,粘度18-25S,含砂庇<4%,胶体率>98%,失水量<30ml/30min;(2)泥浆拌制和使用时必须经过检验,不合格应及时处理
拌制泥浆应存放24小时以上或加分散剂,膨润土或粘土充分水化后方可使用;(3)采用膨润土泥浆,新泥浆比重控制在1
05,循环过程中泥浆控制在1
30以下,遇松散地层,比重可适当加大
灌砼前,槽内泥浆比重在1
20以下;(4)泥浆面高保持高出地下水位0
5M,亦不低于导墙顶面0
5、钢筋笼制作与安装:(1)分节制作钢筋笼时,应在制作台上试装配;(2)为保证槽壁不塌,应在清槽3-4小时以内下完钢筋笼并开始浇砼
6、混凝土浇筑:(1)砼强度比设计强度提高5MPa,水灰比控制不
