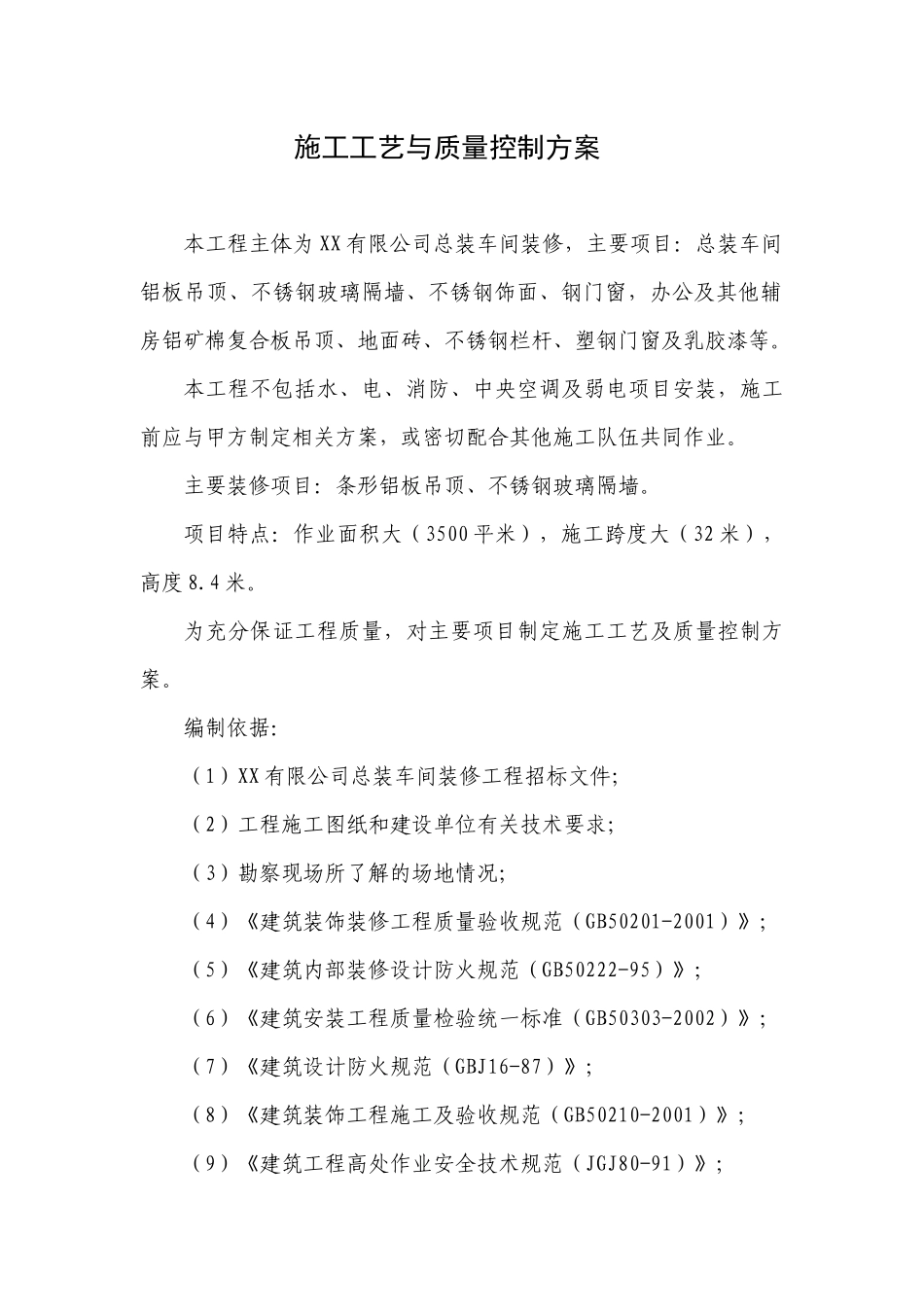

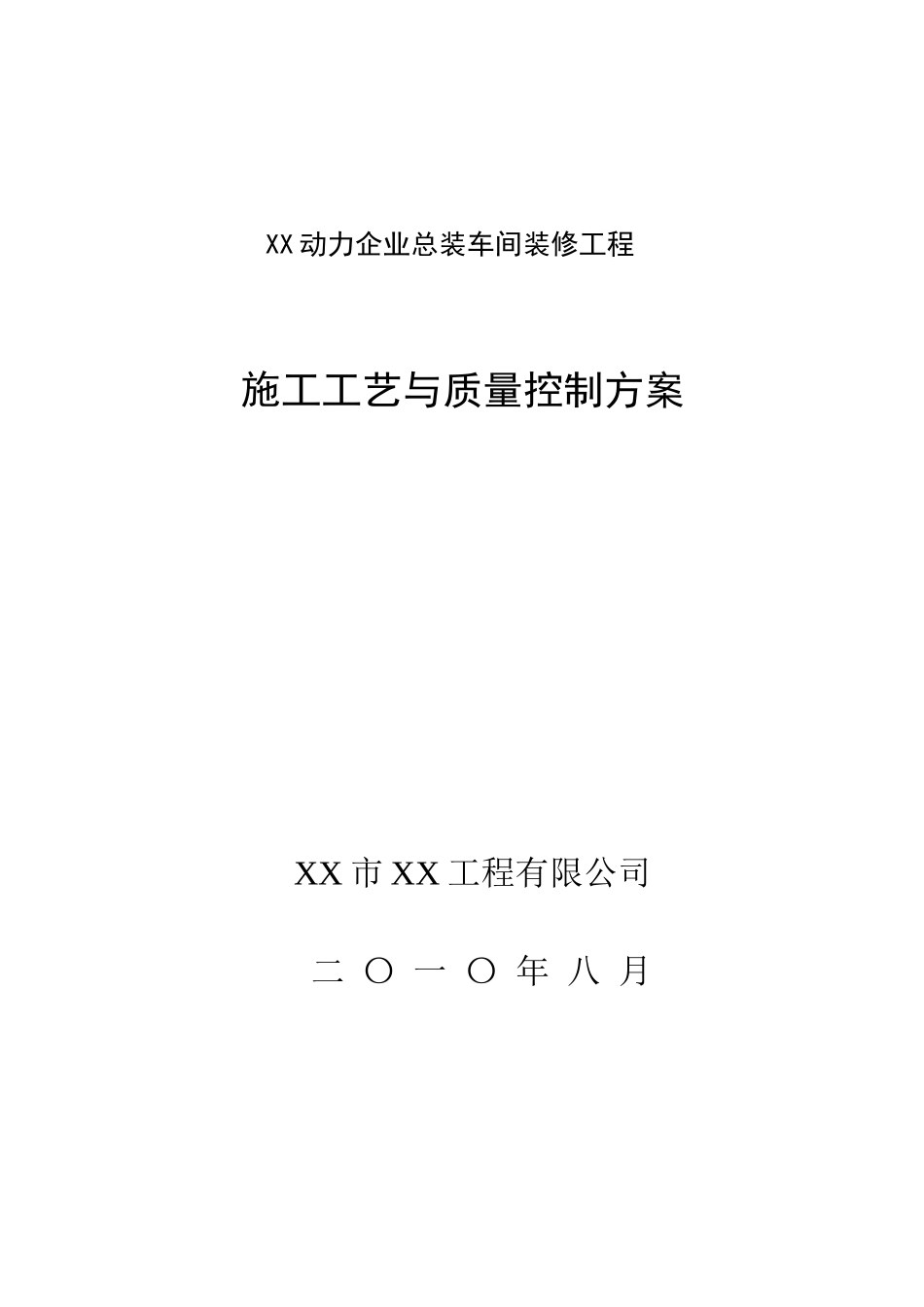

XX动力企业总装车间装修工程施工工艺与质量控制方案XX市XX工程有限公司二〇一〇年八月施工工艺与质量控制方案本工程主体为XX有限公司总装车间装修,主要项目:总装车间铝板吊顶、不锈钢玻璃隔墙、不锈钢饰面、钢门窗,办公及其他辅房铝矿棉复合板吊顶、地面砖、不锈钢栏杆、塑钢门窗及乳胶漆等
本工程不包括水、电、消防、中央空调及弱电项目安装,施工前应与甲方制定相关方案,或密切配合其他施工队伍共同作业
主要装修项目:条形铝板吊顶、不锈钢玻璃隔墙
项目特点:作业面积大(3500平米),施工跨度大(32米),高度8
为充分保证工程质量,对主要项目制定施工工艺及质量控制方案
编制依据:(1)XX有限公司总装车间装修工程招标文件;(2)工程施工图纸和建设单位有关技术要求;(3)勘察现场所了解的场地情况;(4)《建筑装饰装修工程质量验收规范(GB50201-2001)》;(5)《建筑内部装修设计防火规范(GB50222-95)》;(6)《建筑安装工程质量检验统一标准(GB50303-2002)》;(7)《建筑设计防火规范(GBJ16-87)》;(8)《建筑装饰工程施工及验收规范(GB50210-2001)》;(9)《建筑工程高处作业安全技术规范(JGJ80-91)》;(10)《施工现场临时用电安全技术规范(JGJ46-88)》;(11)《建筑电气工程施工质量验收规范(GB50303-2002)》;(12)《钢结构工程施工质量验收规范》;(13)《钢结构焊接规范》;(20)本公司质量体系文件,环境质量文件
编制原则为:保证工程施工安全,建设优质工程,按期完成工程,实现良好的经济和社会效益

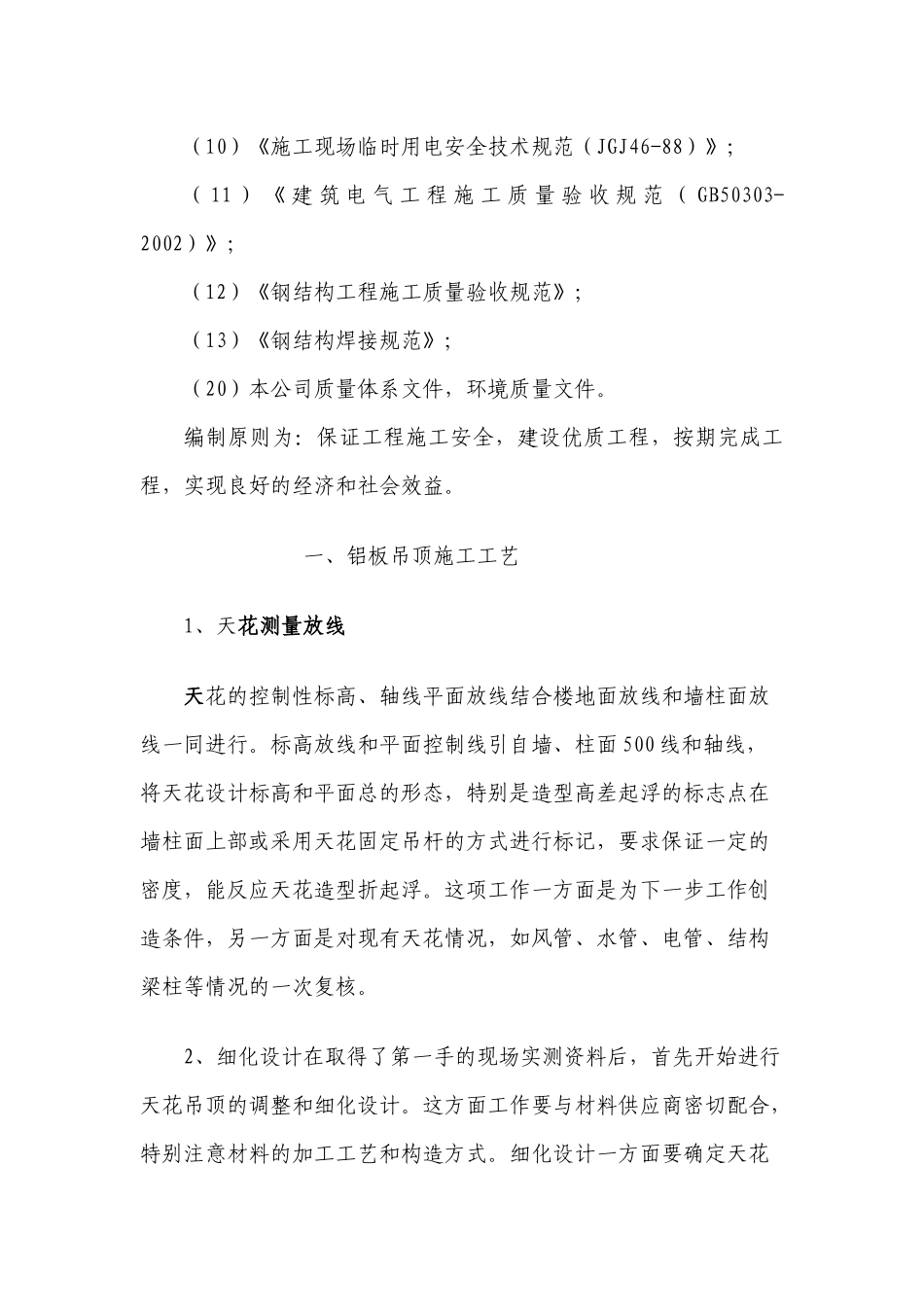

一、铝板吊顶施工工艺1、天花测量放线天花的控制性标高、轴线平面放线结合楼地面放线和墙柱面放线一同进行
标高放线和平面控制线引自墙、柱面500线和轴线,将天花设计标高和平面总的形态,特别是造型高差起浮的标志点在
