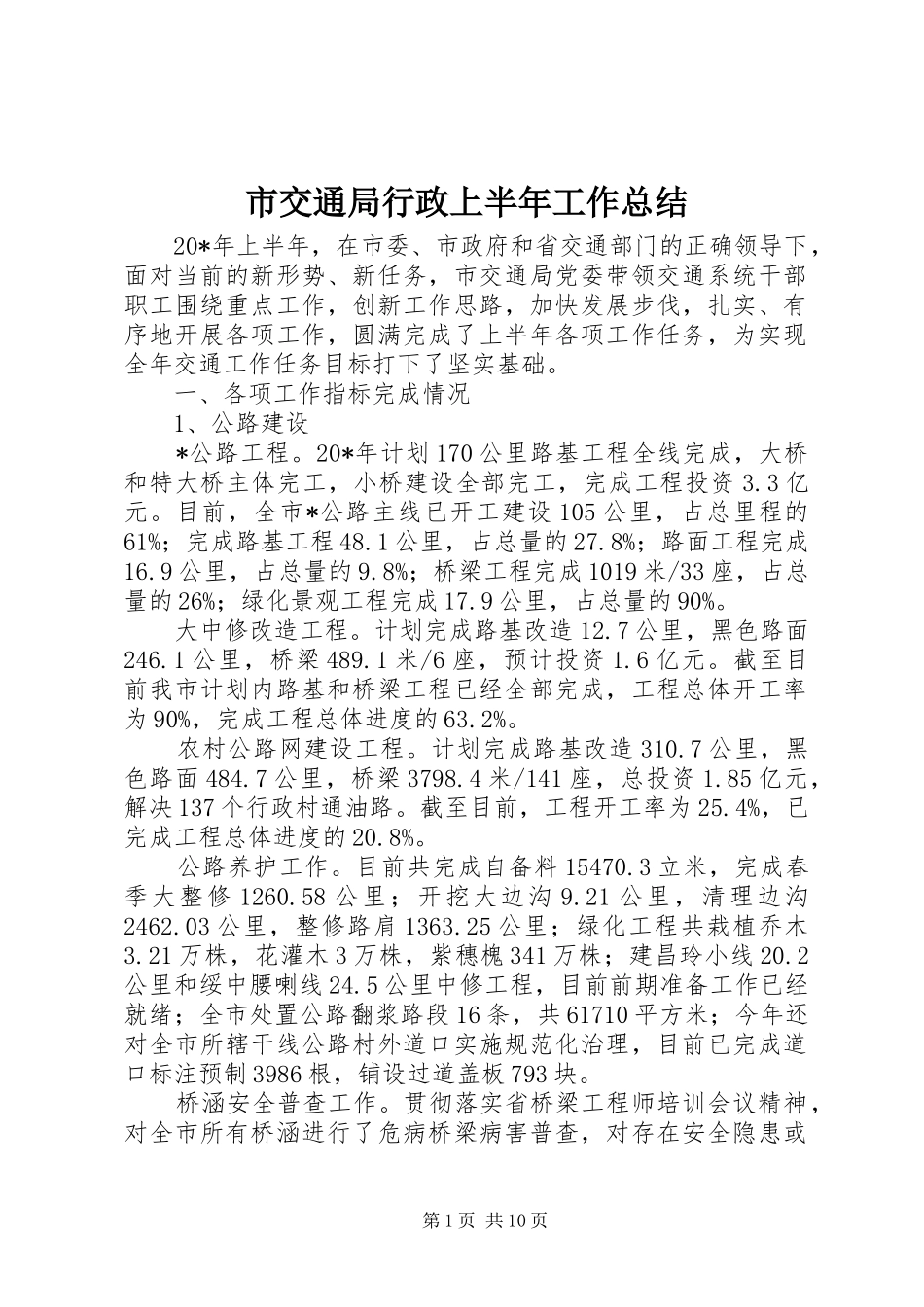

市交通局行政上半年工作总结20*年上半年,在市委、市政府和省交通部门的正确领导下,面对当前的新形势、新任务,市交通局党委带领交通系统干部职工围绕重点工作,创新工作思路,加快发展步伐,扎实、有序地开展各项工作,圆满完成了上半年各项工作任务,为实现全年交通工作任务目标打下了坚实基础
一、各项工作指标完成情况1、公路建设*公路工程
20*年计划170公里路基工程全线完成,大桥和特大桥主体完工,小桥建设全部完工,完成工程投资3
目前,全市*公路主线已开工建设105公里,占总里程的61%;完成路基工程48
1公里,占总量的27
8%;路面工程完成16
9公里,占总量的9
8%;桥梁工程完成1019米/33座,占总量的26%;绿化景观工程完成17
9公里,占总量的90%
大中修改造工程
计划完成路基改造12
7公里,黑色路面246
1公里,桥梁489
1米/6座,预计投资1
截至目前我市计划内路基和桥梁工程已经全部完成,工程总体开工率为90%,完成工程总体进度的63
农村公路网建设工程
计划完成路基改造310
7公里,黑色路面484
7公里,桥梁3798
4米/141座,总投资1
85亿元,解决137个行政村通油路
截至目前,工程开工率为25
4%,已完成工程总体进度的20
公路养护工作
目前共完成自备料15470
3立米,完成春季大整修1260
58公里;开挖大边沟9
21公里,清理边沟2462
03公里,整修路肩1363
25公里;绿化工程共栽植乔木3
21万株,花灌木3万株,紫穗槐341万株;建昌玲小线20
2公里和绥中腰喇线24
5公里中修工程,目前前期准备工作已经就绪;全市处置公路翻浆路段16条,共61710平方米;今年还对全市所辖干线公路村外道口实施规范化治理,目前已完成道口标注预制3986根,铺设过道盖板793块
桥涵安全普查工作
贯彻落实省桥
